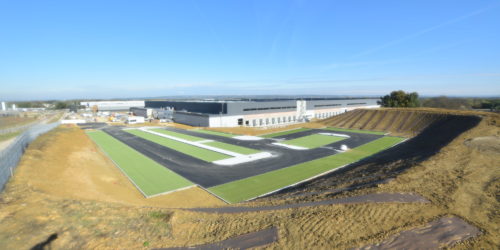

Nouvel entrepôt Zone Grand Sud Logistique (82)

Suivez sa construction en temps réel

bandeaubleu

Suivez pas à pas la construction de notre nouvel entrepôt
sur la Zone Grand Sud Logistique (82)

En Janvier 2020, ouvrira le nouvel entrepôt de Denjean Logistique sur la Zone Grand Sud Logistique (82) : 52 000 m² d’entrepôt mutualisé et 150 emplois sont attendus.

Ce projet s’inscrit dans la politique d’investissement de Denjean Logistique qui construit cette nouvelle plateforme dont les caractéristiques ont été définies conjointement avec nos clients.

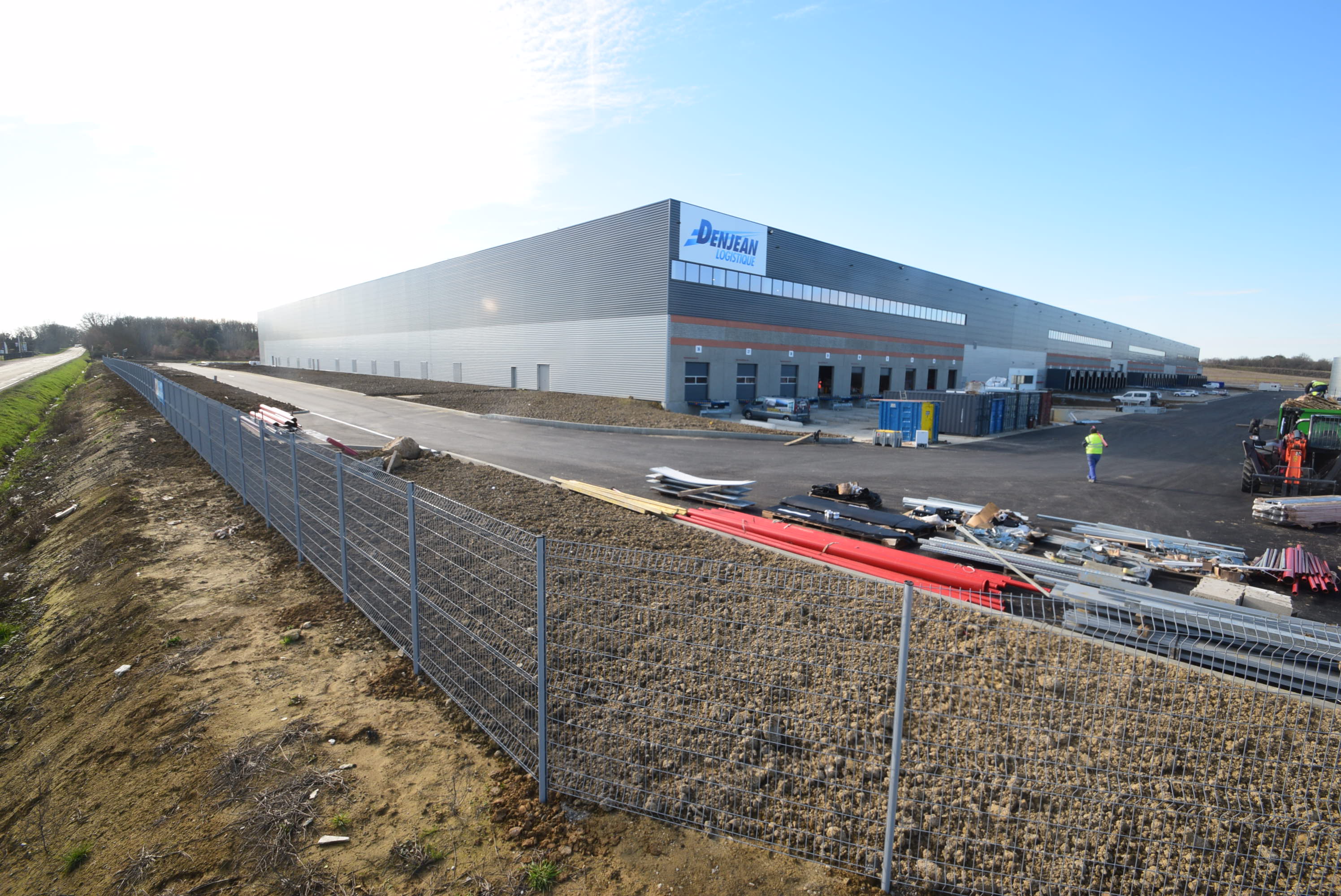

La construction a débuté en décembre 2018. Découvrez les coulisses du chantier…

Ouverture de l’entrepôt dans :

2020/01/02 09:00:00

Cette semaine

Fondation des locaux annexes : bureaux, local de charge

1er juillet - Fondation des locaux annexes : bureaux, local de charge

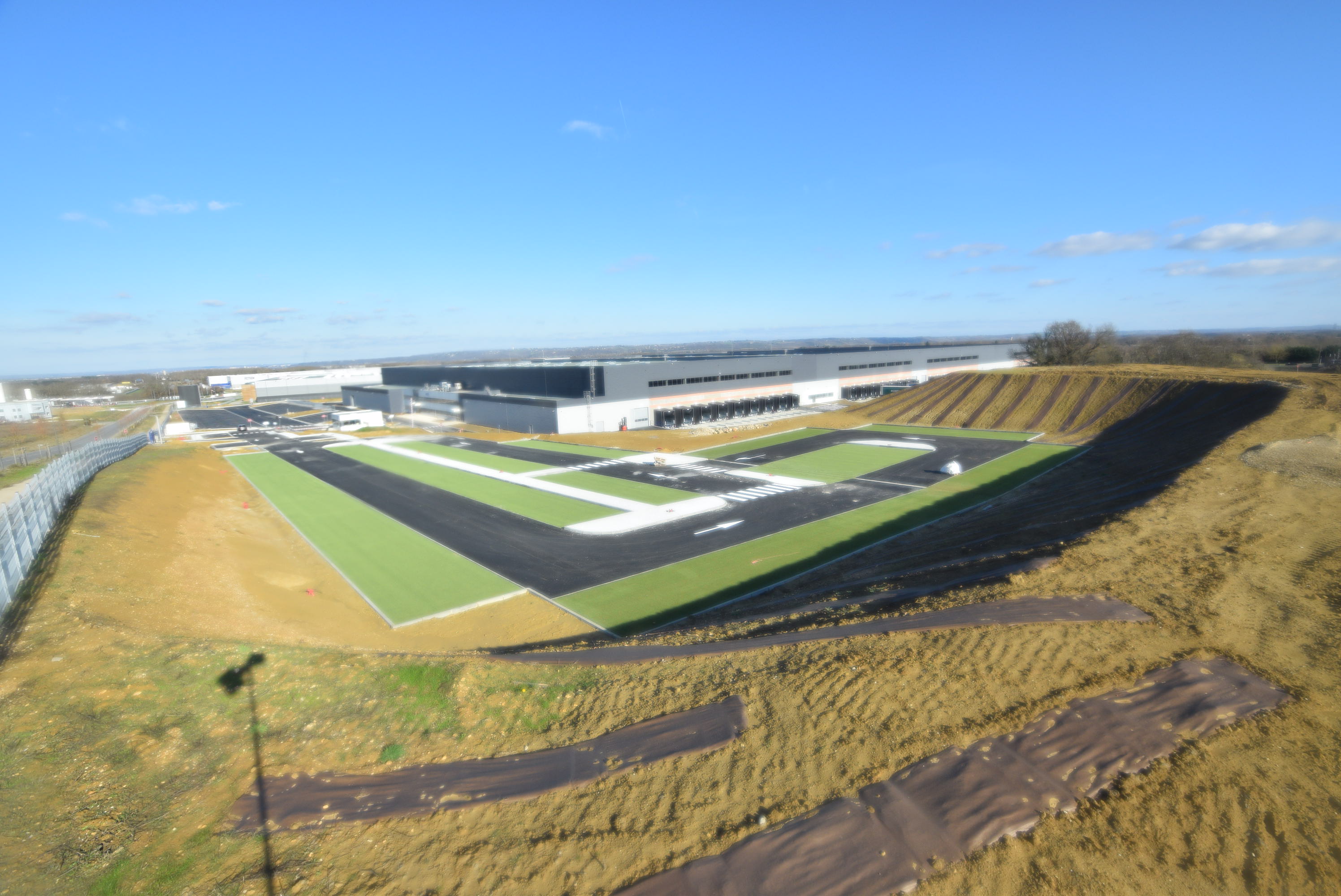

En janvier 2020

 Le futur entrepôt

DENJEAN (LABASTIDE SAINT PIERRE)-PC-C-PERSPECTIVE VF

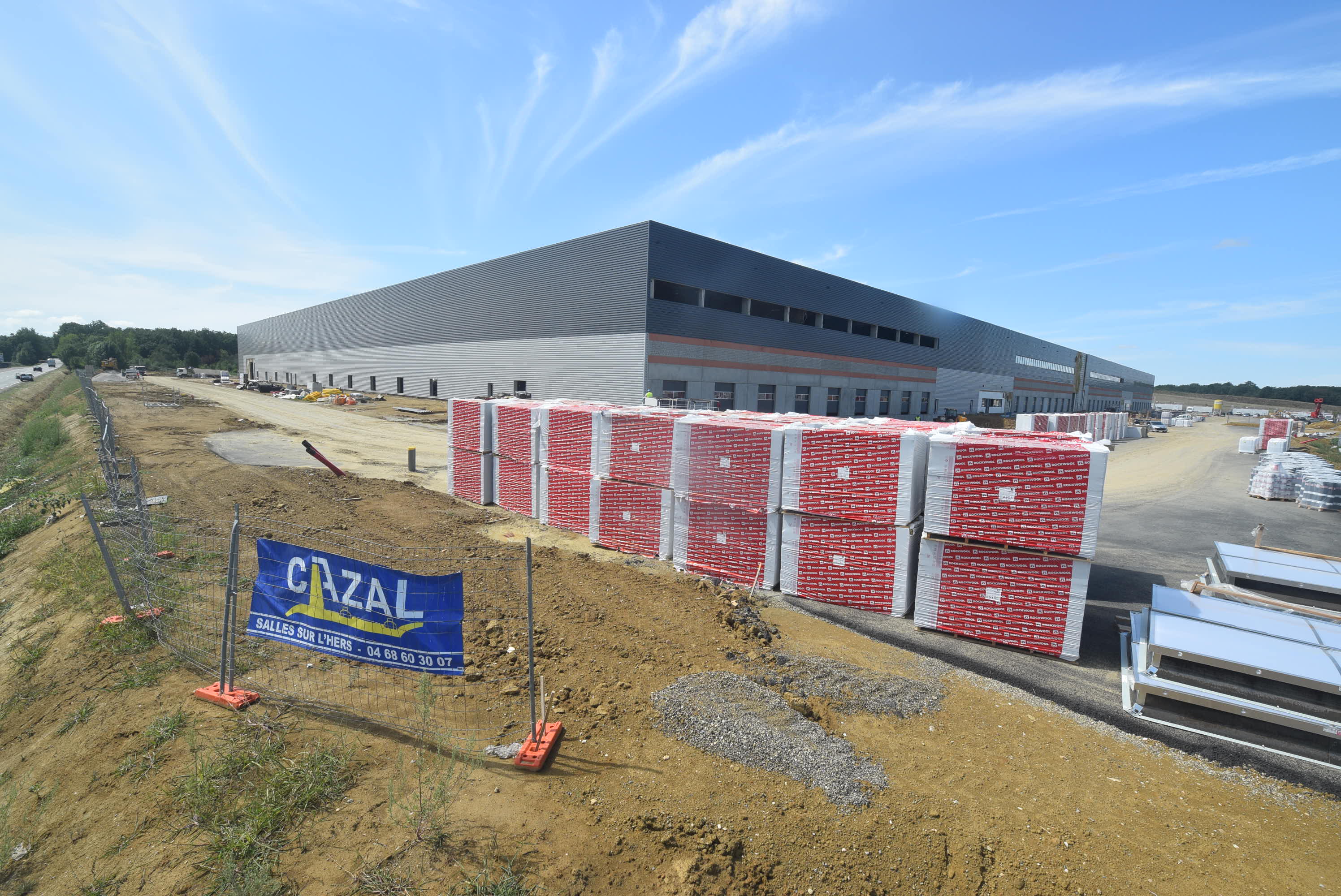

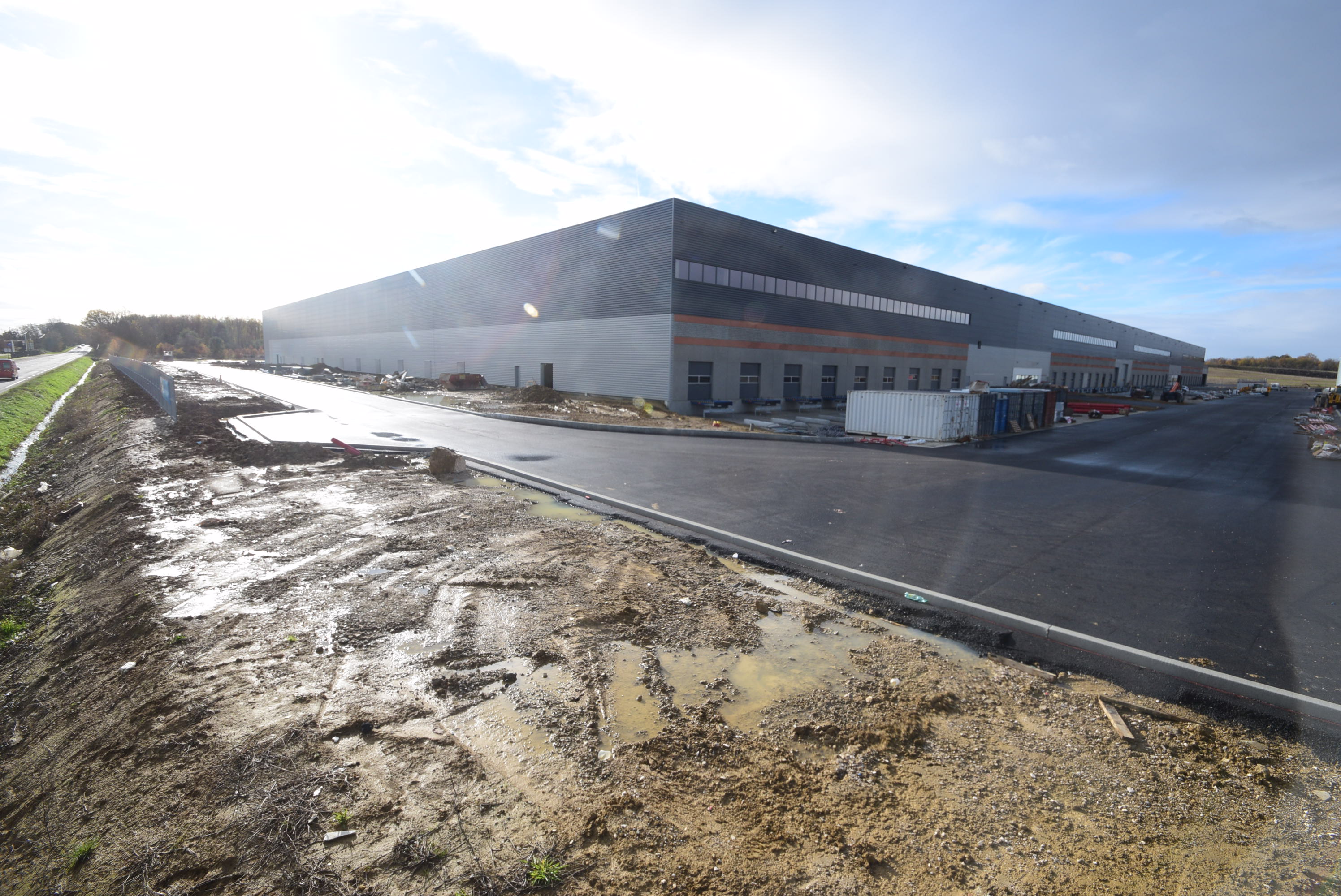

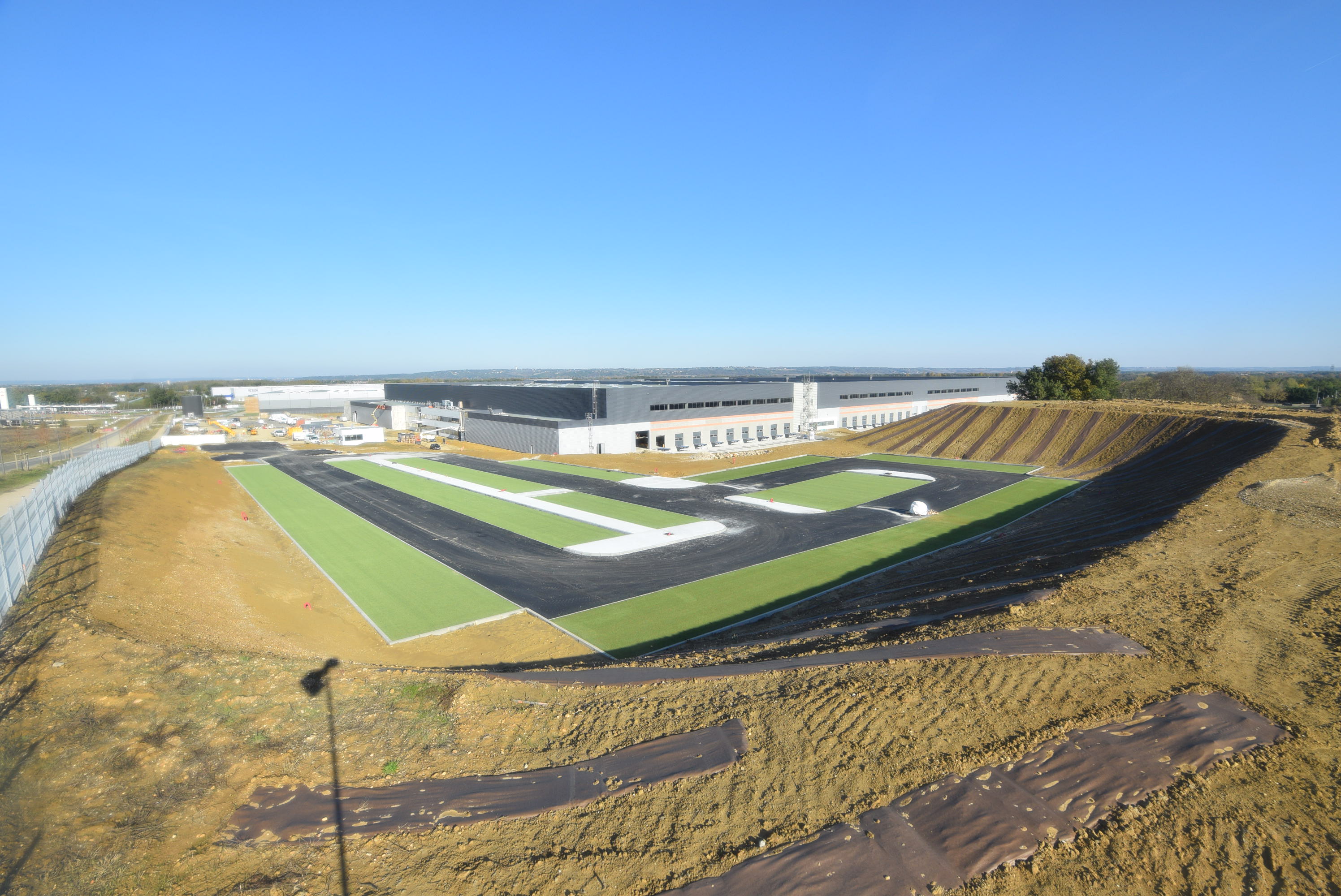

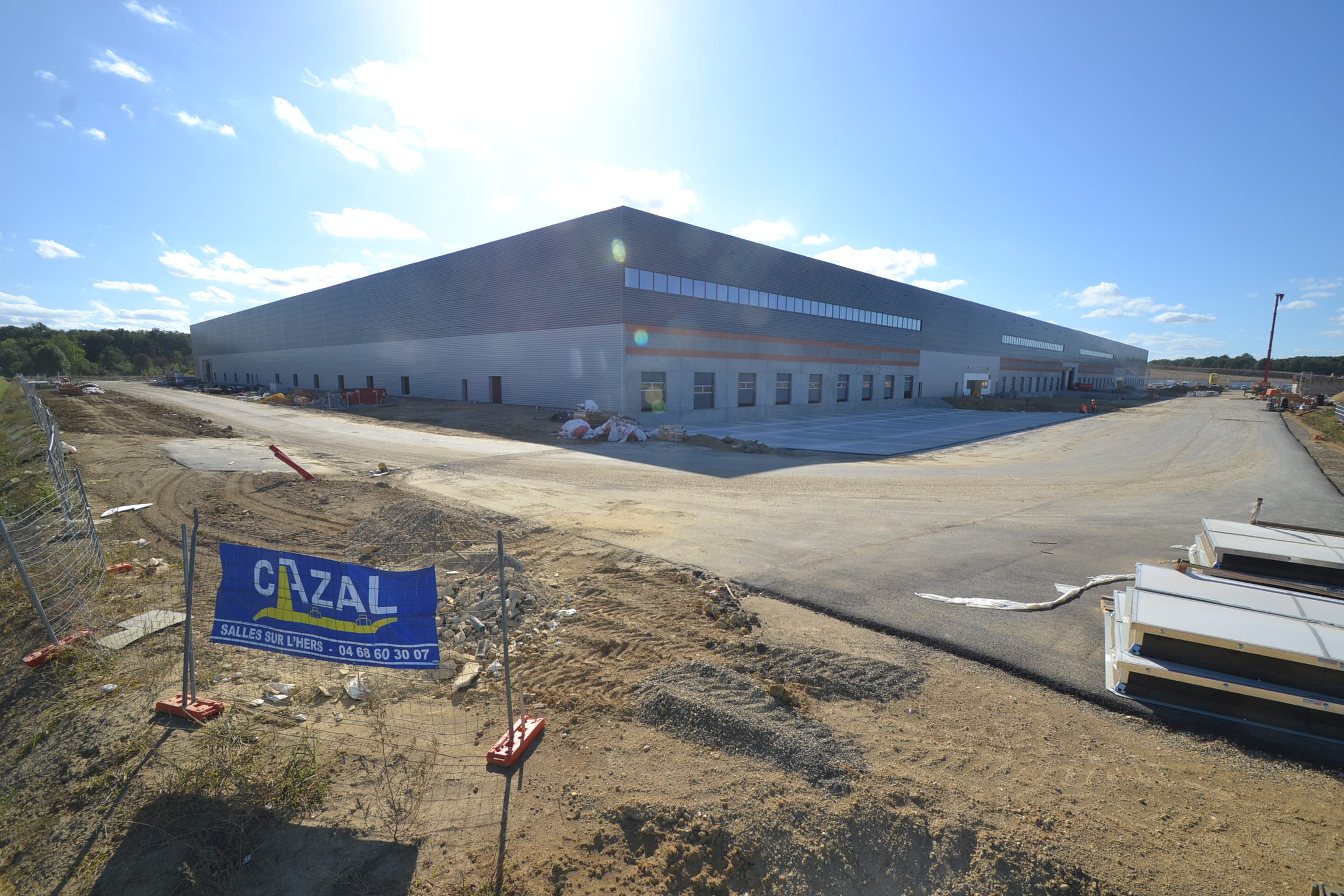

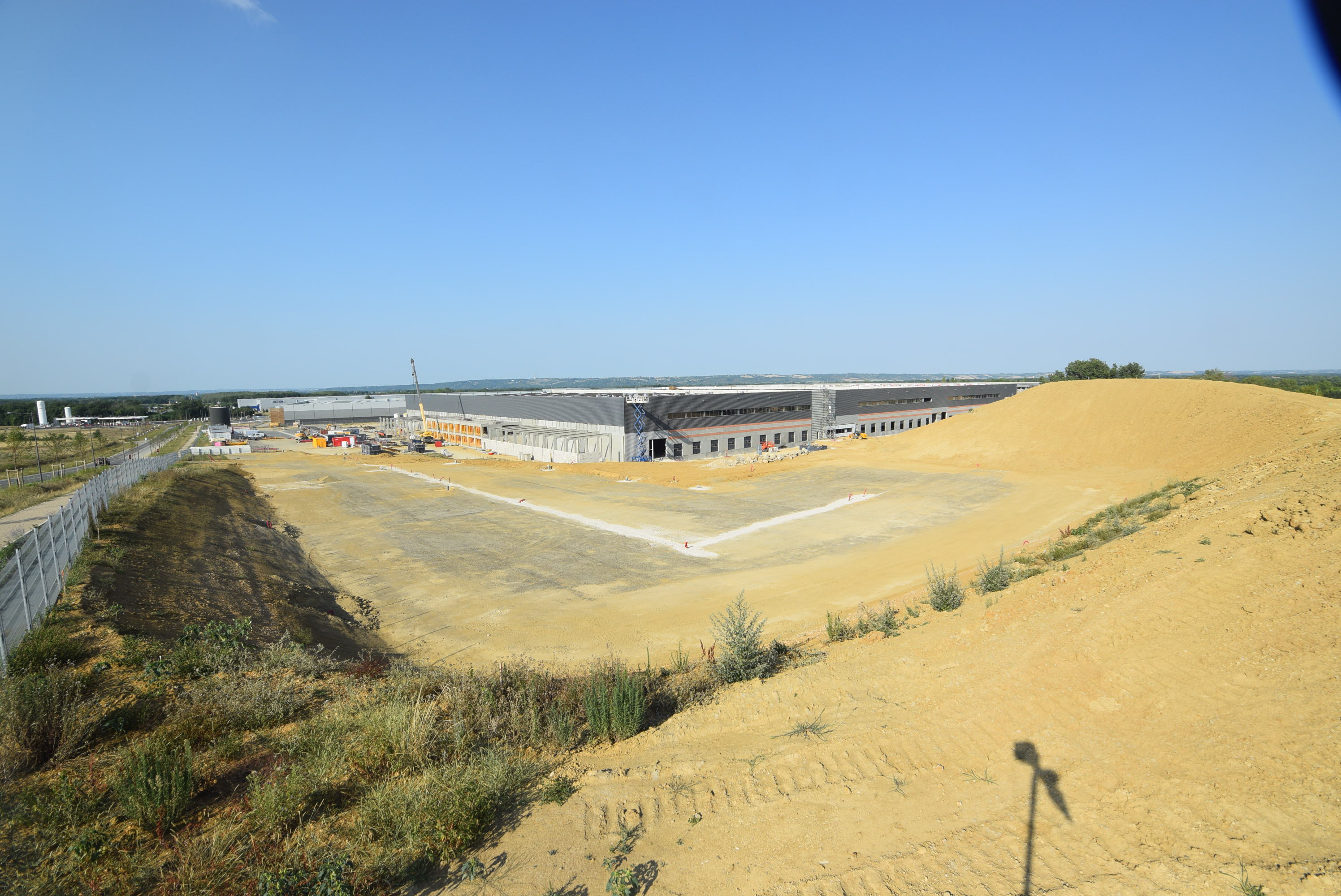

Suivez les principales étapes du chantier

Caméra 1 : Angle Sud-Ouest du chantier

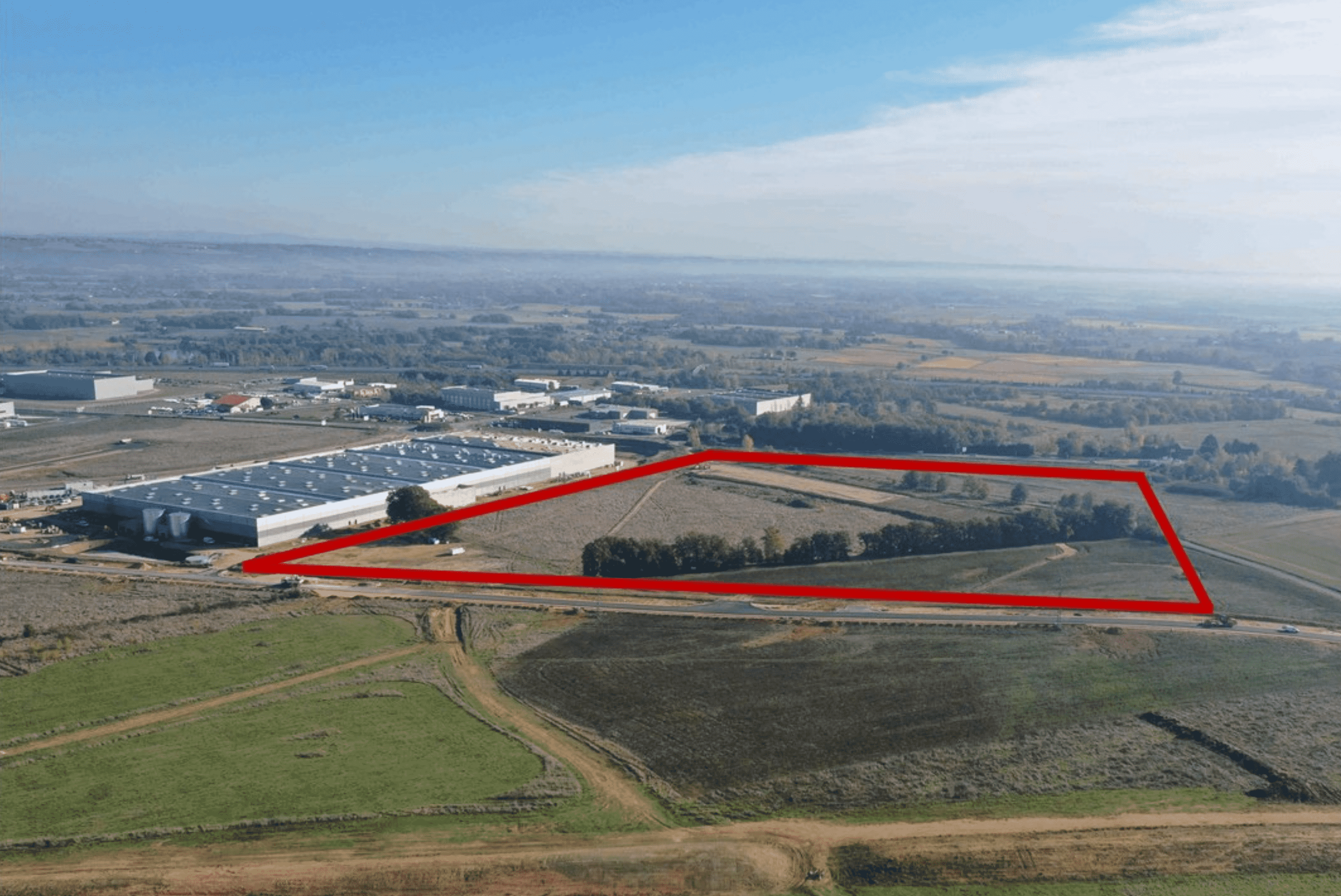

Octobre – Situation du futur entrepôt
Octobre – Situation du futur entrepôt

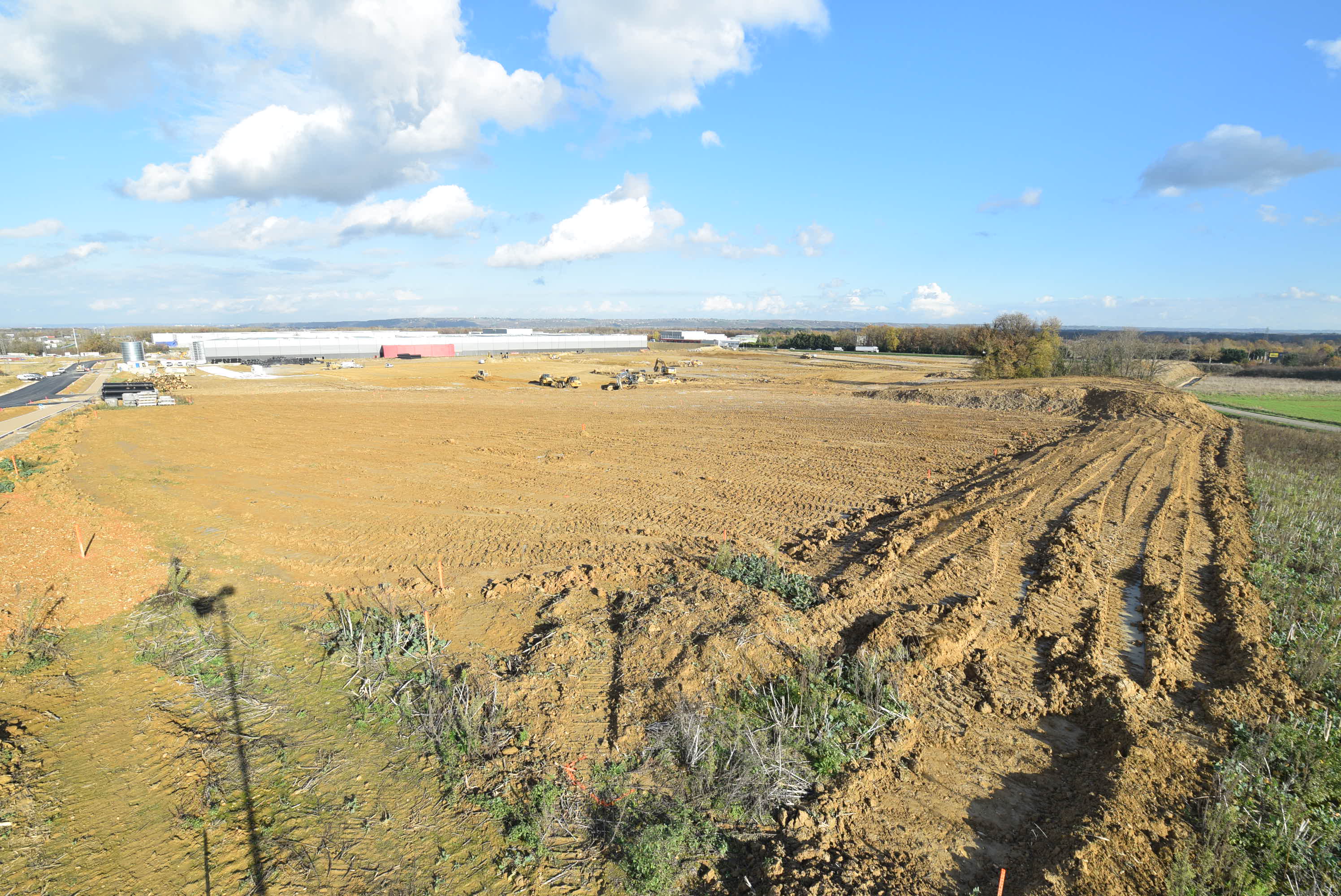

19 décembre 2018 – Terrassement du déblai au Sud Ouest
19 décembre 2018 – Terrassement du déblai au Sud Ouest

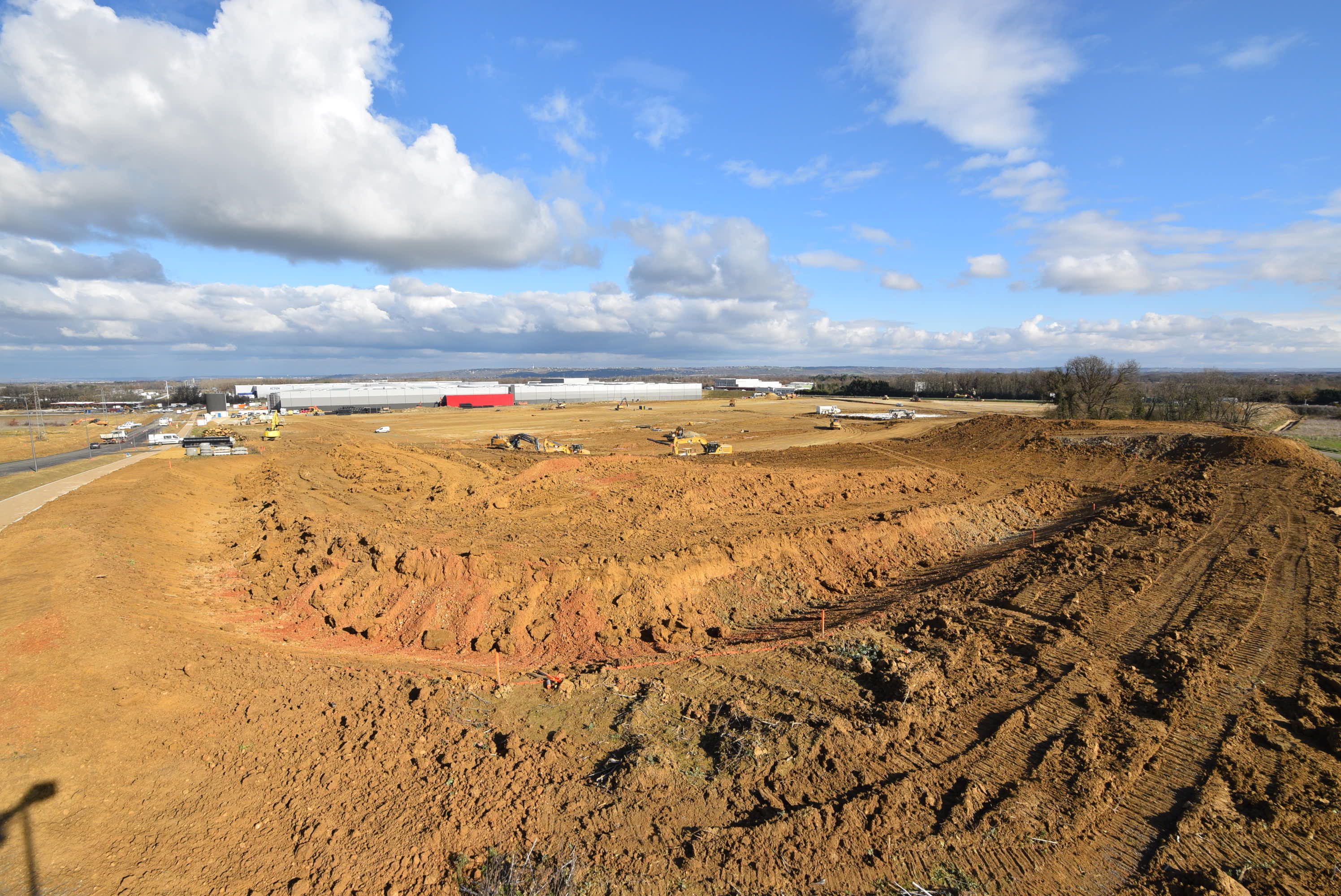

21 janvier – Poursuite des terrassements
21 janvier – Poursuite des terrassements

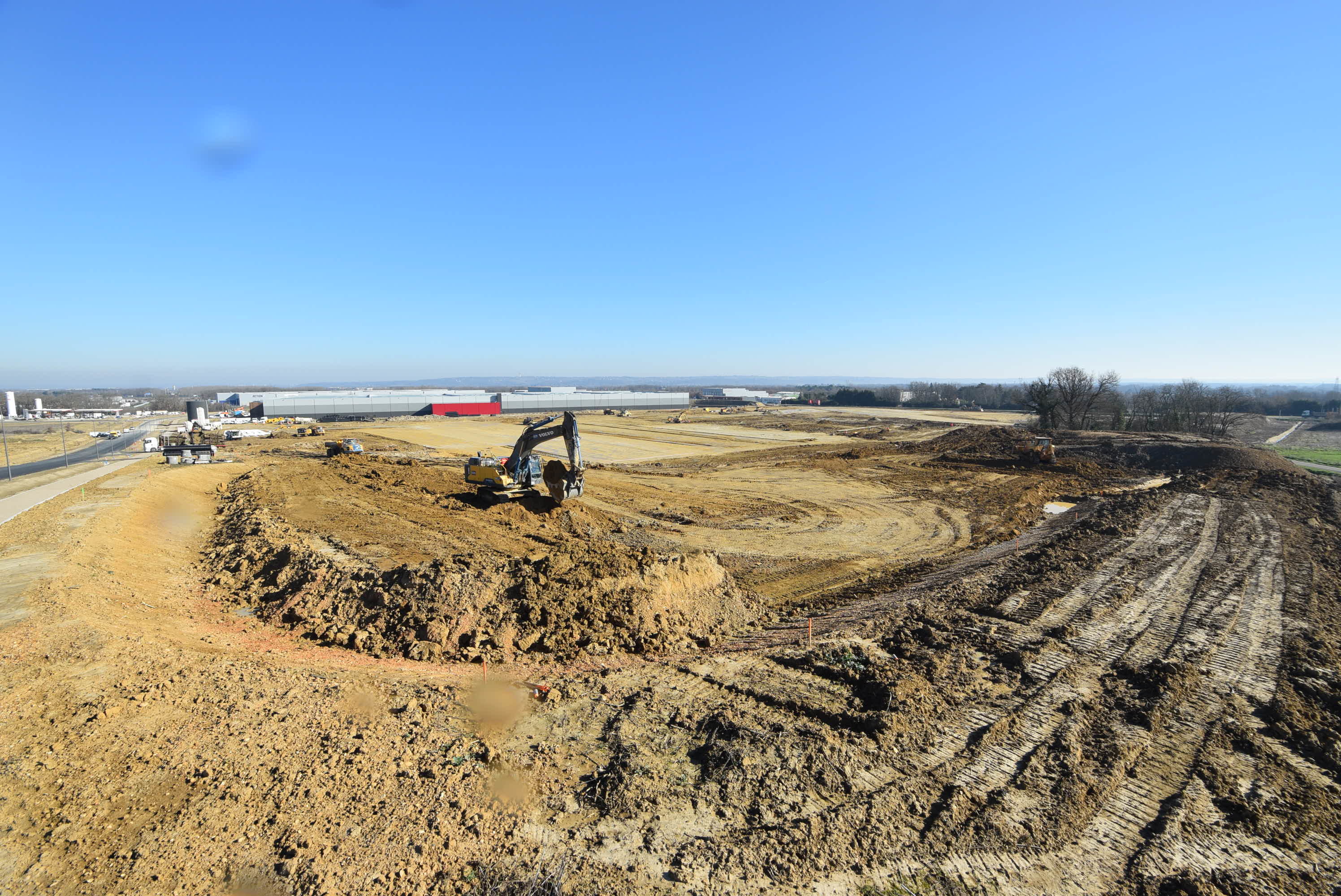

13 février – Terrassement du futur parking VL
13 février – Terrassement du futur parking VL

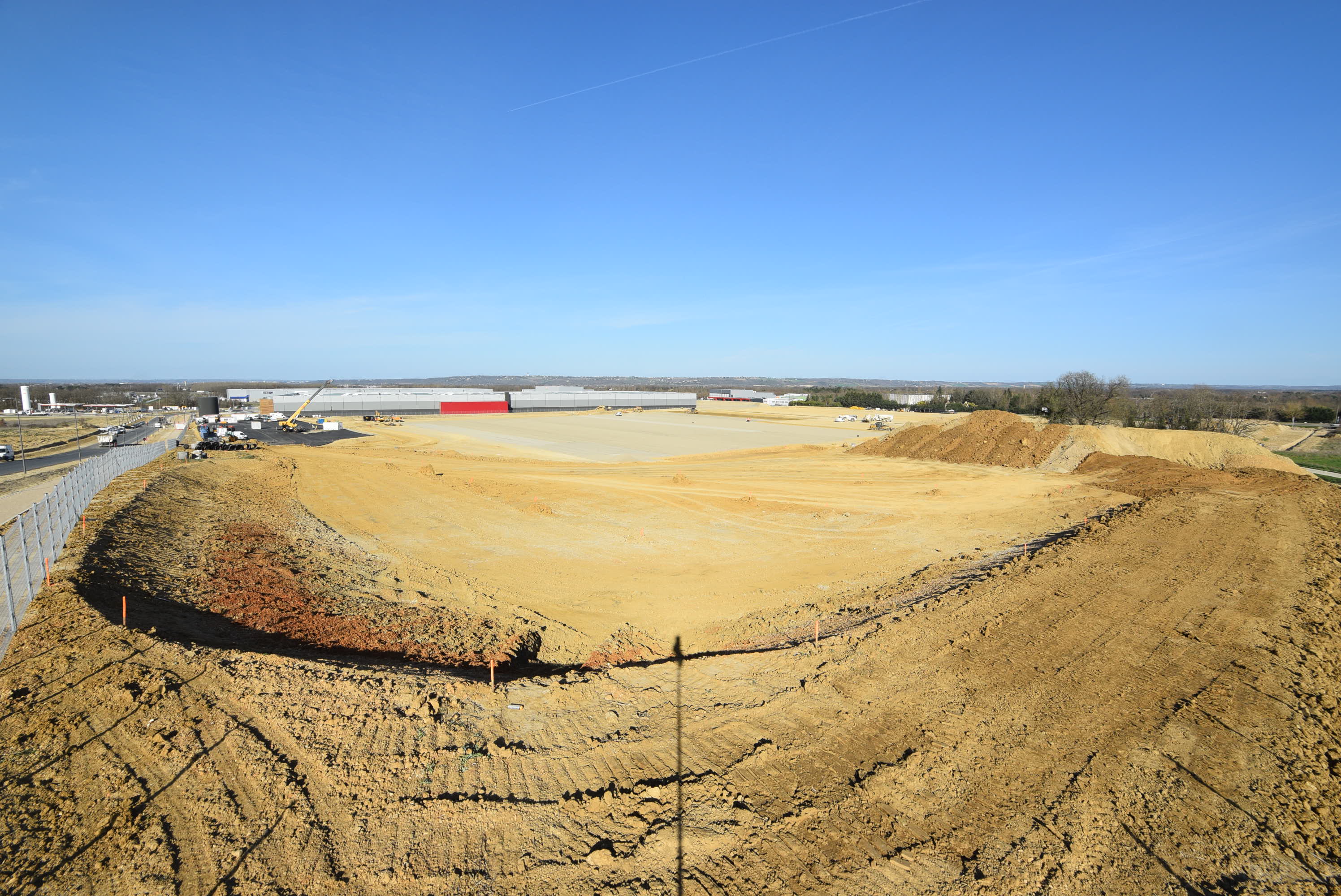

5 mars – Terrassement des bassins
5 mars – Terrassement des bassins

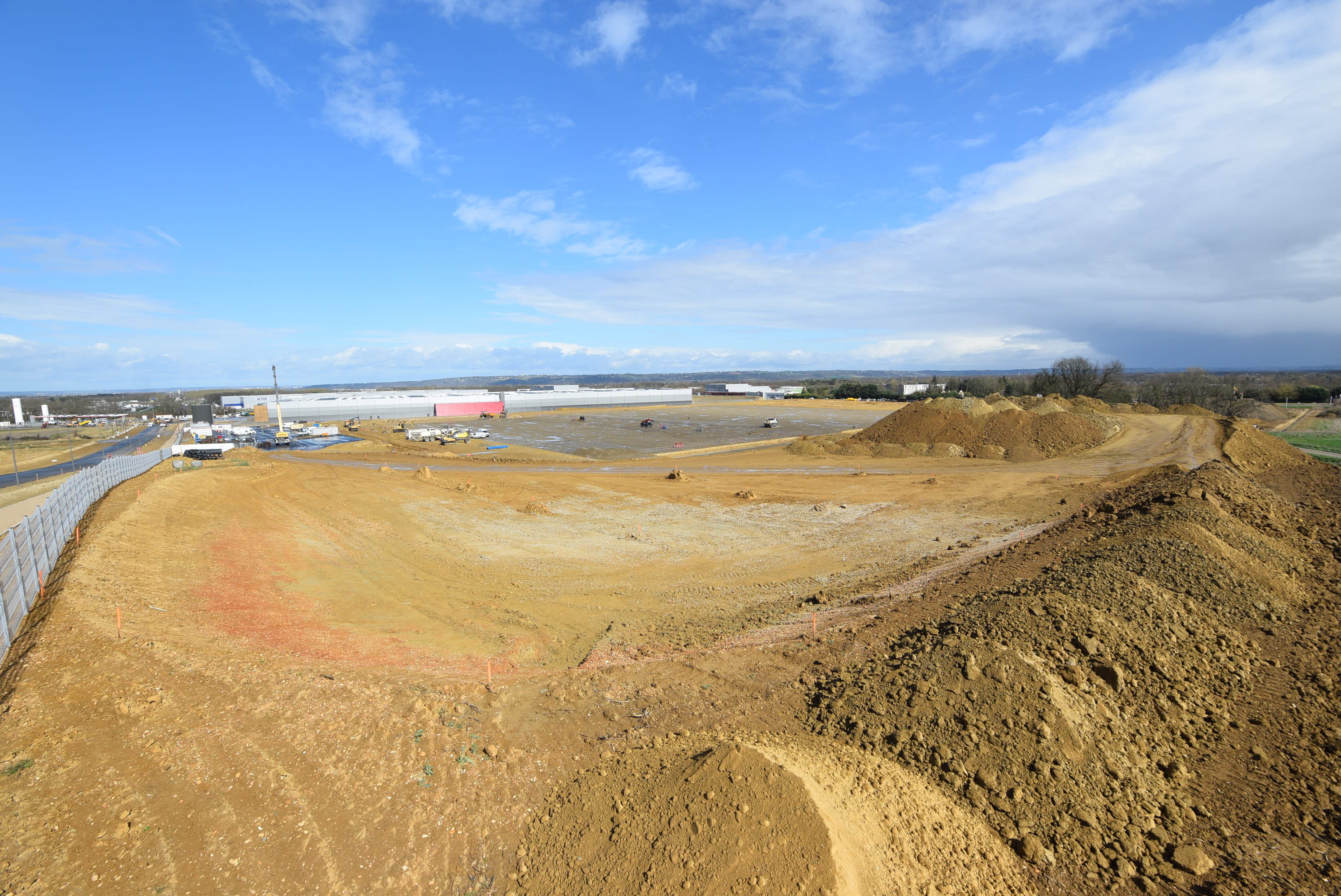

13 mars – Terrassement des premières fondations
13 mars – Terrassement des premières fondations

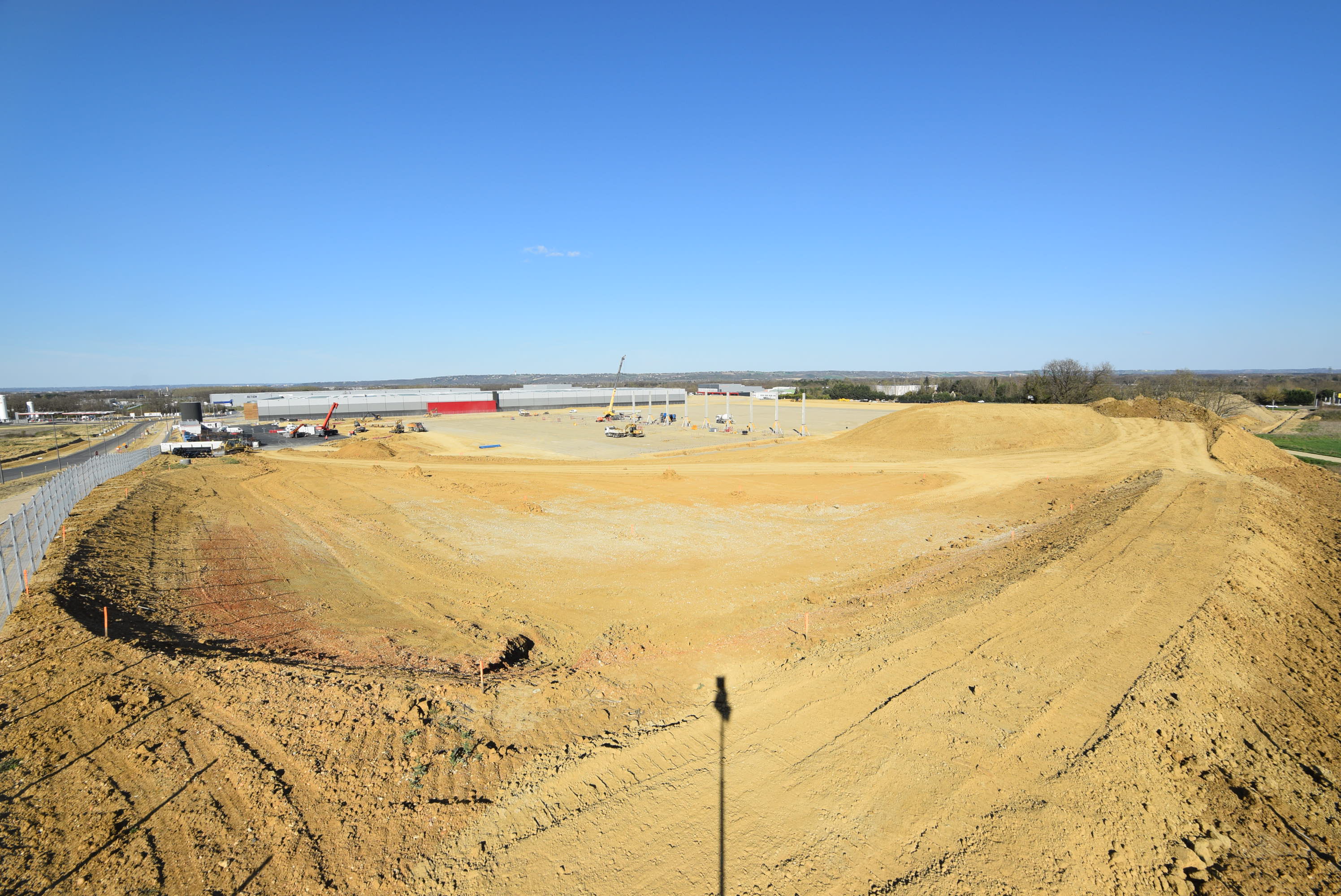

20 mars – Pose des premiers poteaux
20 mars – Pose des premiers poteaux

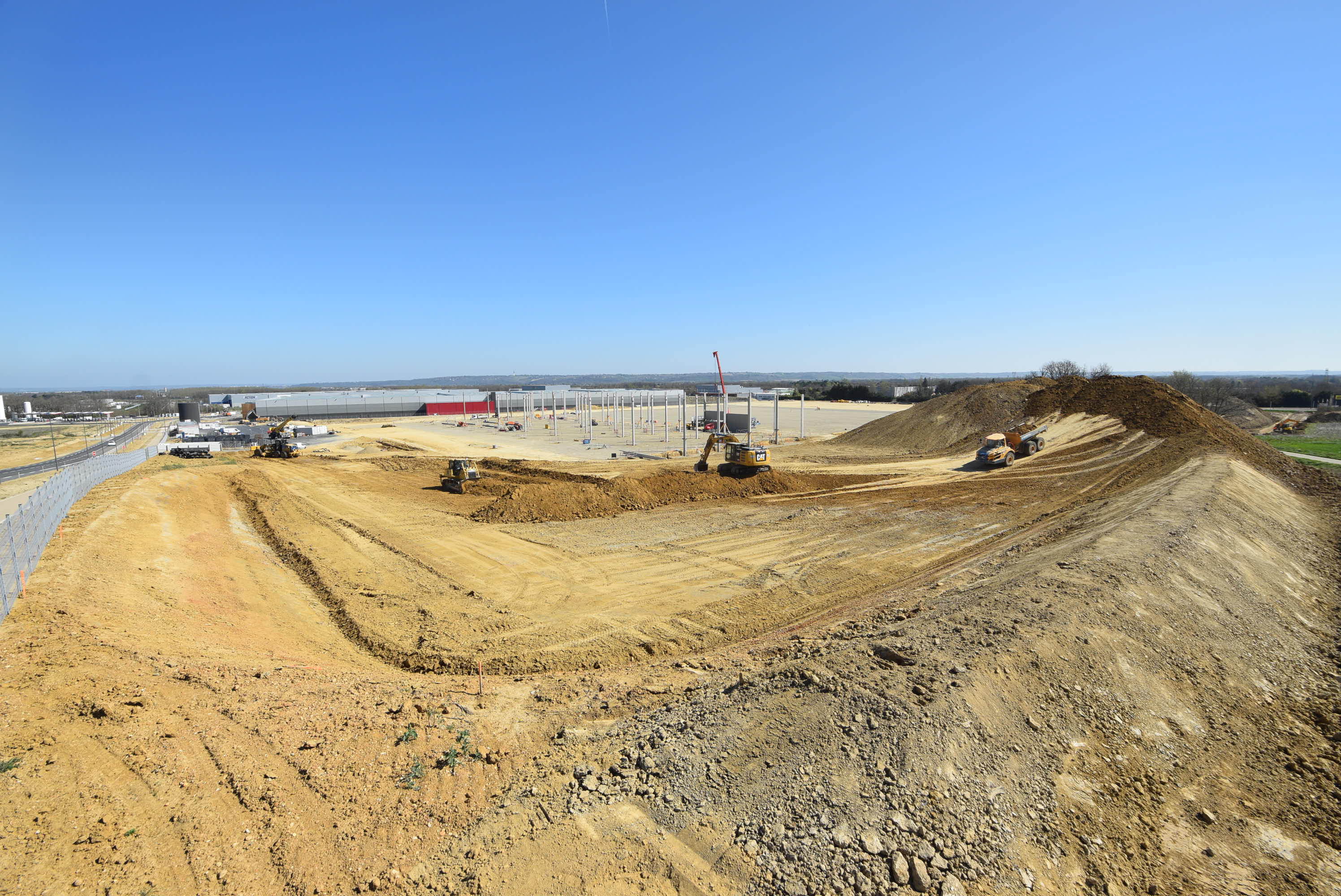

27 mars – Pose des premiers éléments des murs séparatifs
27 mars – Pose des premiers éléments des murs séparatifs

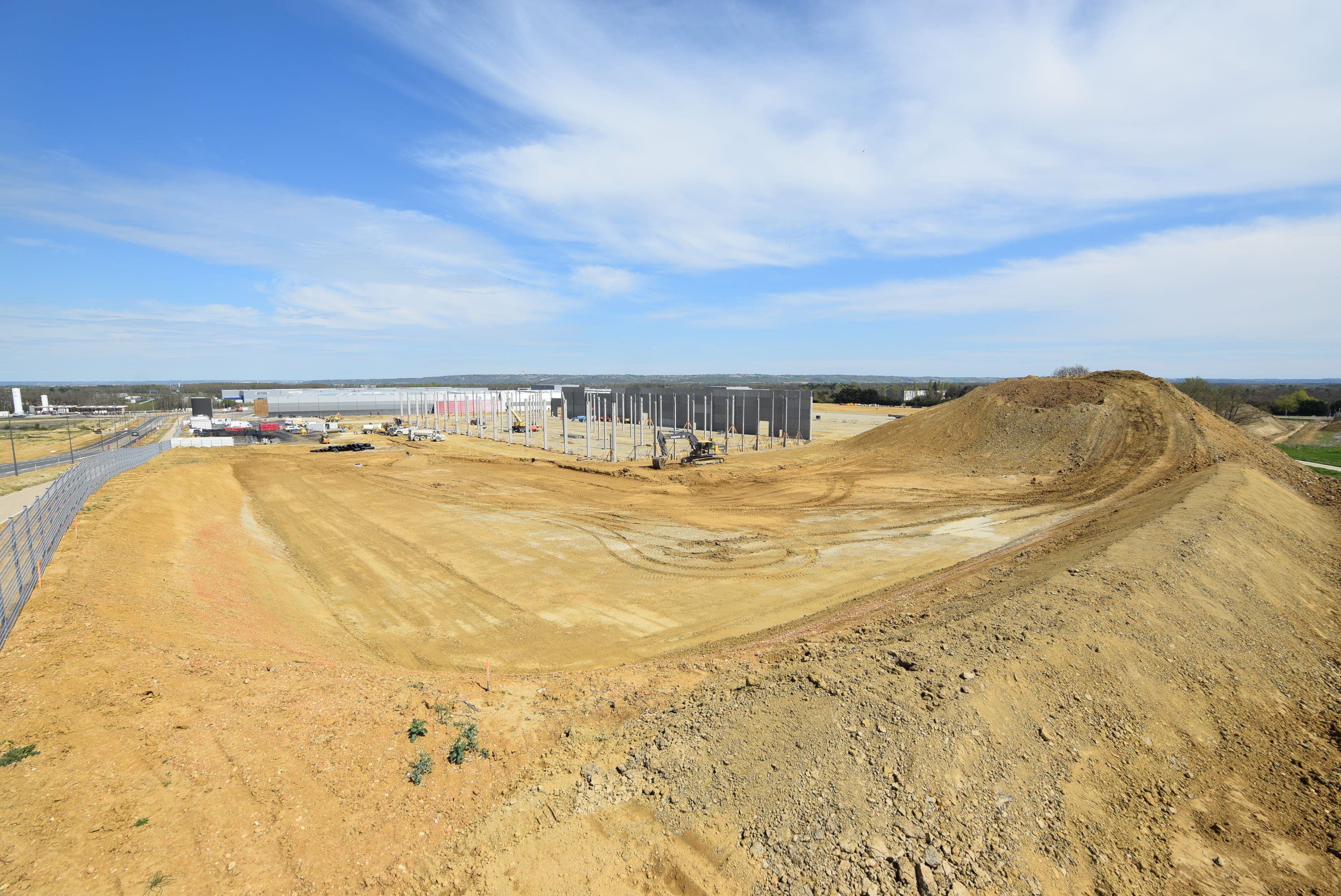

5 avril – Pose mur coupe-feu entre la cellule 1 et la cellule 2
5 avril – Pose mur coupe-feu entre la cellule 1 et la cellule 2

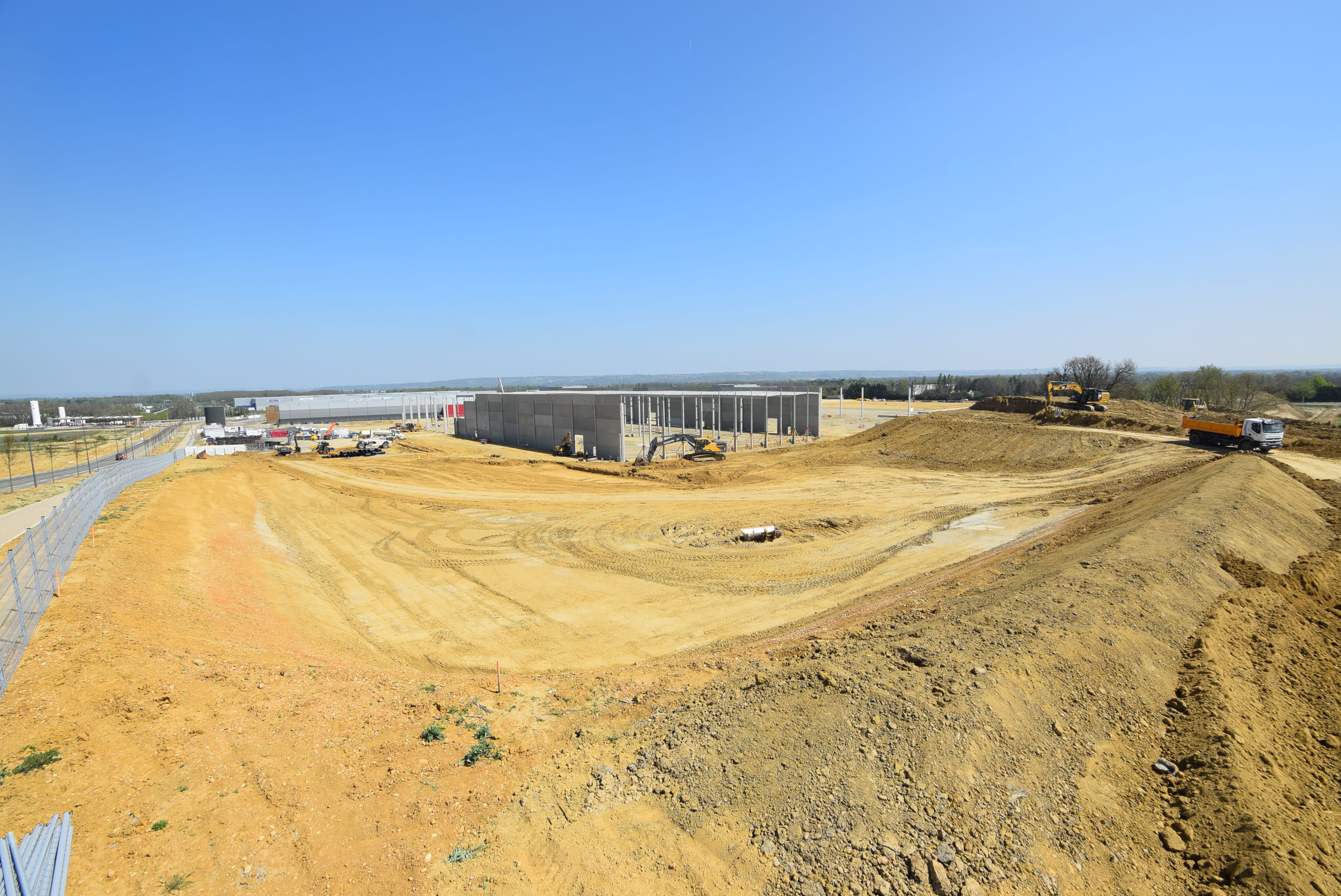

12 avril – Mur coupe-feu entre zone bureaux et cellule 1
12 avril – Mur coupe-feu entre zone bureaux et cellule 1

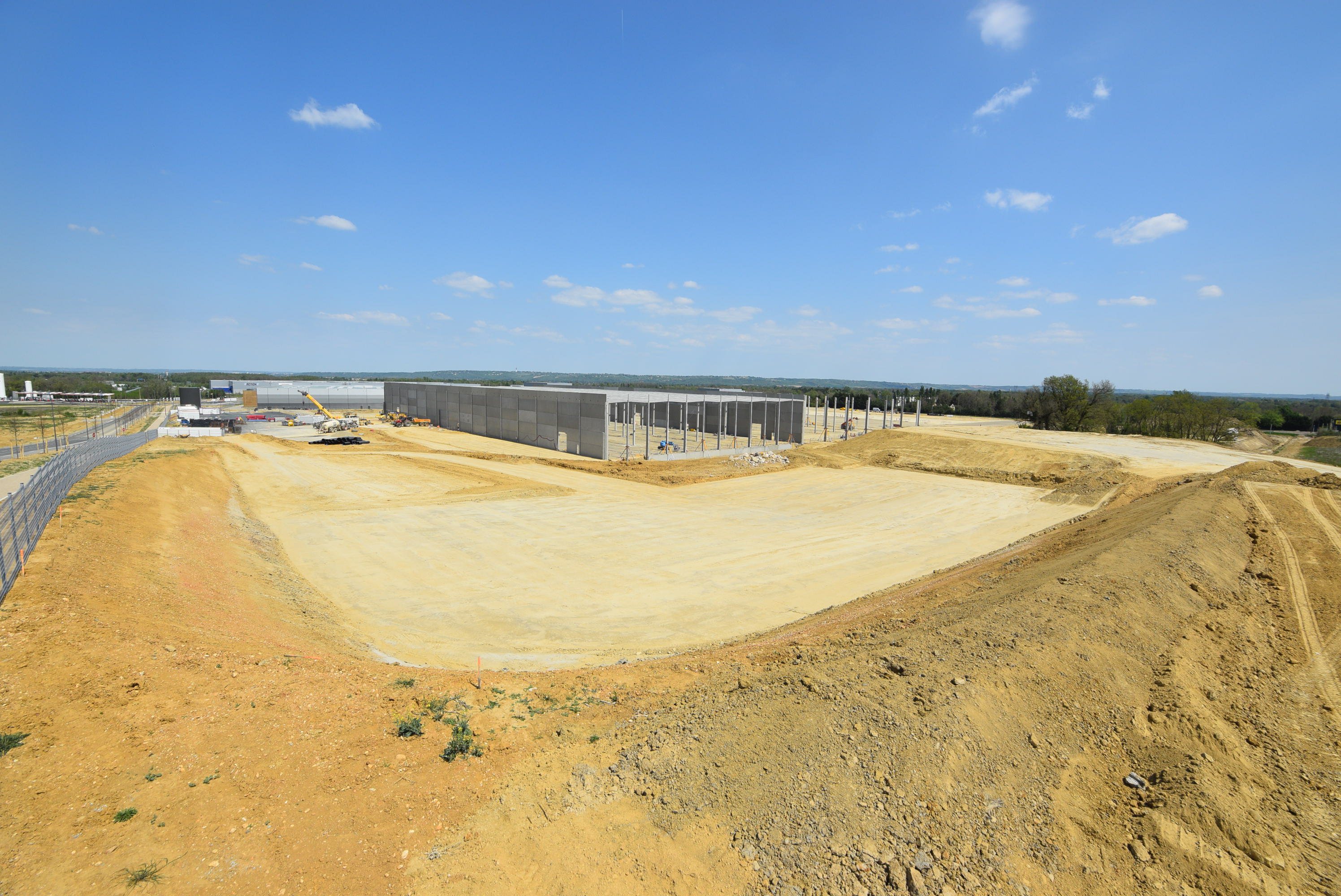

20 avril – Pose de la charpente cellule 1
20 avril – Pose de la charpente cellule 1

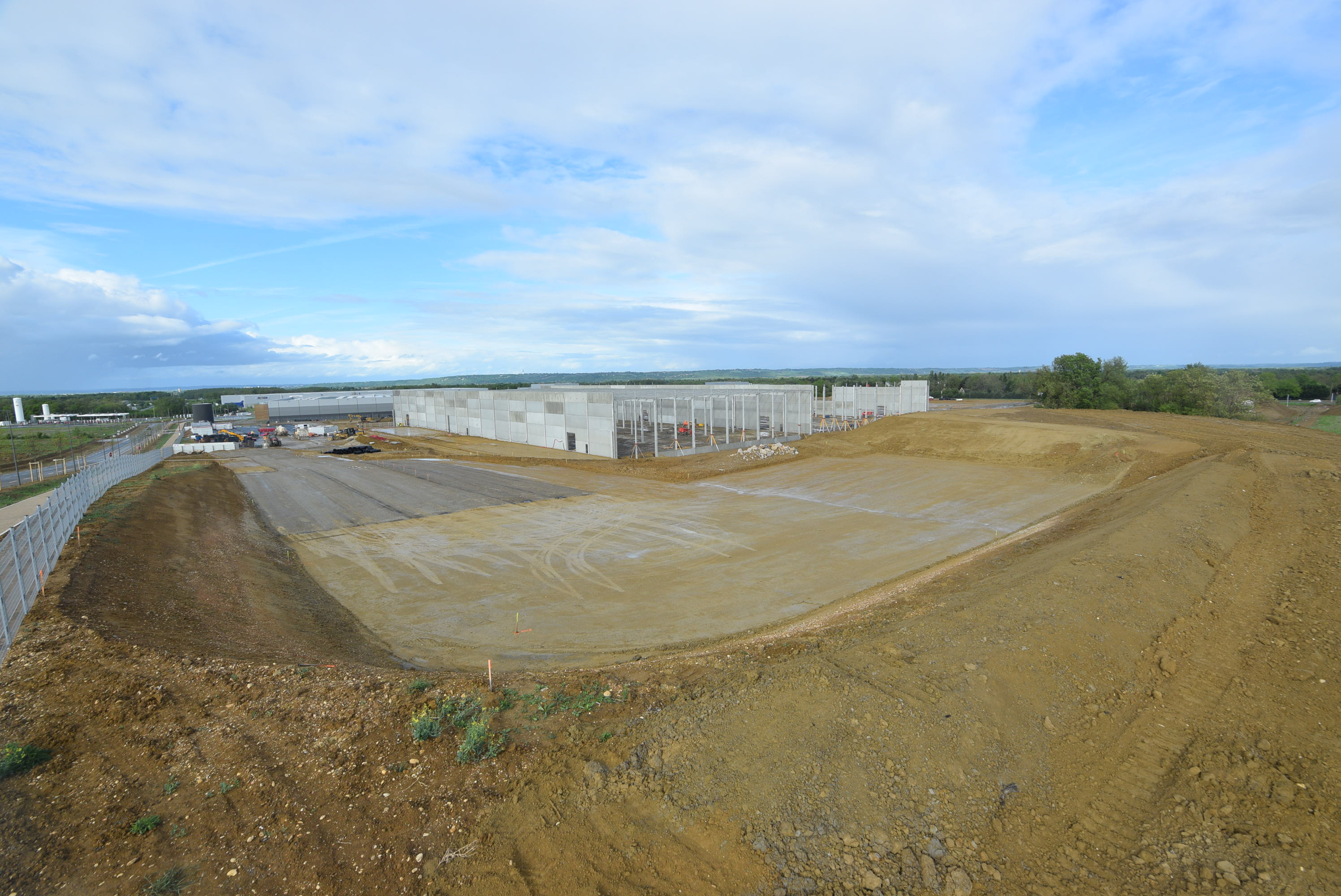

26 avril – Pose des poteaux cellule 2
26 avril – Pose des poteaux cellule 2

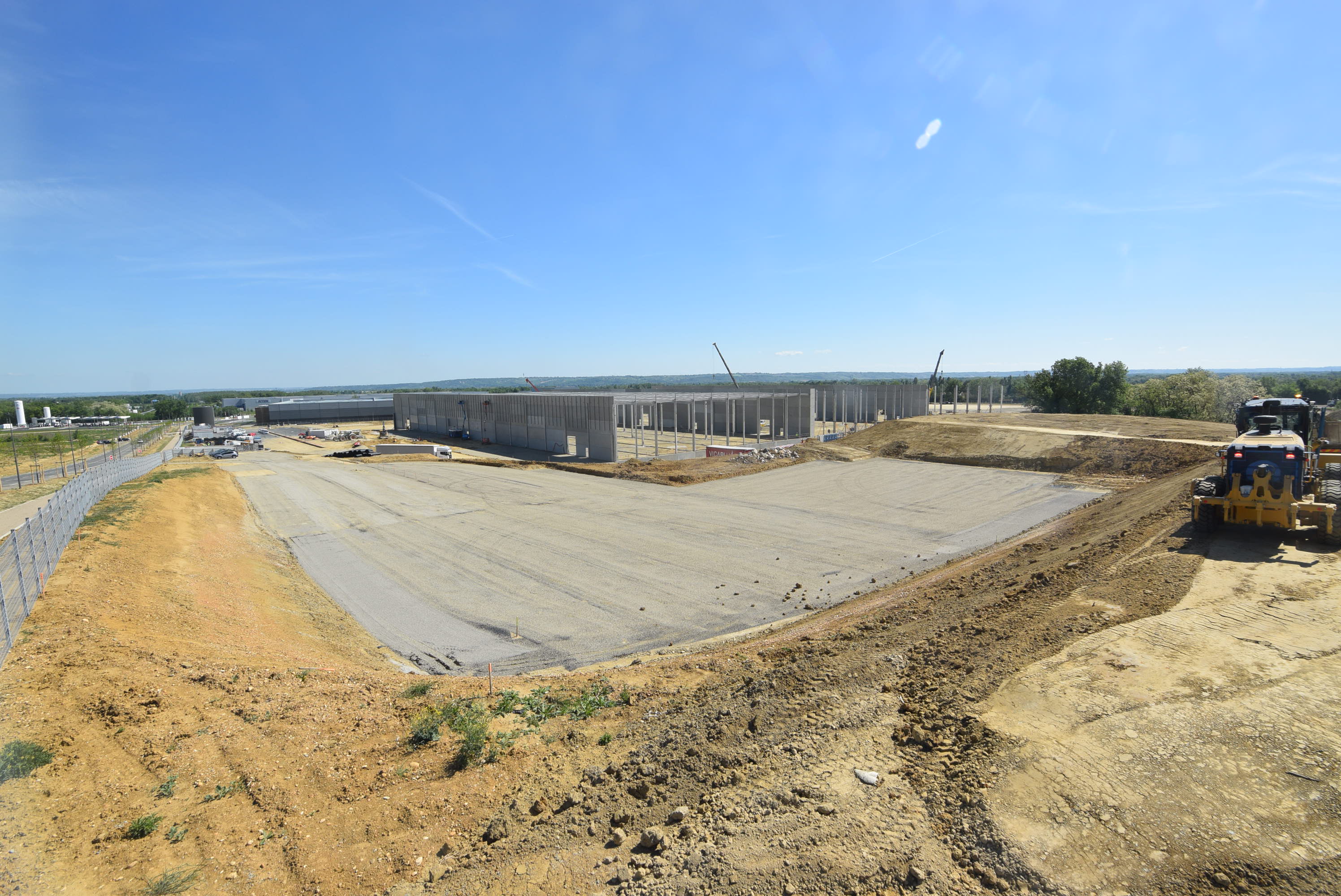

6 mai – Préparation de la pose du bardage sur mur côté Ouest
6 mai – Préparation de la pose du bardage sur mur côté Ouest

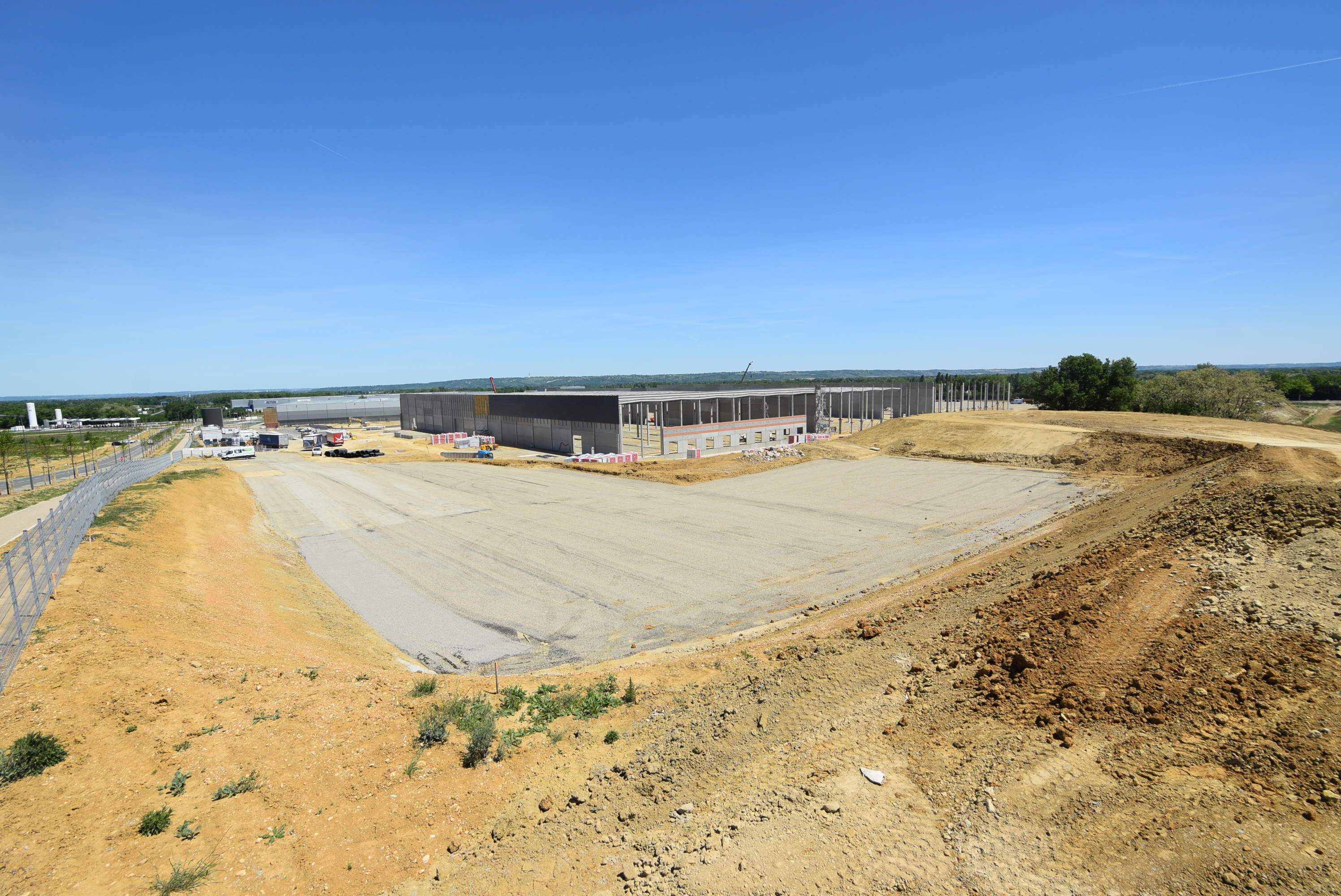

13 mai – Pose façade de quais cellule 1
13 mai – Pose façade de quais cellule 1

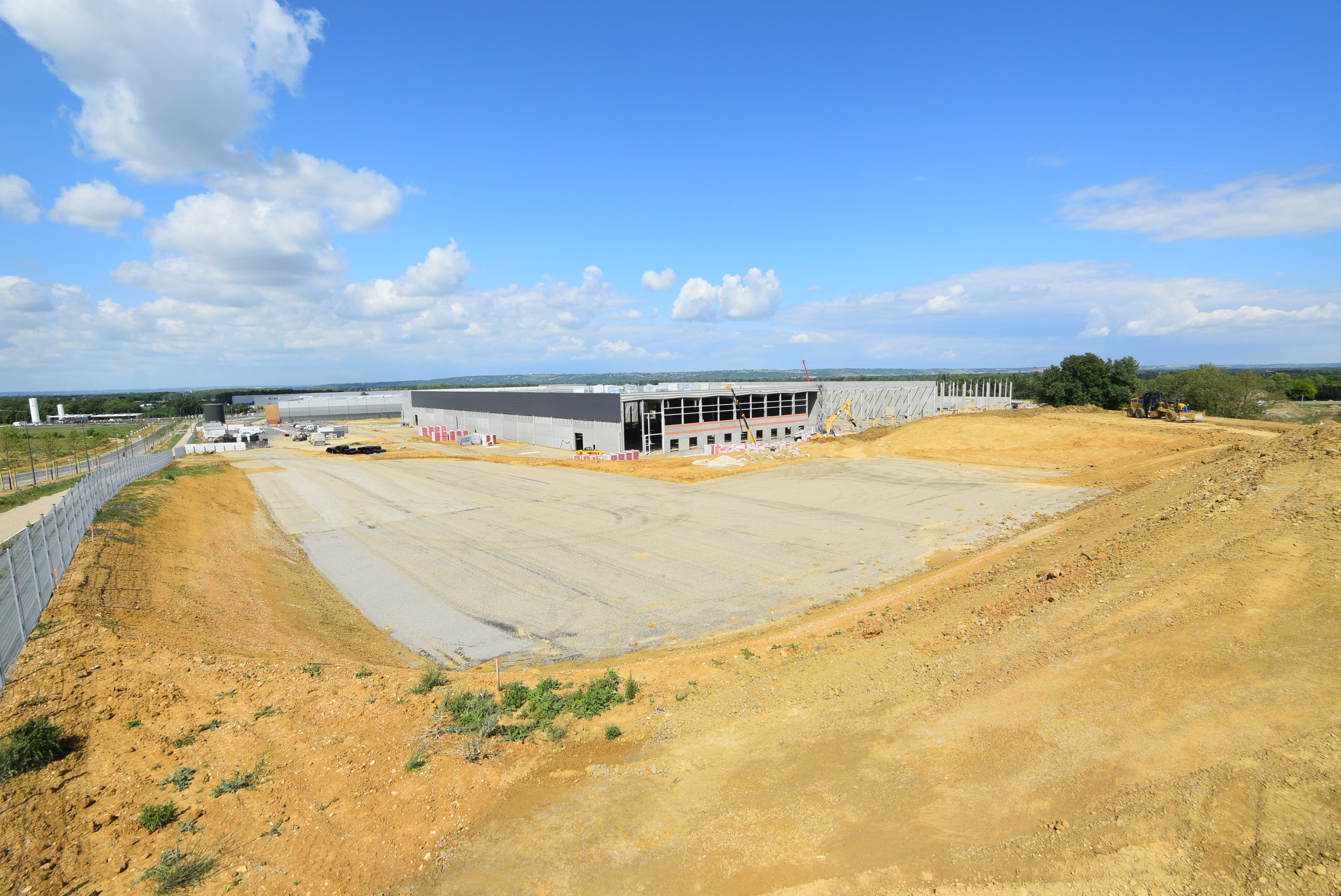

20 mai – Pose des puits de jour et désenfumeurs cellule 1
20 mai – Pose des puits de jour et désenfumeurs cellule 1

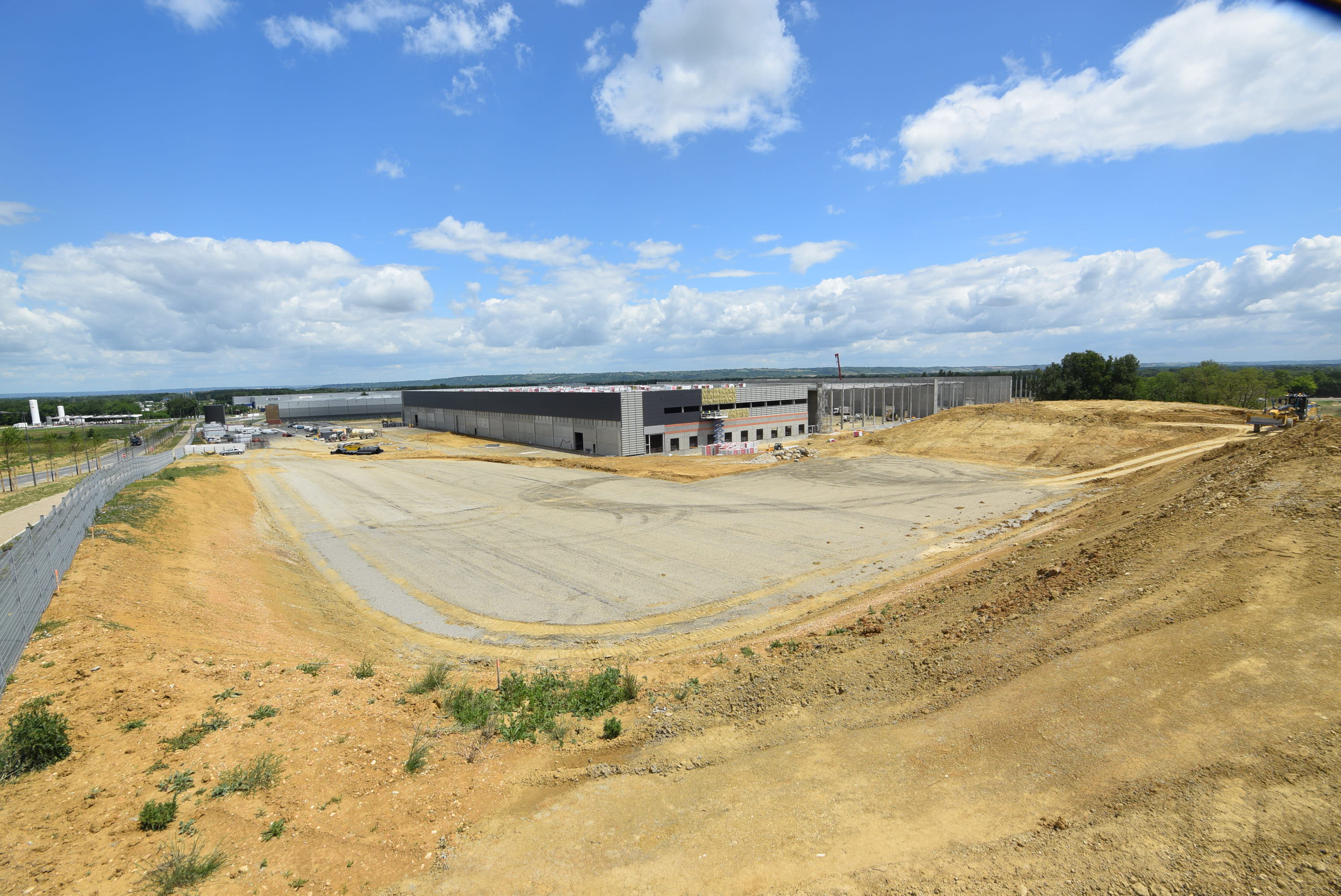

29 mai – Pose isolants et bardages sur façade sud cellule 1
29 mai – Pose isolants et bardages sur façade sud cellule 1

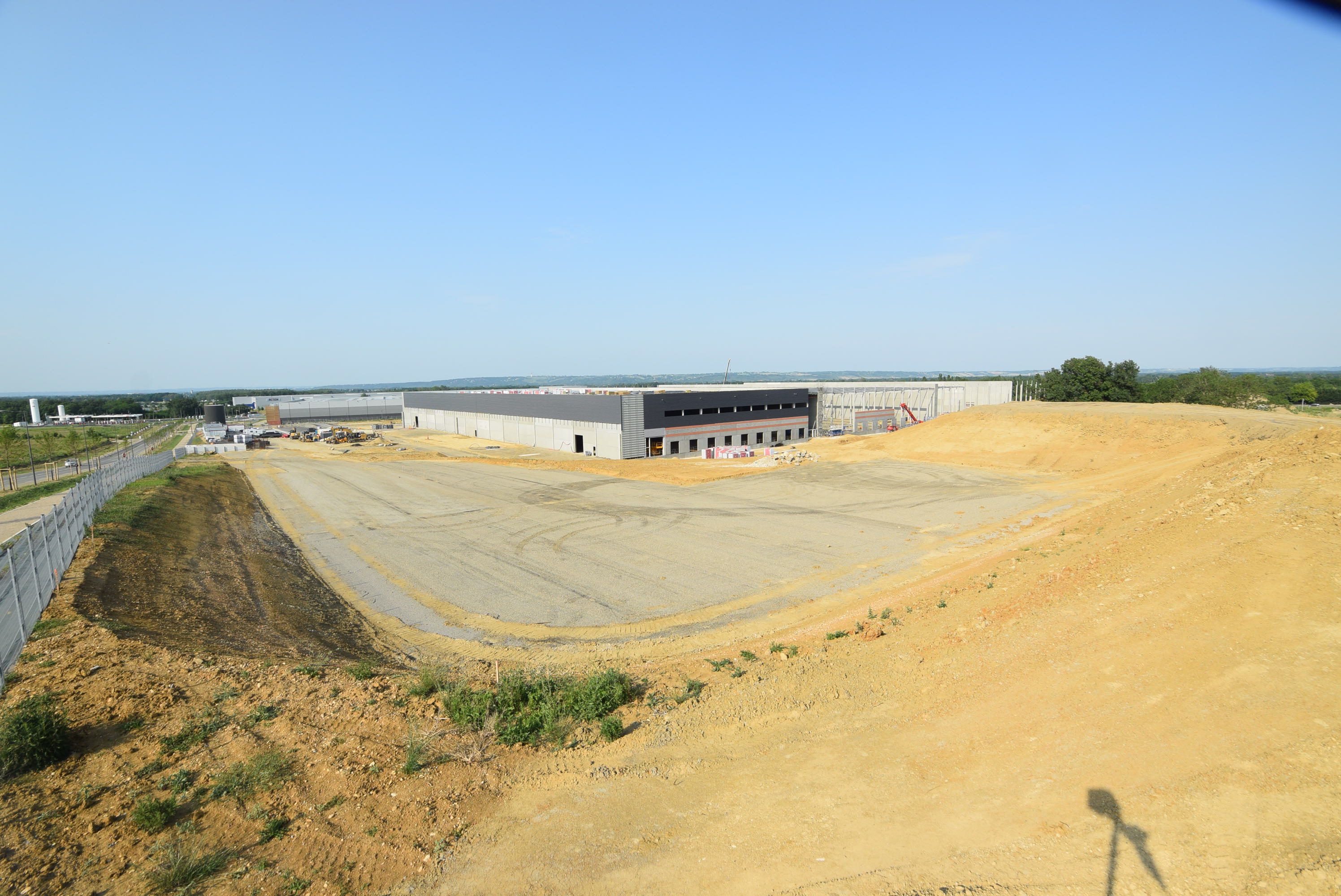

3 juin – Pose façade de quais cellule 2
3 juin – Pose façade de quais cellule 2

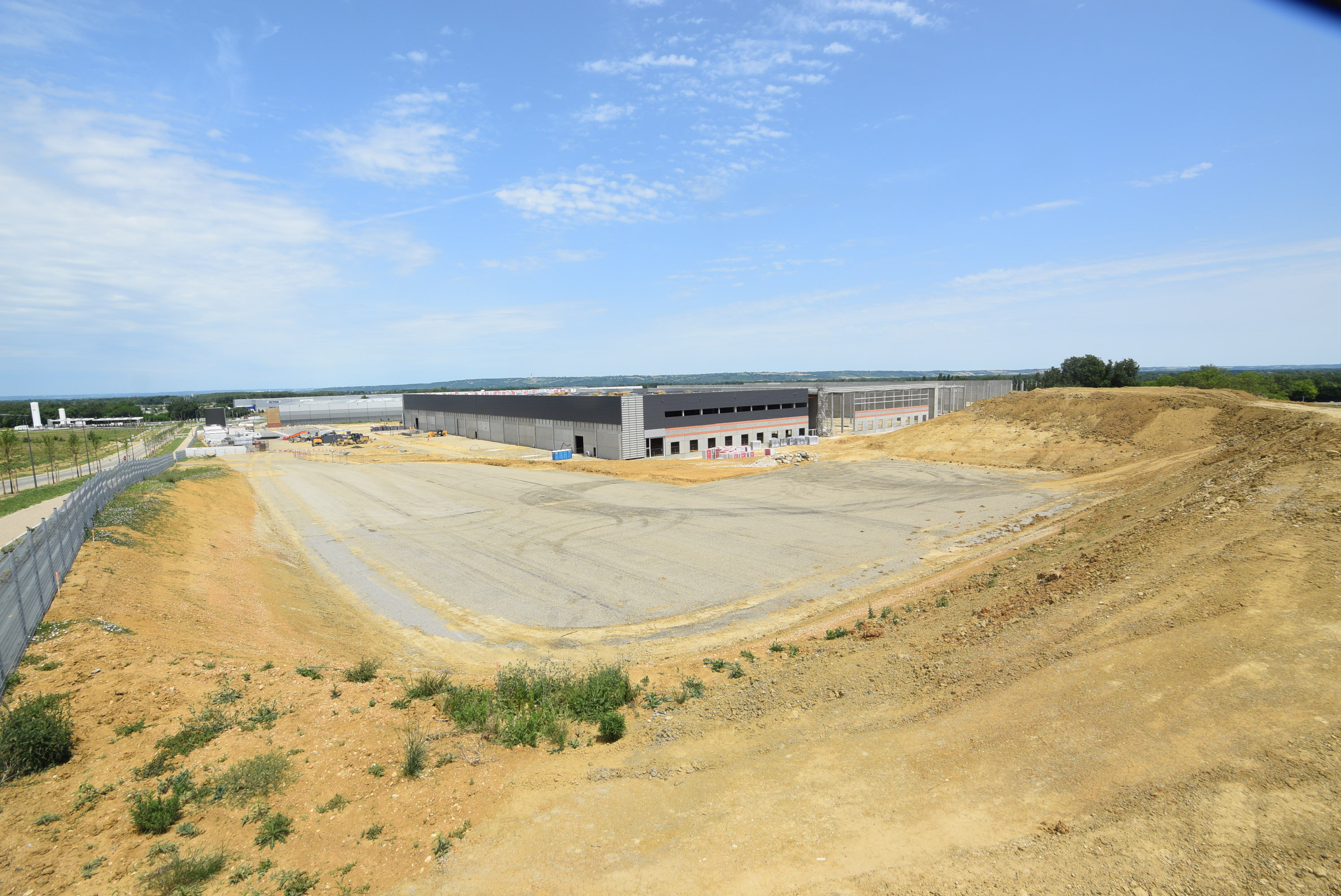

10 juin – Étanchéité de la toiture cellule 1
10 juin – Étanchéité de la toiture cellule 1

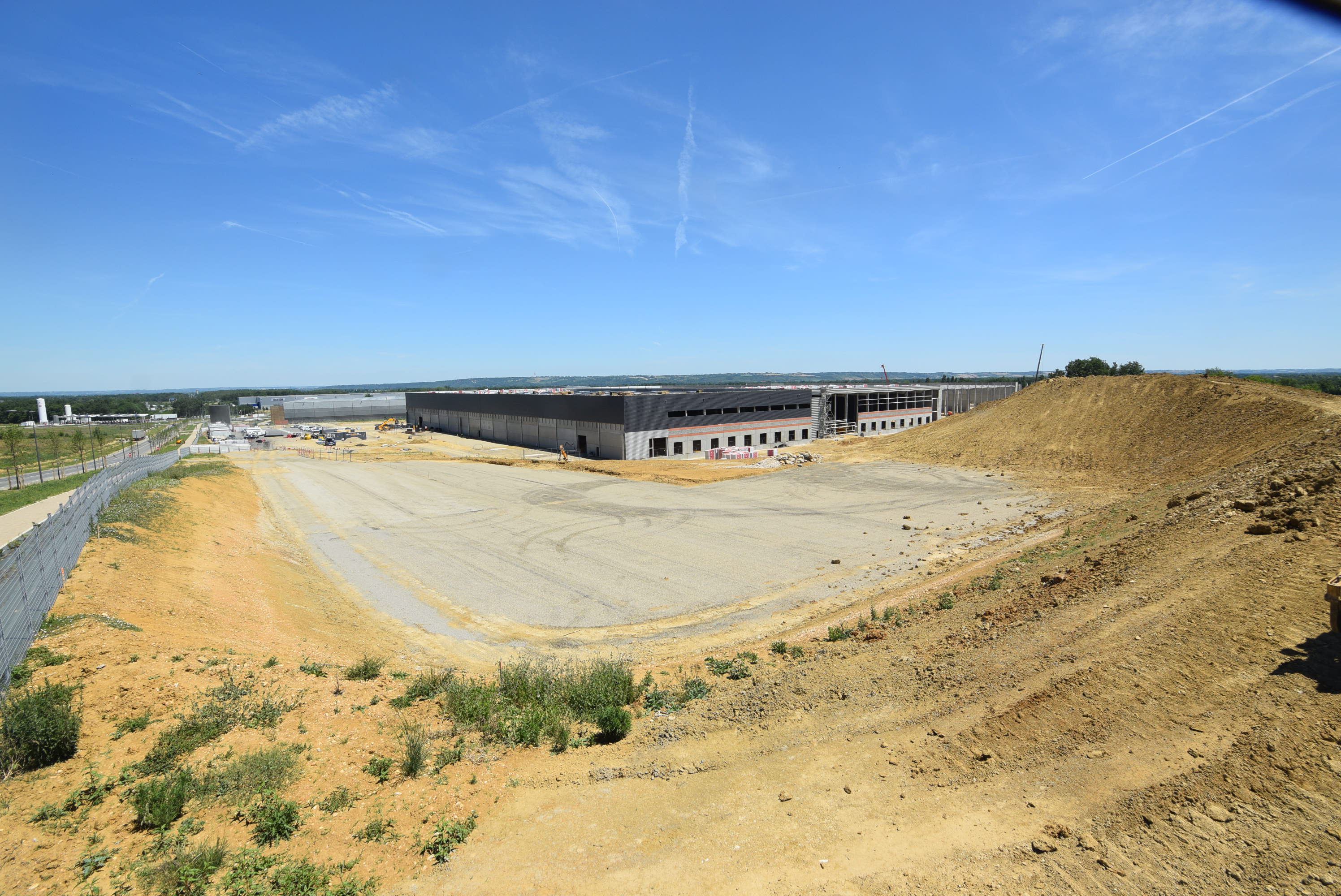

17 juin – Pose bac acier sur cellule 2
17 juin – Pose bac acier sur cellule 2

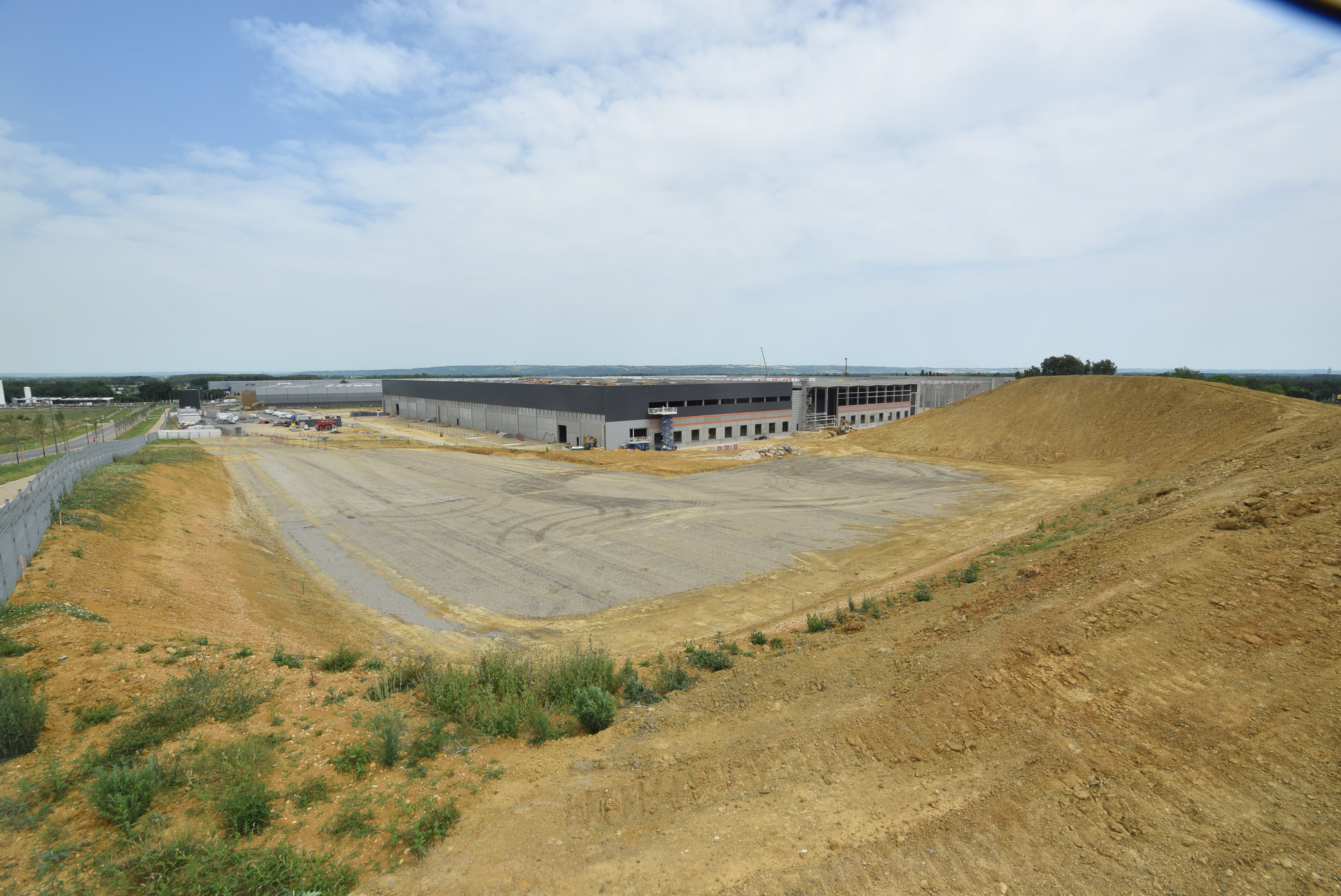

24 juin – Pose des menuiseries alu du bandeau au dessus des quais
24 juin – Pose des menuiseries alu du bandeau au dessus des quais

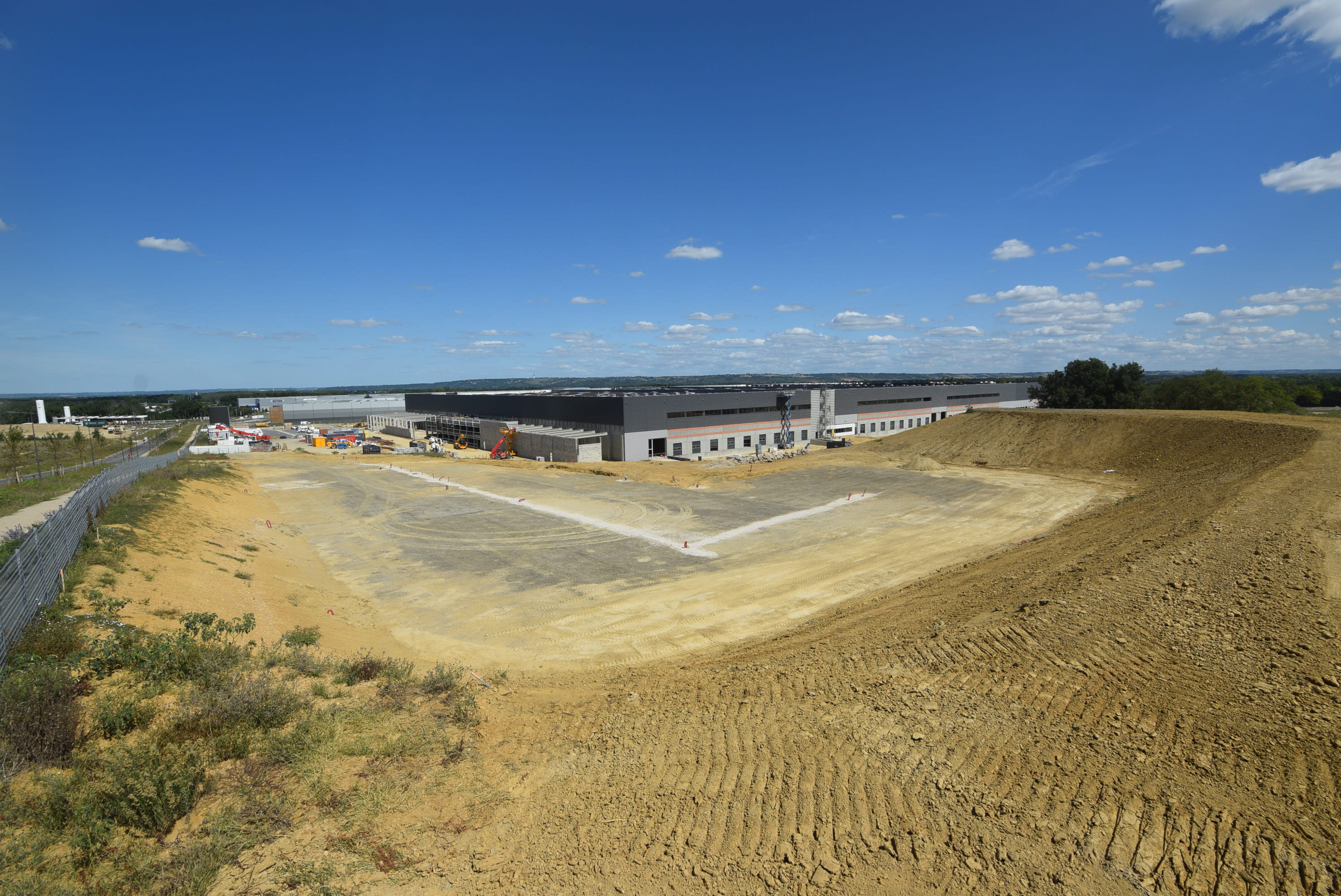

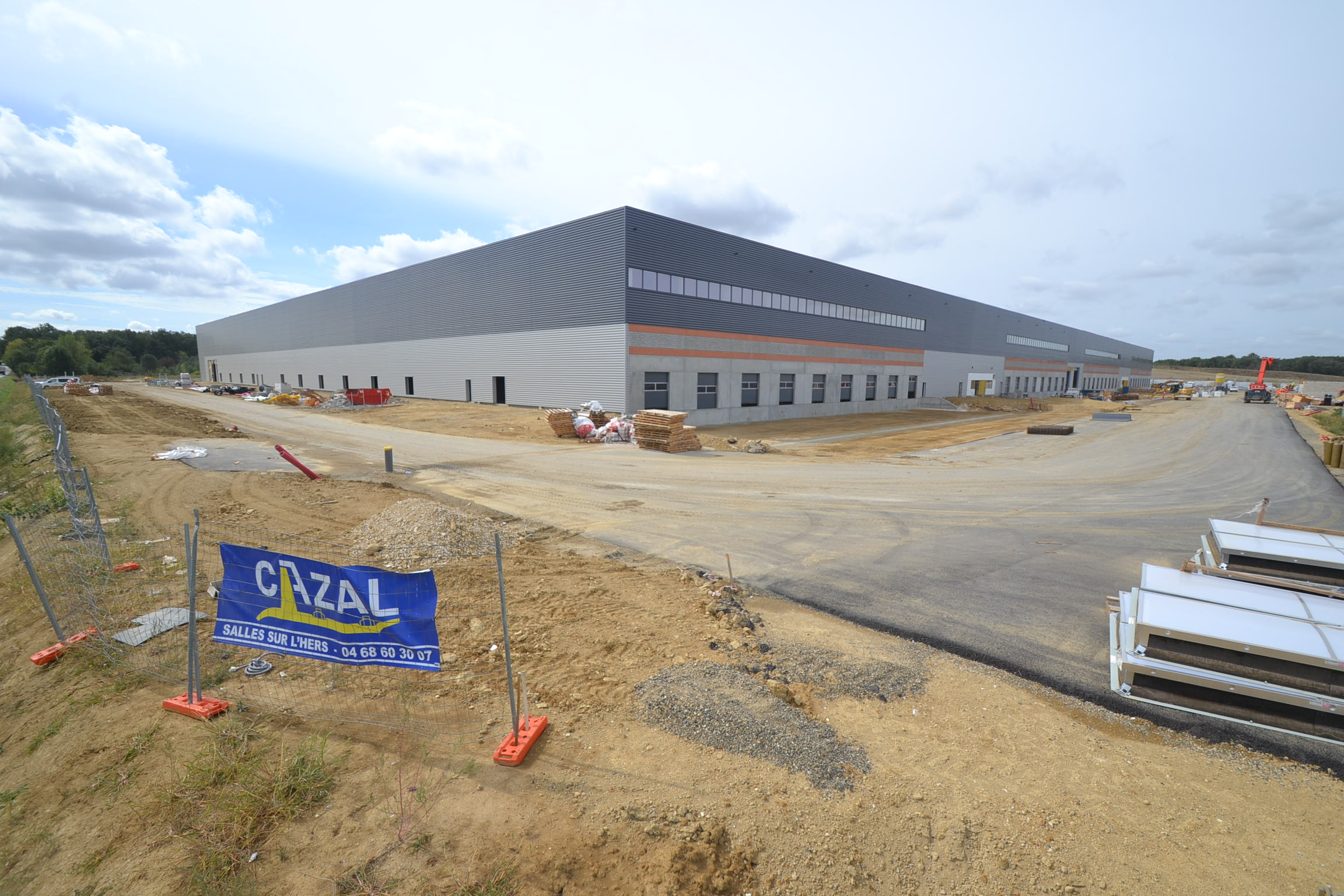

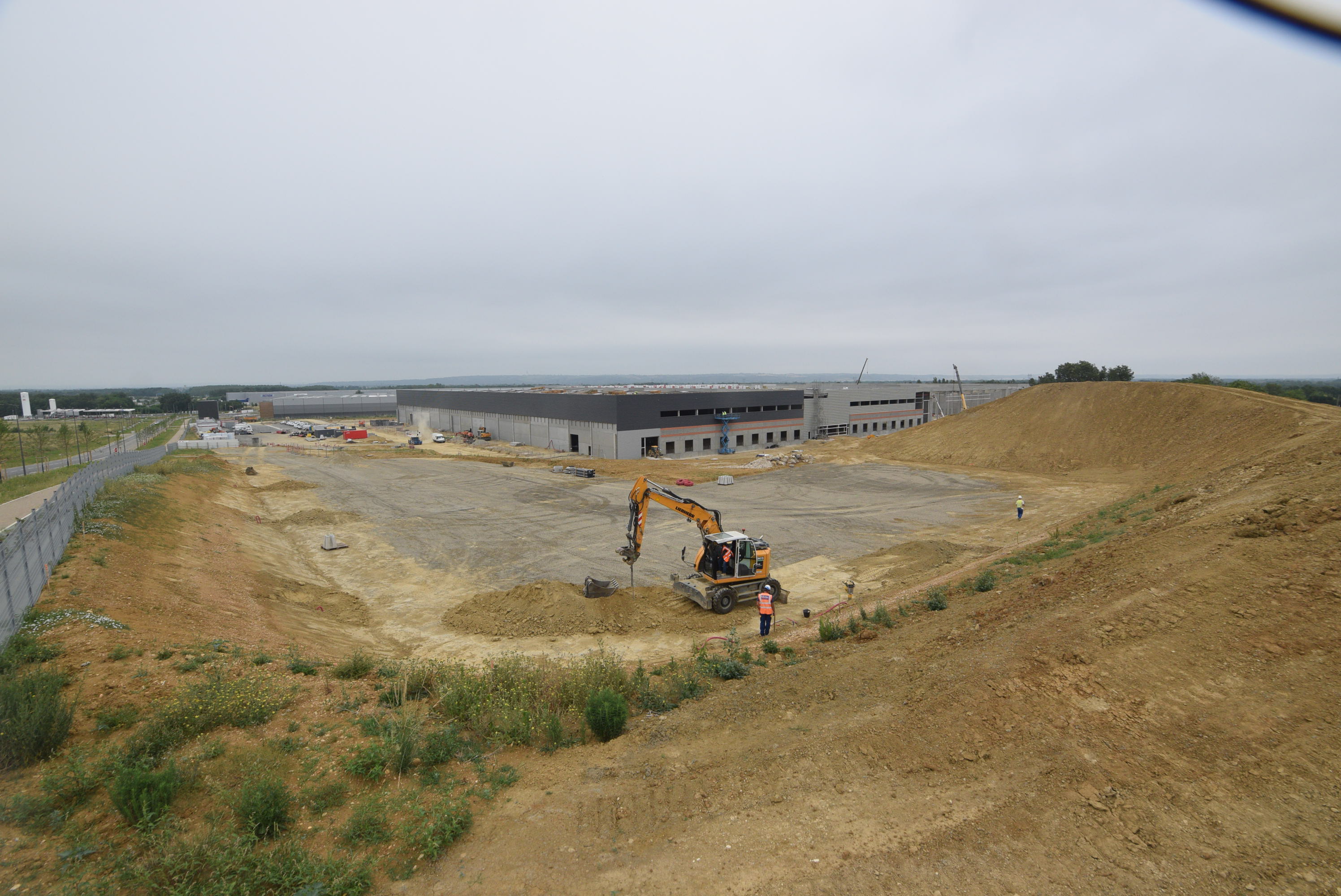

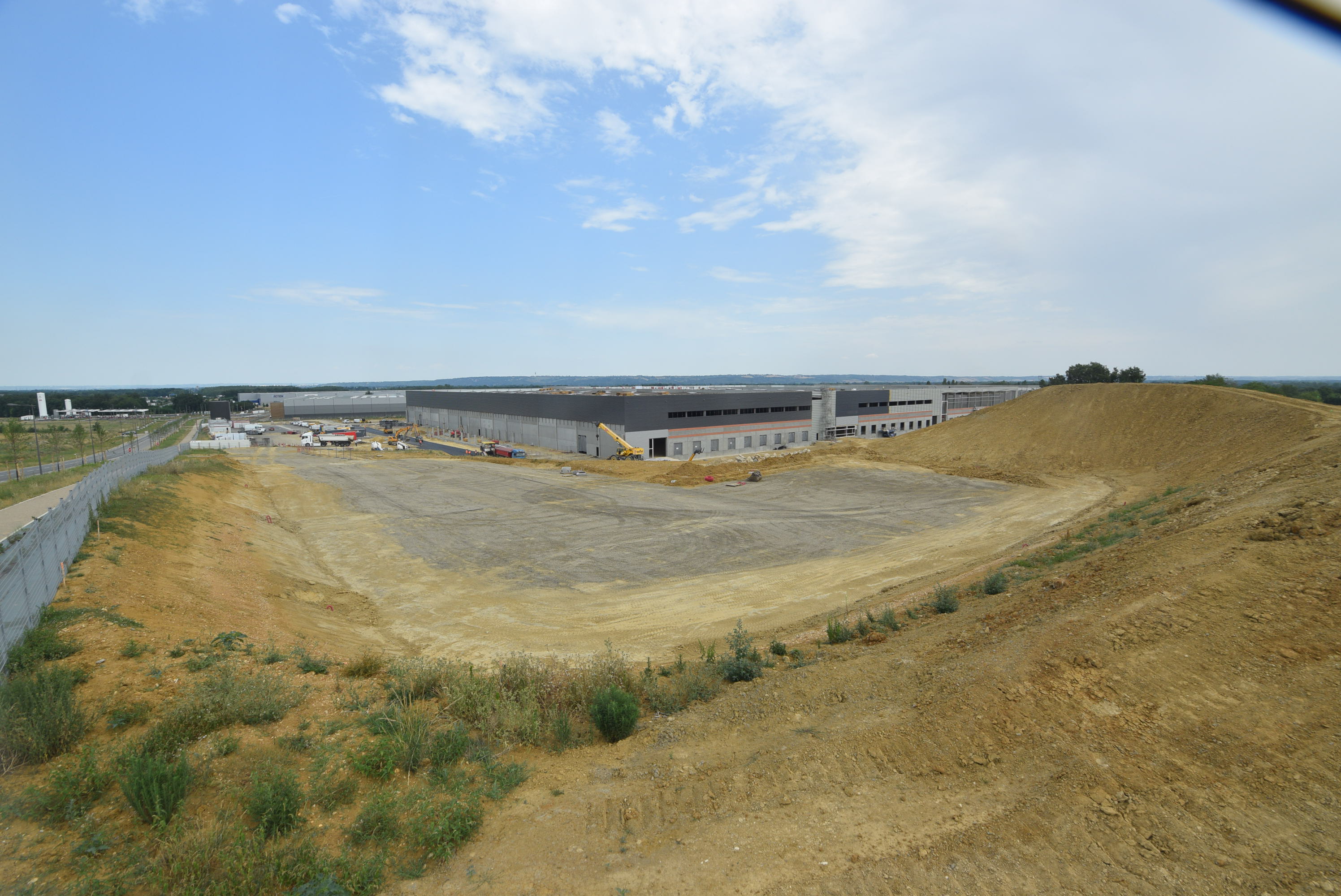

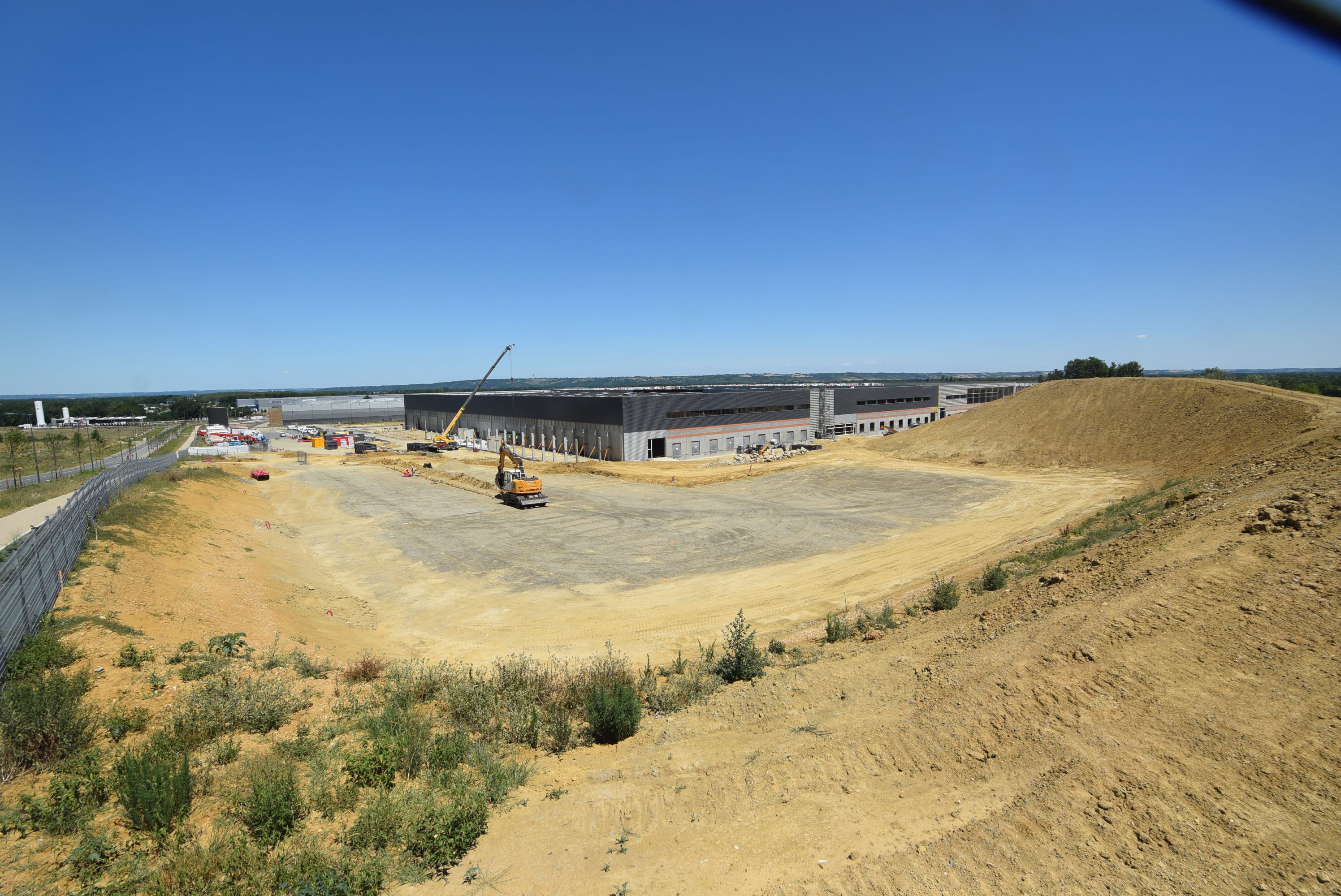

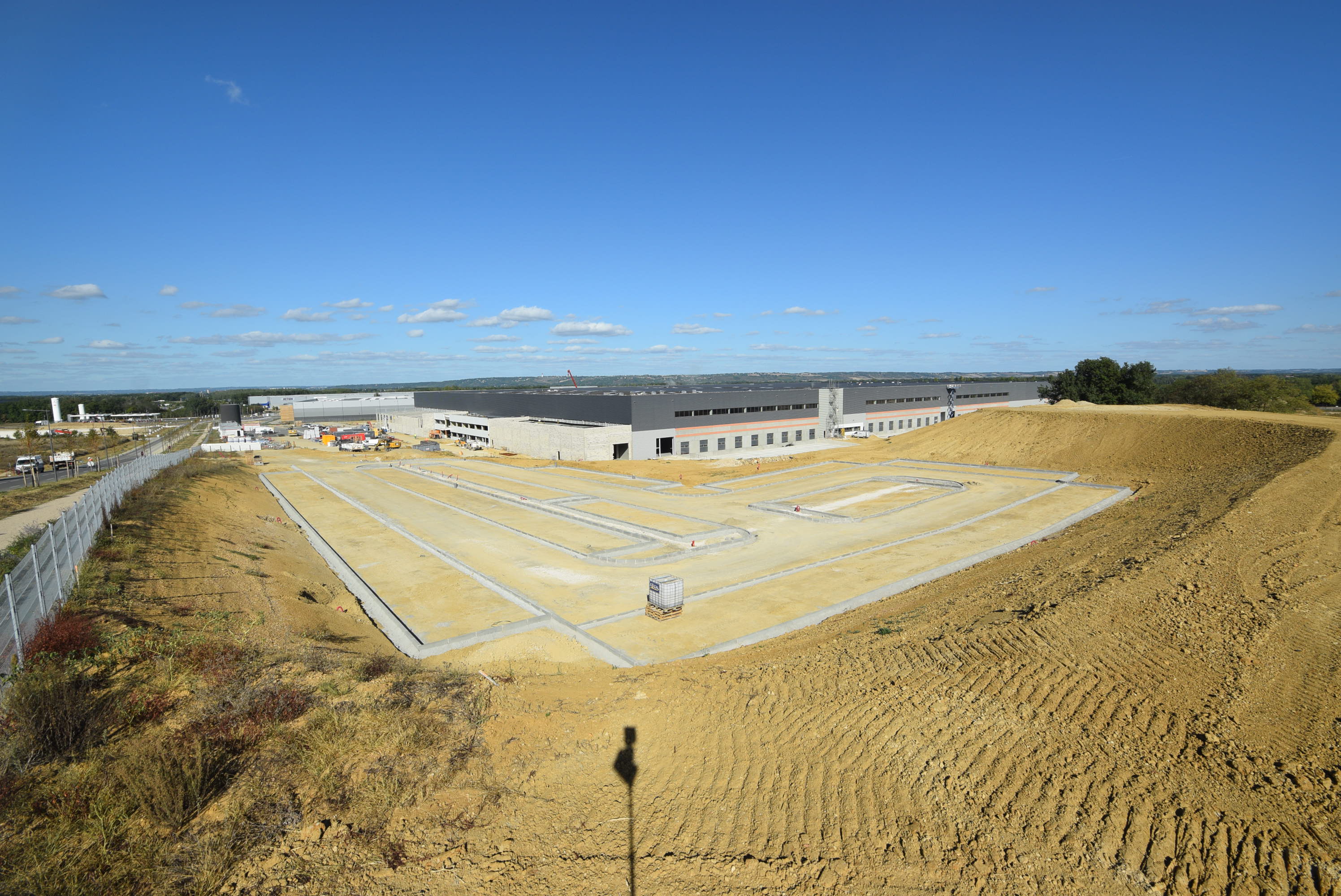

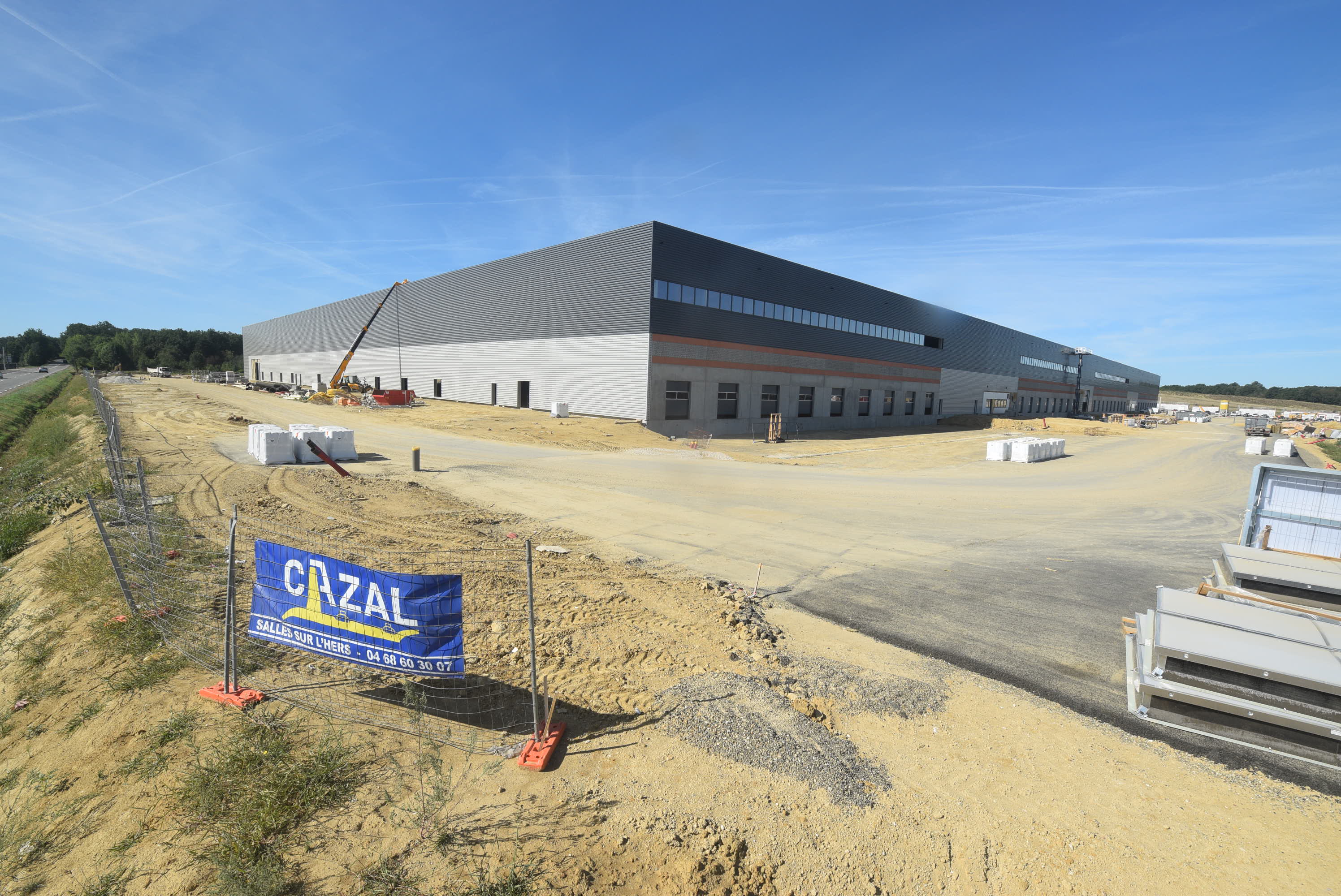

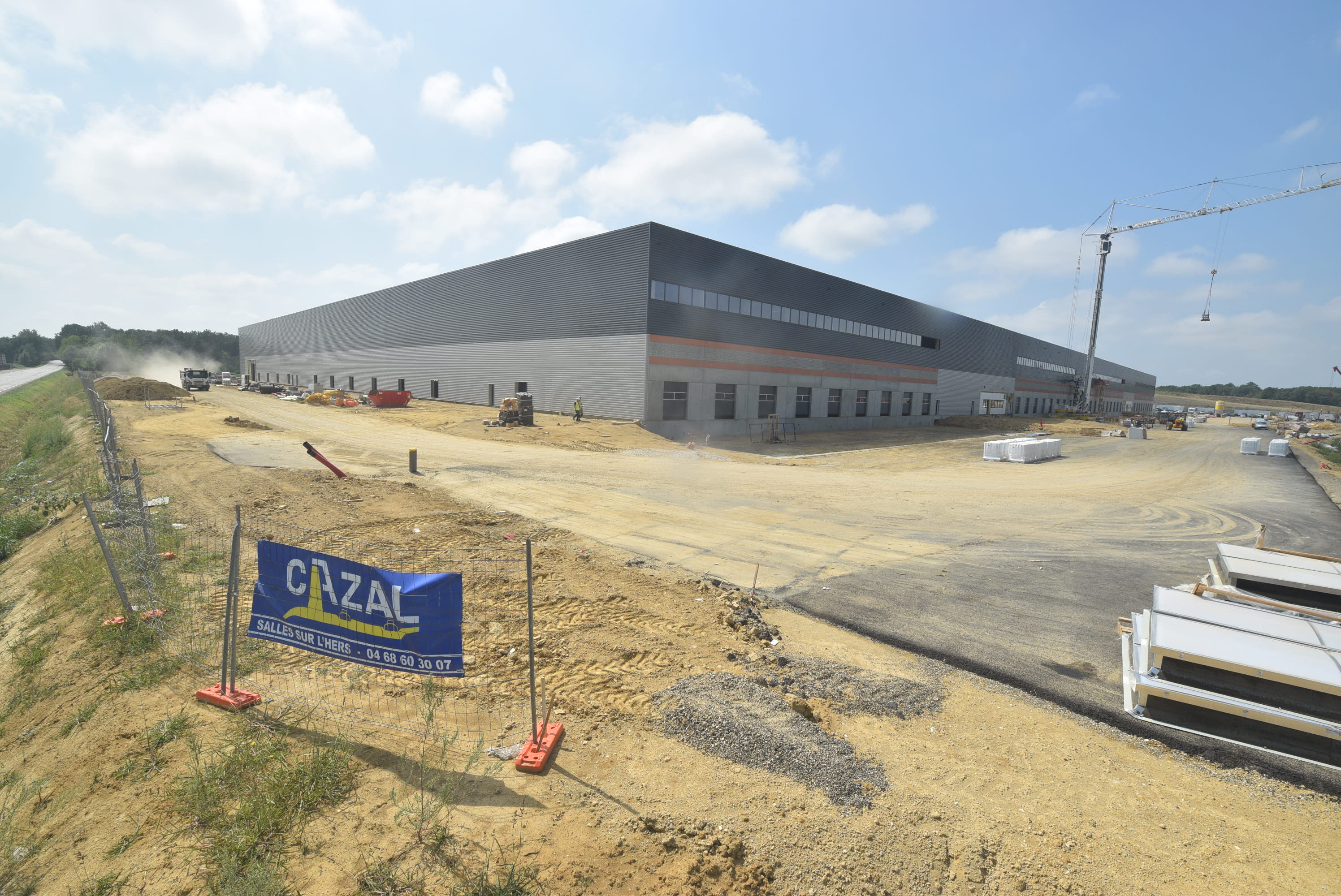

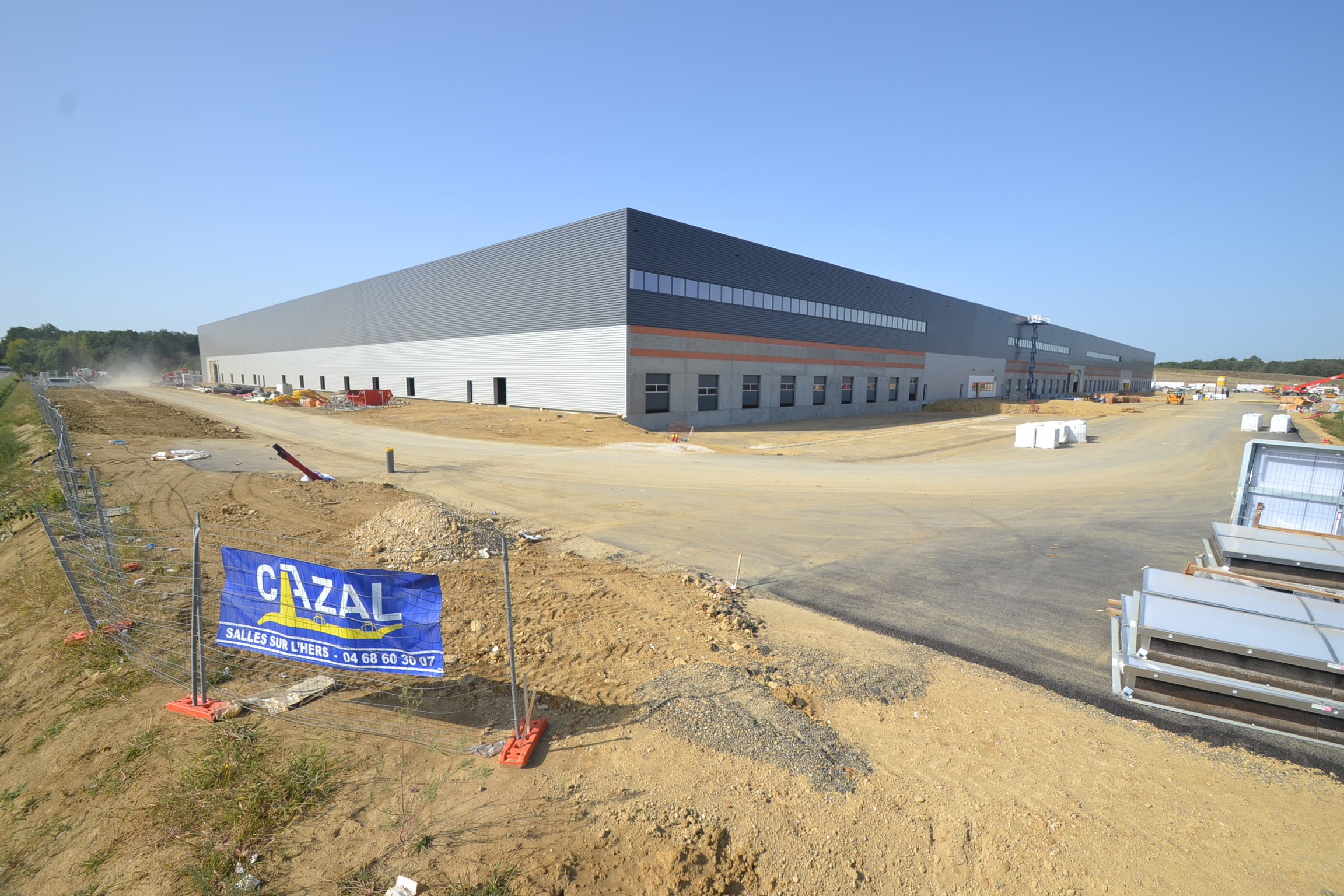

1er juillet – Fondation des locaux annexes : bureaux, local de charge
1er juillet – Fondation des locaux annexes : bureaux, local de charge

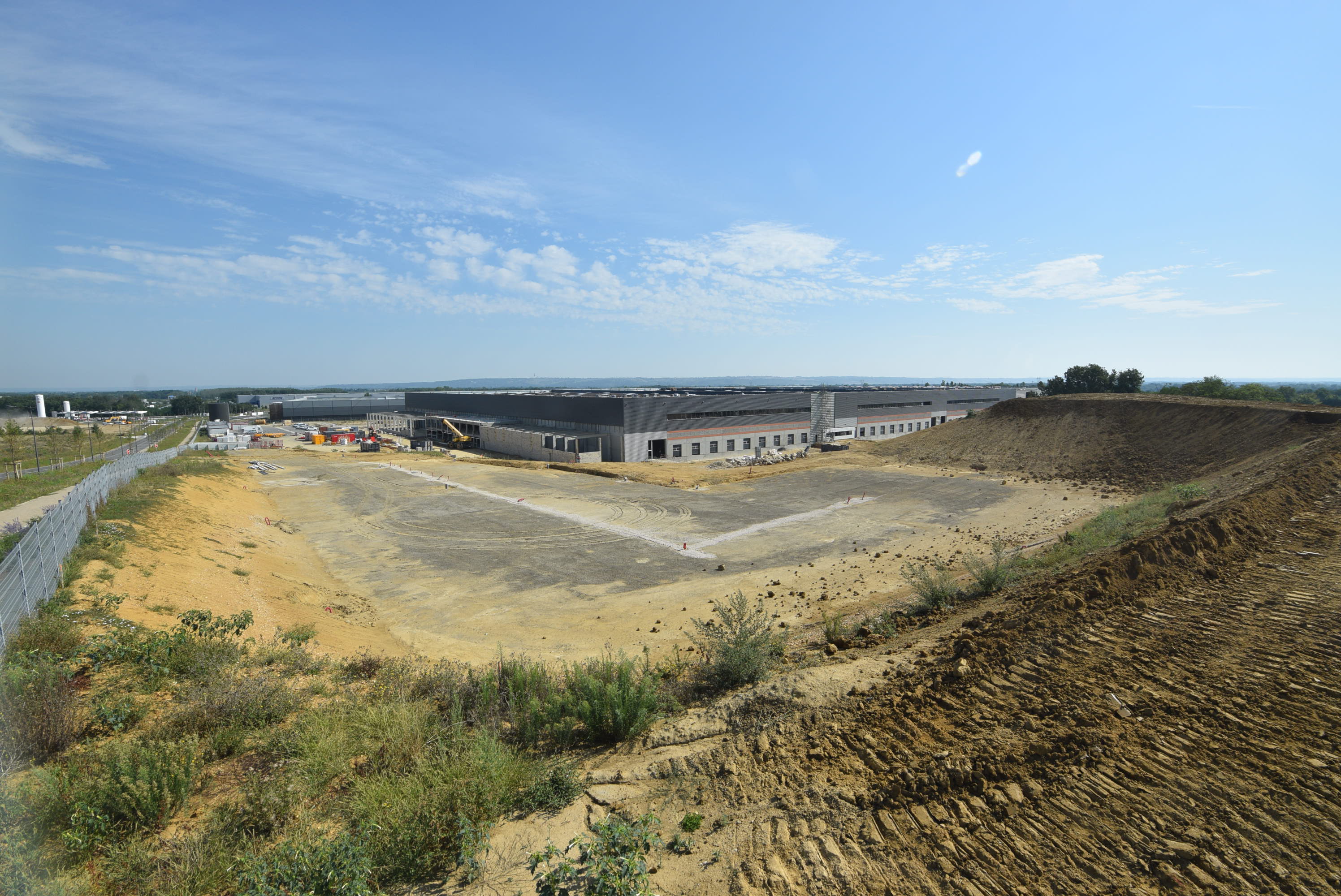

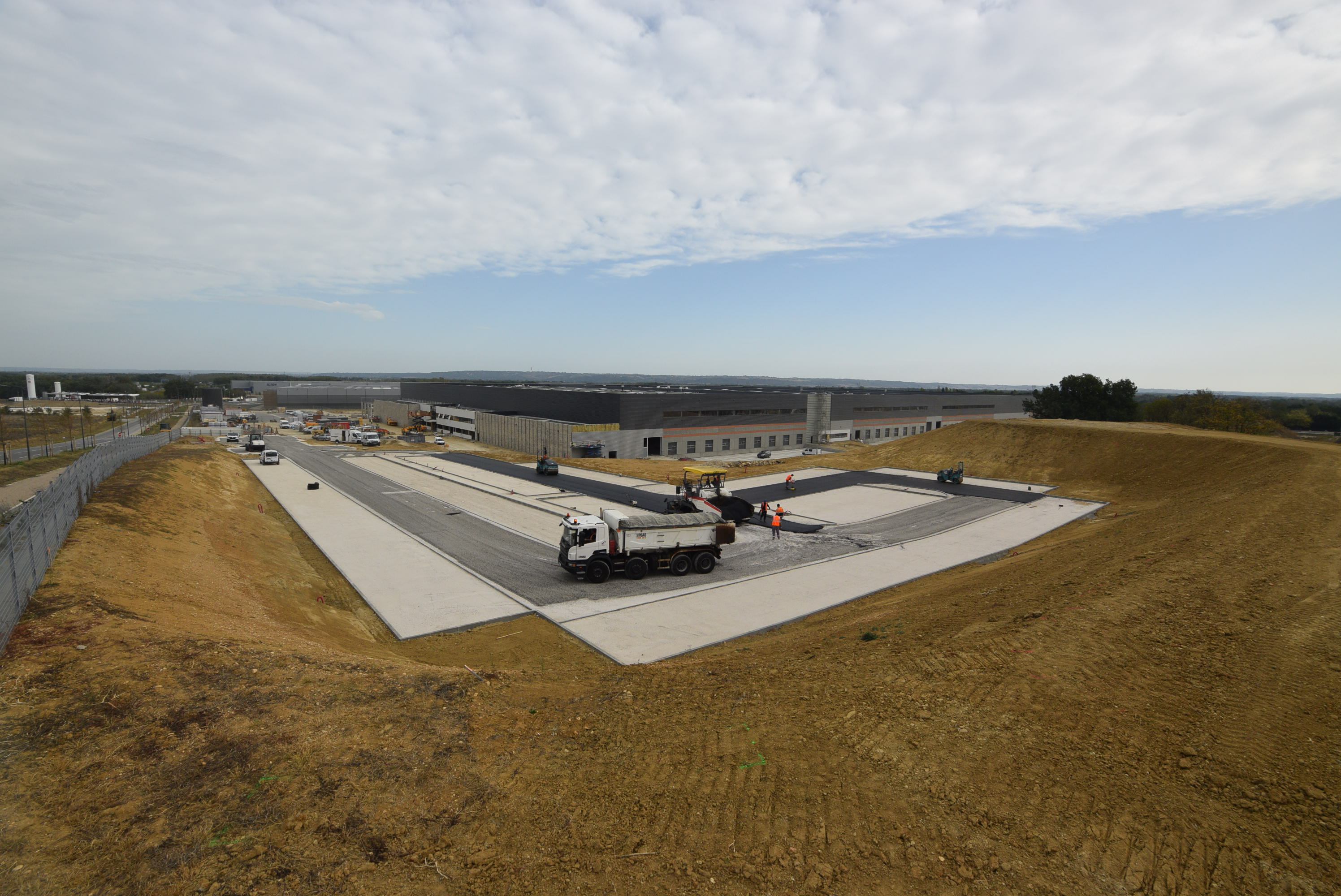

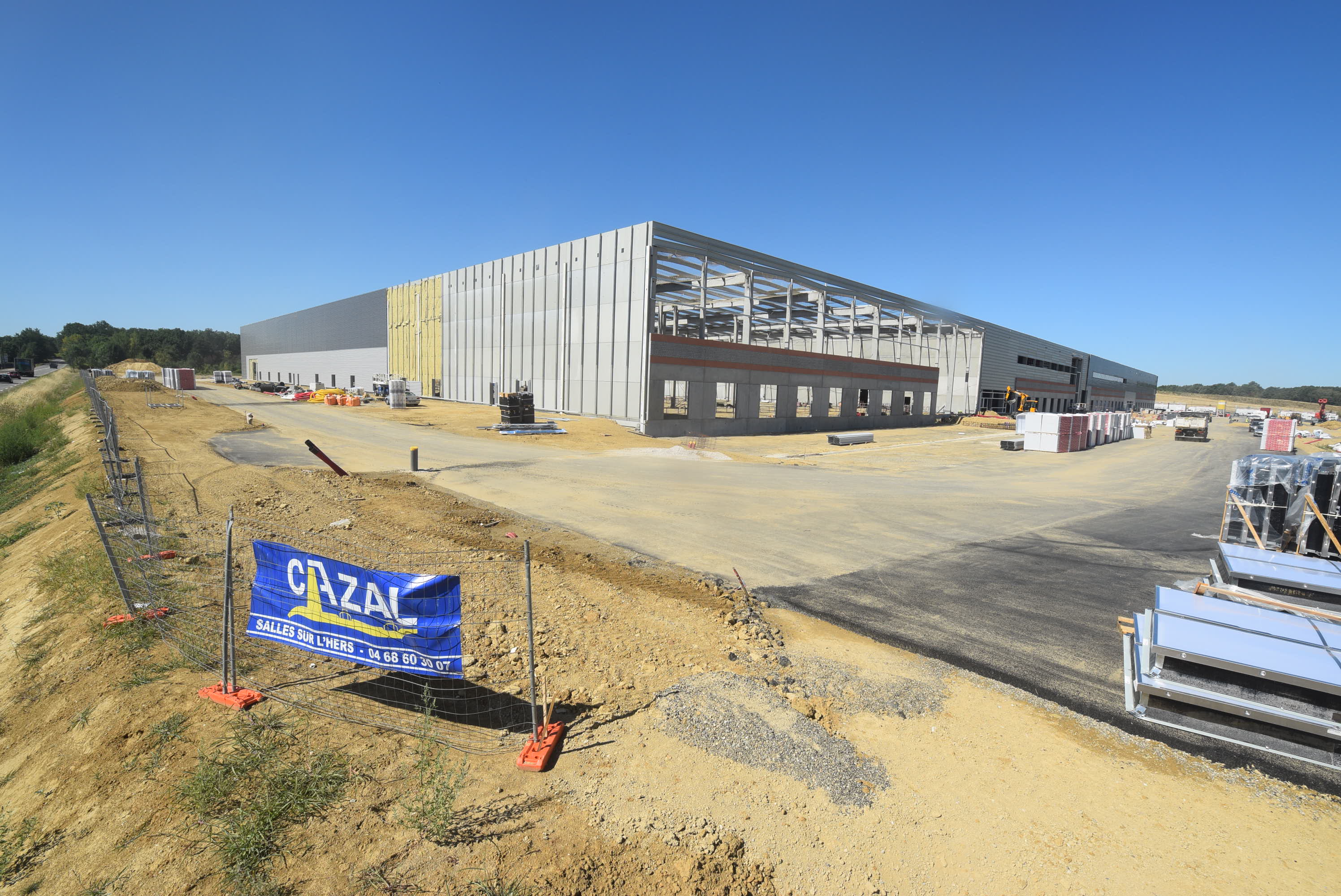

Caméra 2 : Angle Nord-Est du chantier

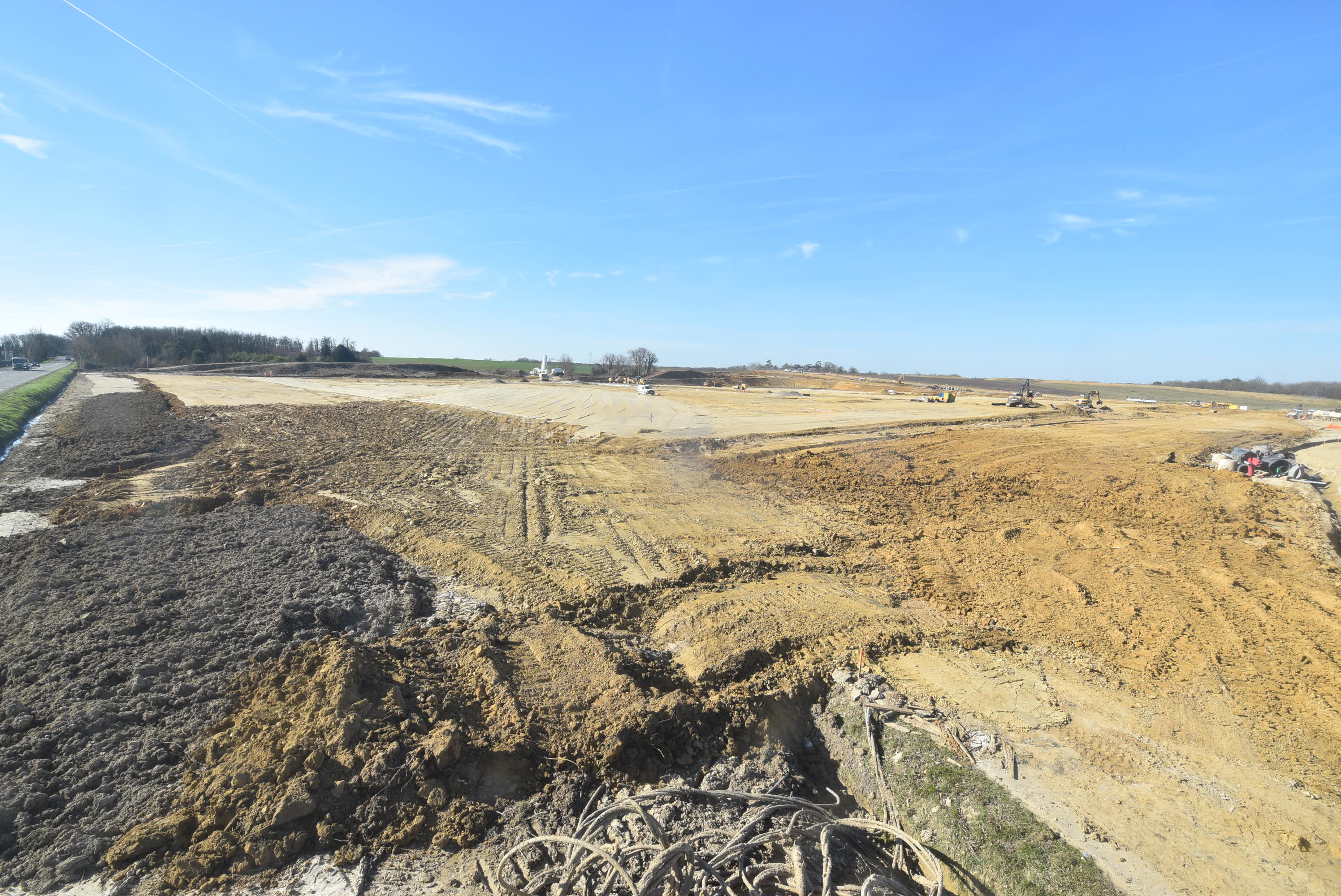

18 février – Réglage plateforme cellule 4
18 février – Réglage plateforme cellule 4

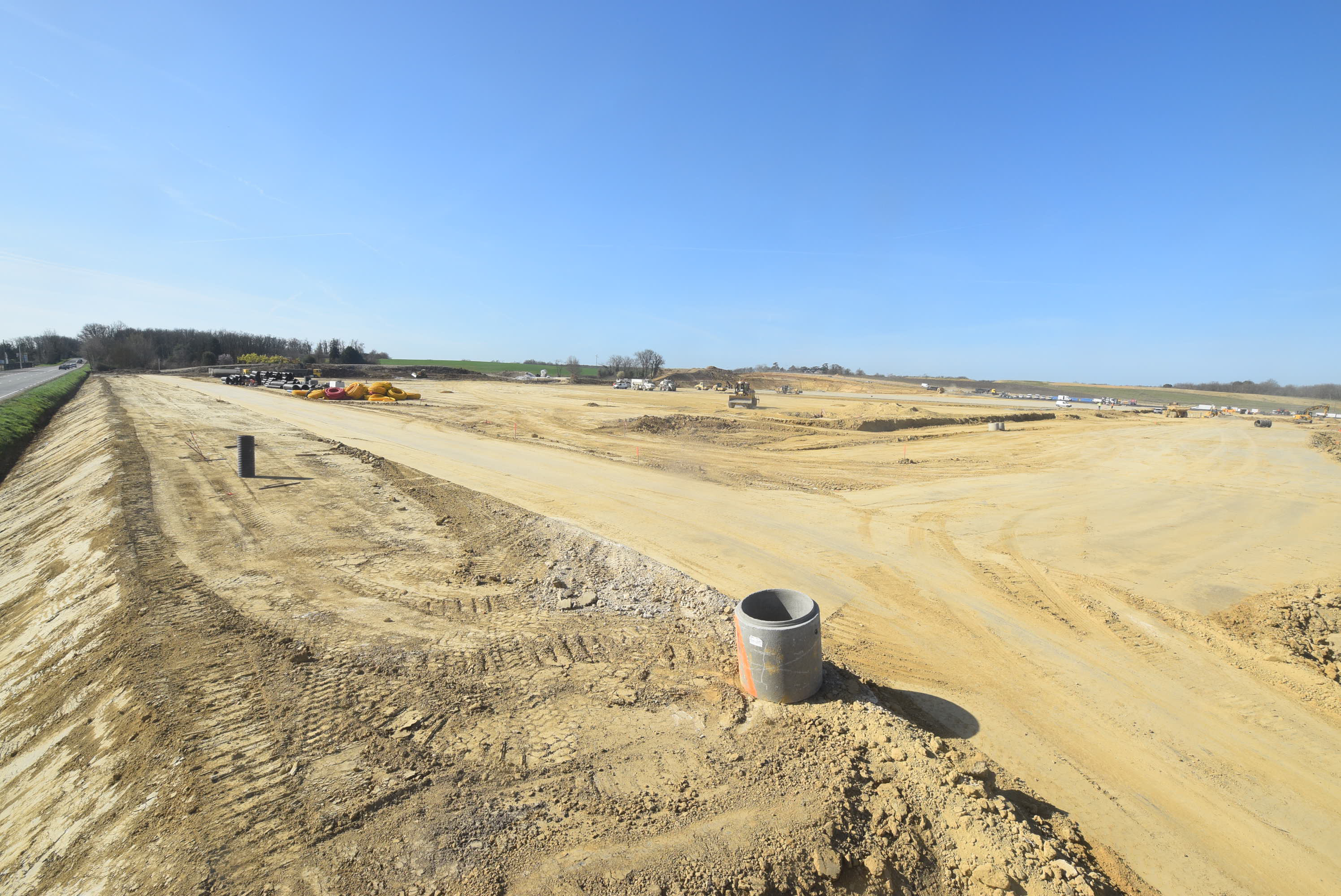

5 mars – Réglage voiries
5 mars – Réglage voiries

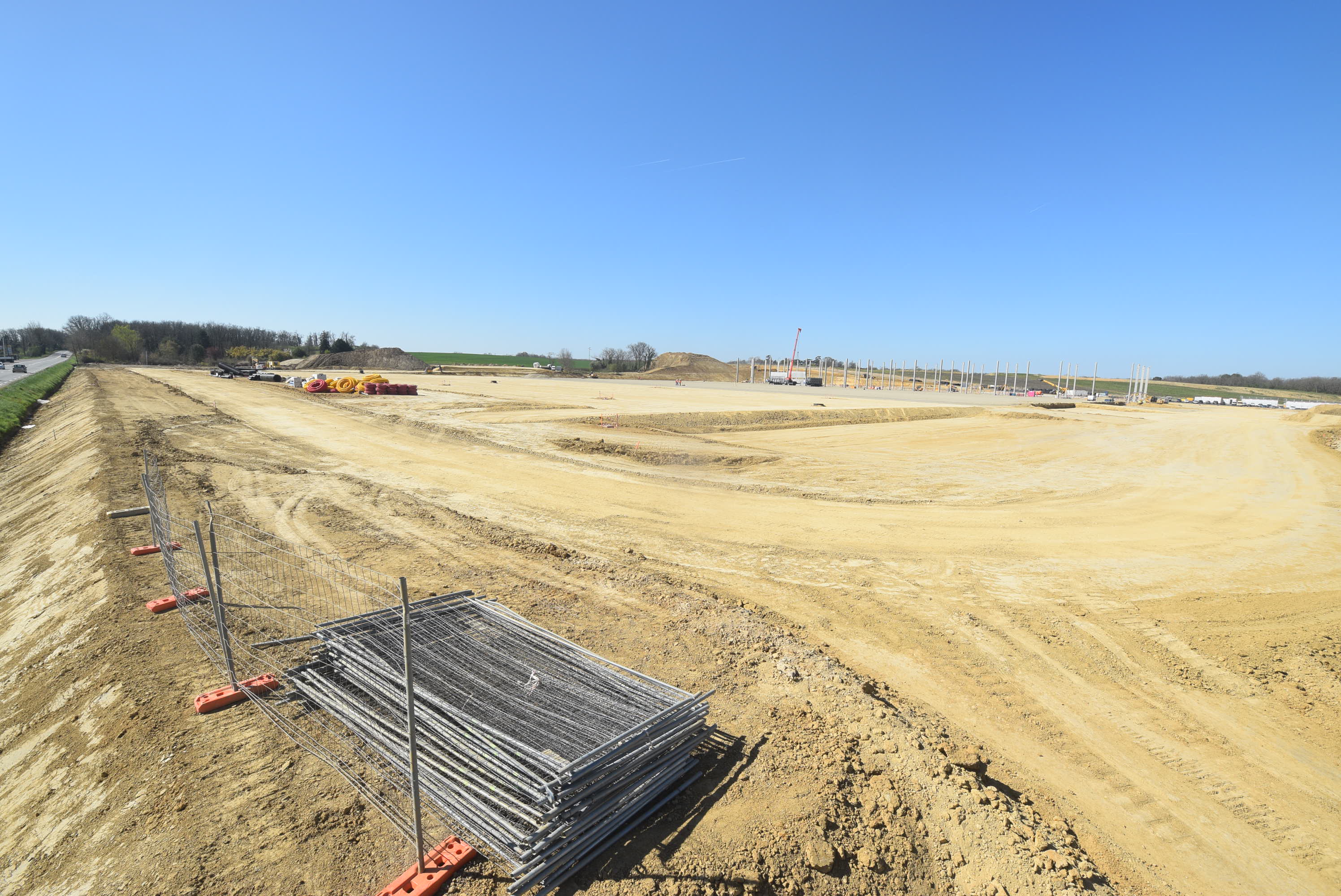

27 mars – Traitement cellule 4
27 mars – Traitement cellule 4

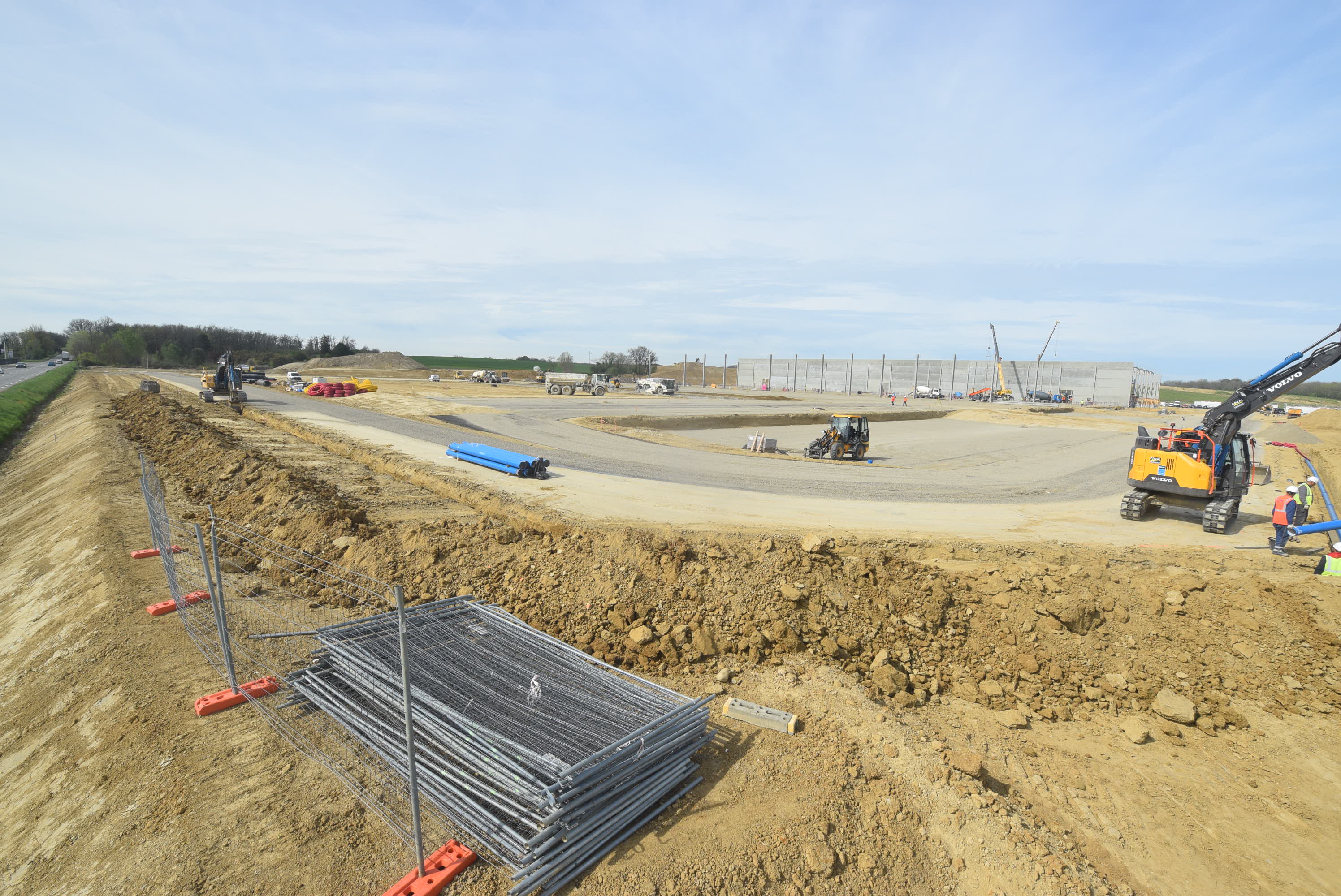

15 avril – Pose réseaux
15 avril – Pose réseaux

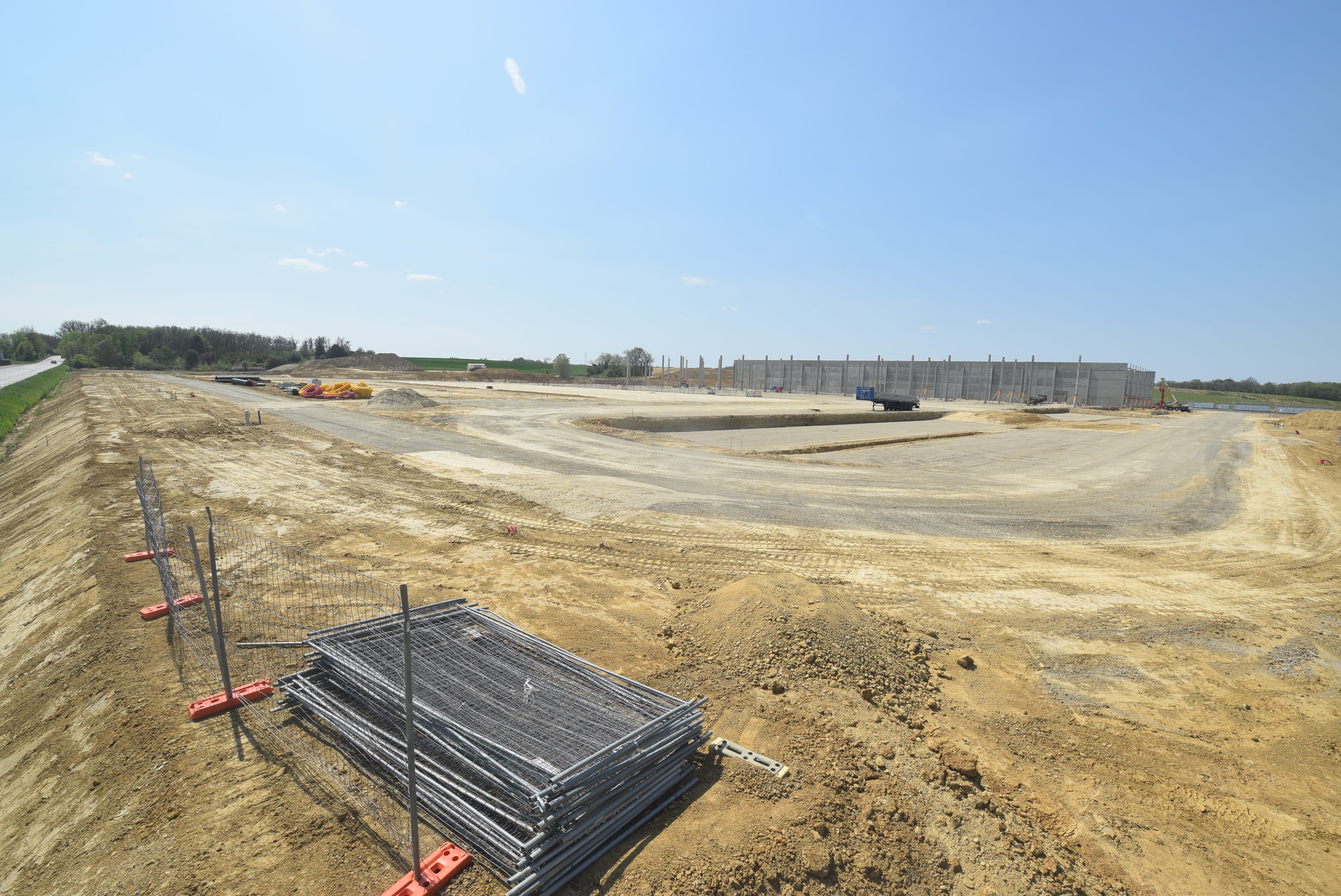

20 avril – Préparation des voiries et des zones de quai
20 avril – Préparation des voiries et des zones de quai

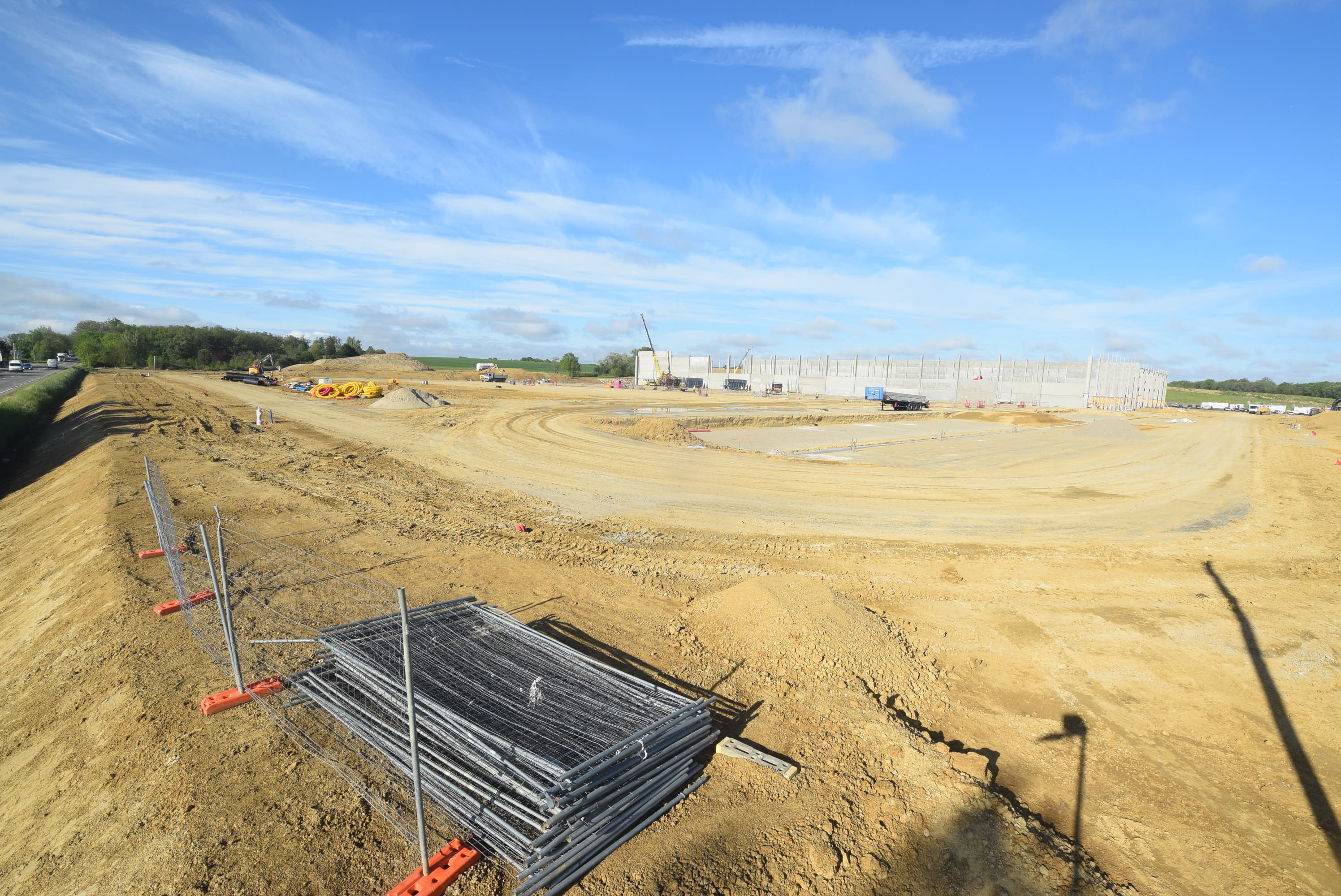

29 avril – Pose des enrobés sur voiries et zones de quai
29 avril – Pose des enrobés sur voiries et zones de quai

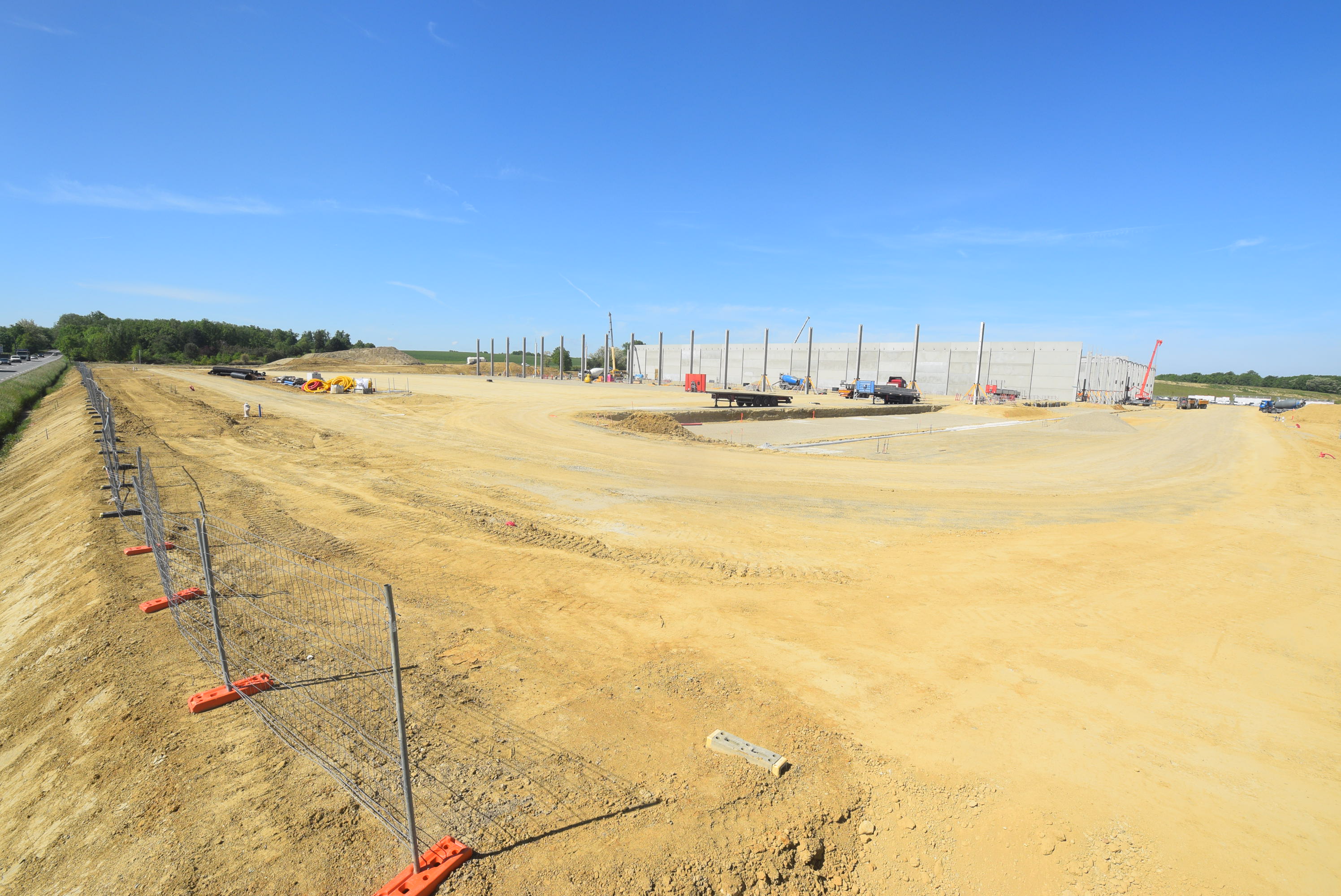

6 mai – Pose des poteaux cellule 3
6 mai – Pose des poteaux cellule 3

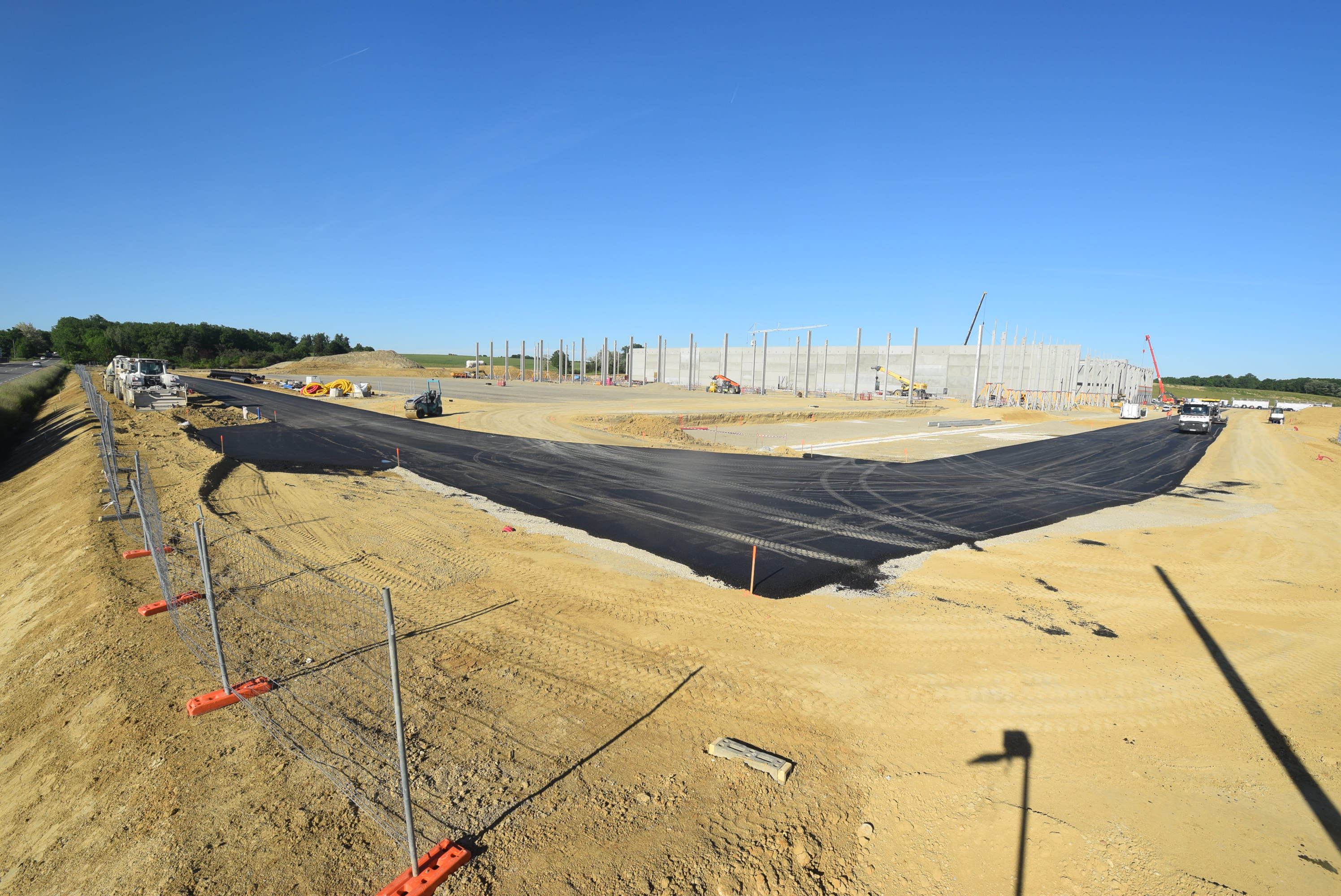

13 mai – Pose de l’enrobé sur la voirie périphérique
13 mai – Pose de l’enrobé sur la voirie périphérique

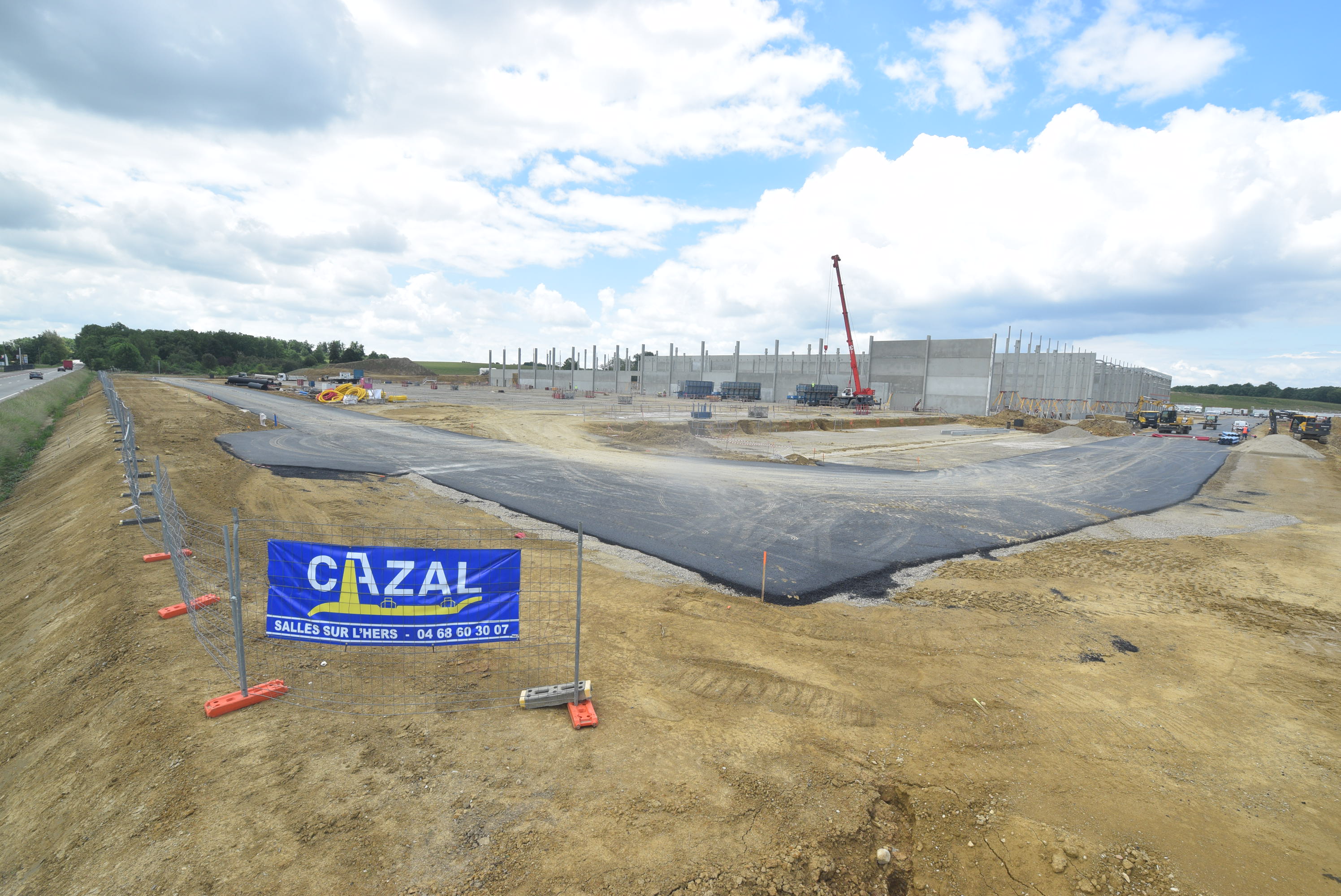

20 mai – Pose mur coupe-feu entre la cellule 3 et la cellule 4
20 mai – Pose mur coupe-feu entre la cellule 3 et la cellule 4

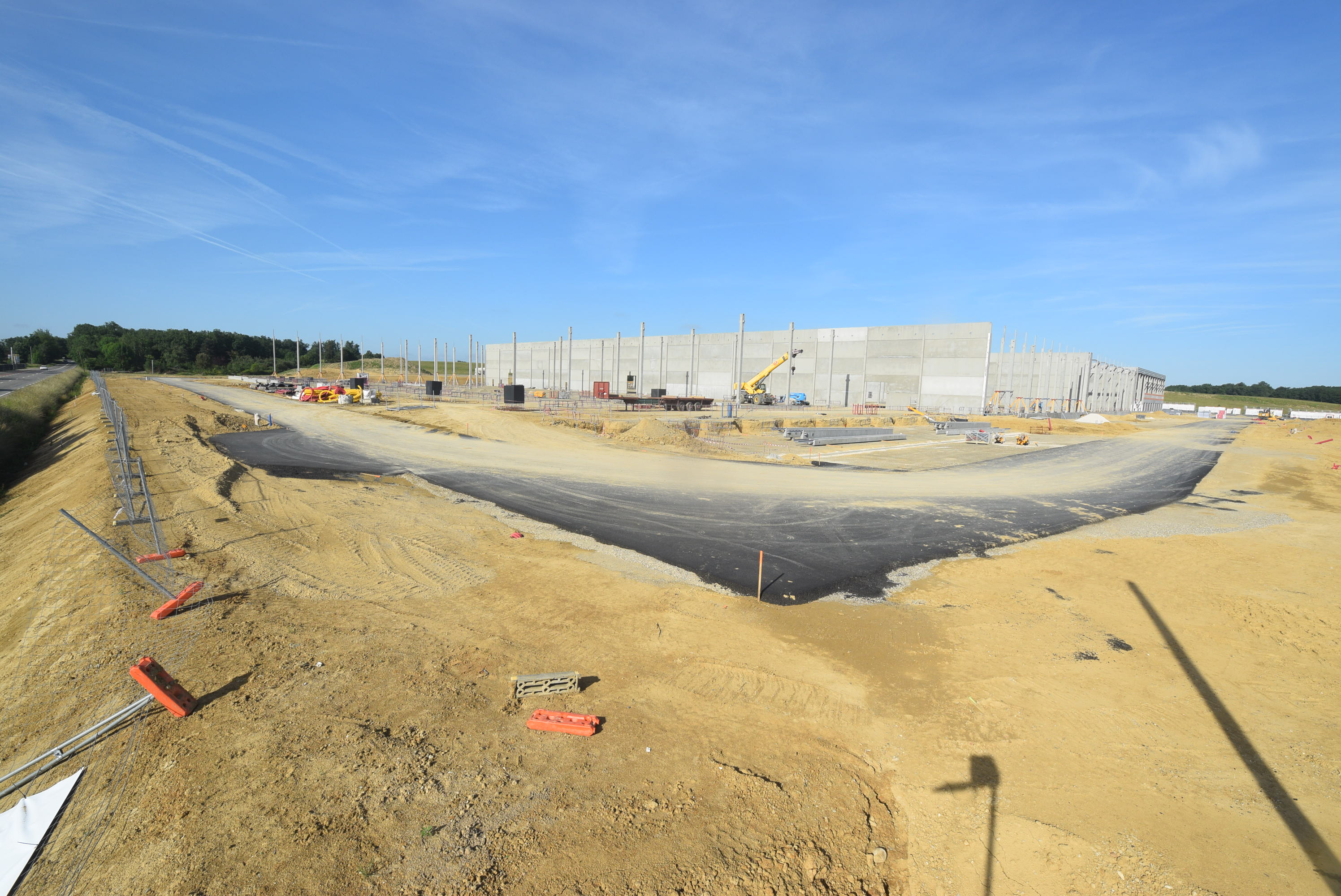

30 mai – Pose des poteaux cellule 4
30 mai – Pose des poteaux cellule 4

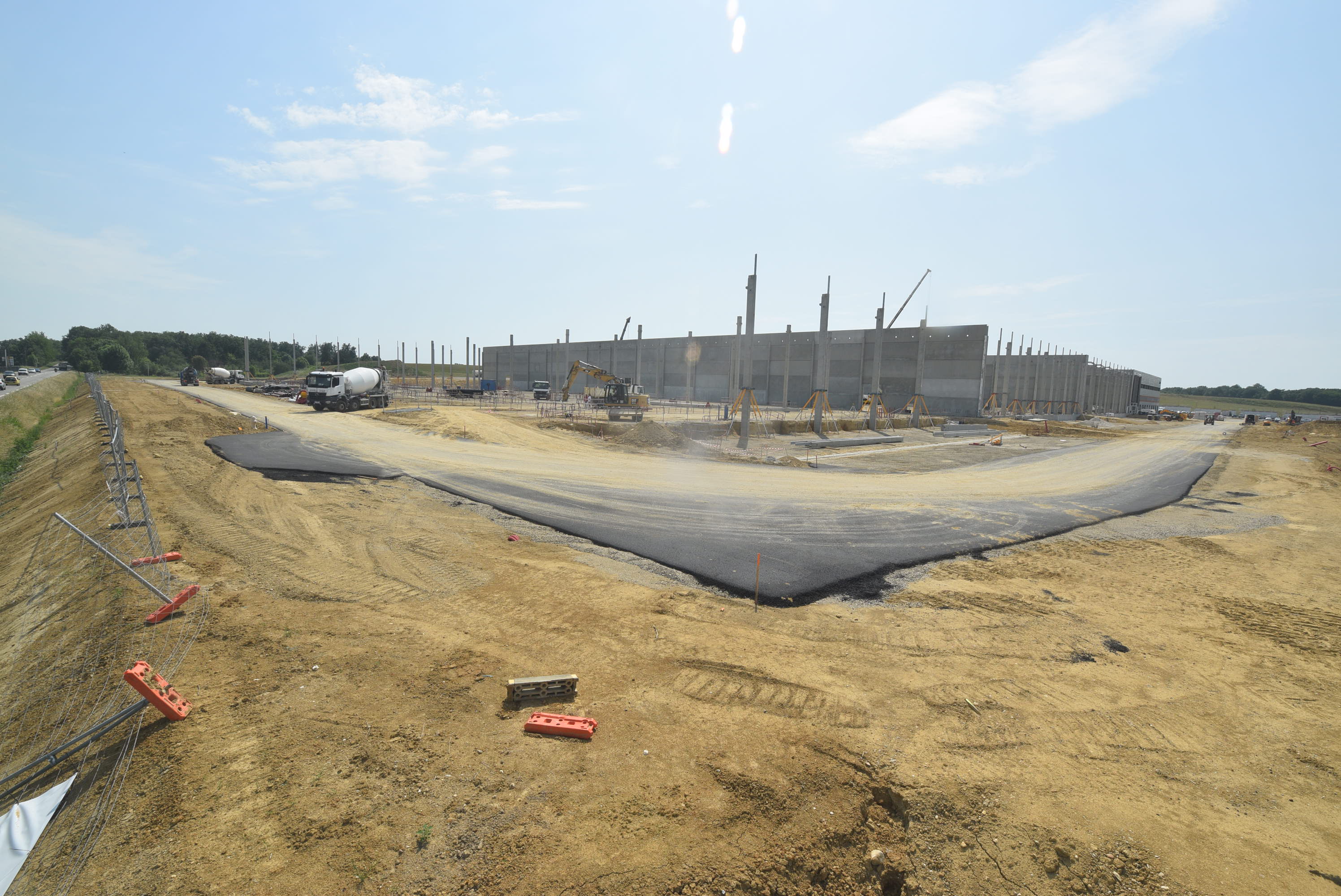

3 juin – Dernière fondation des poteaux en cellule 4
3 juin – Dernière fondation des poteaux en cellule 4

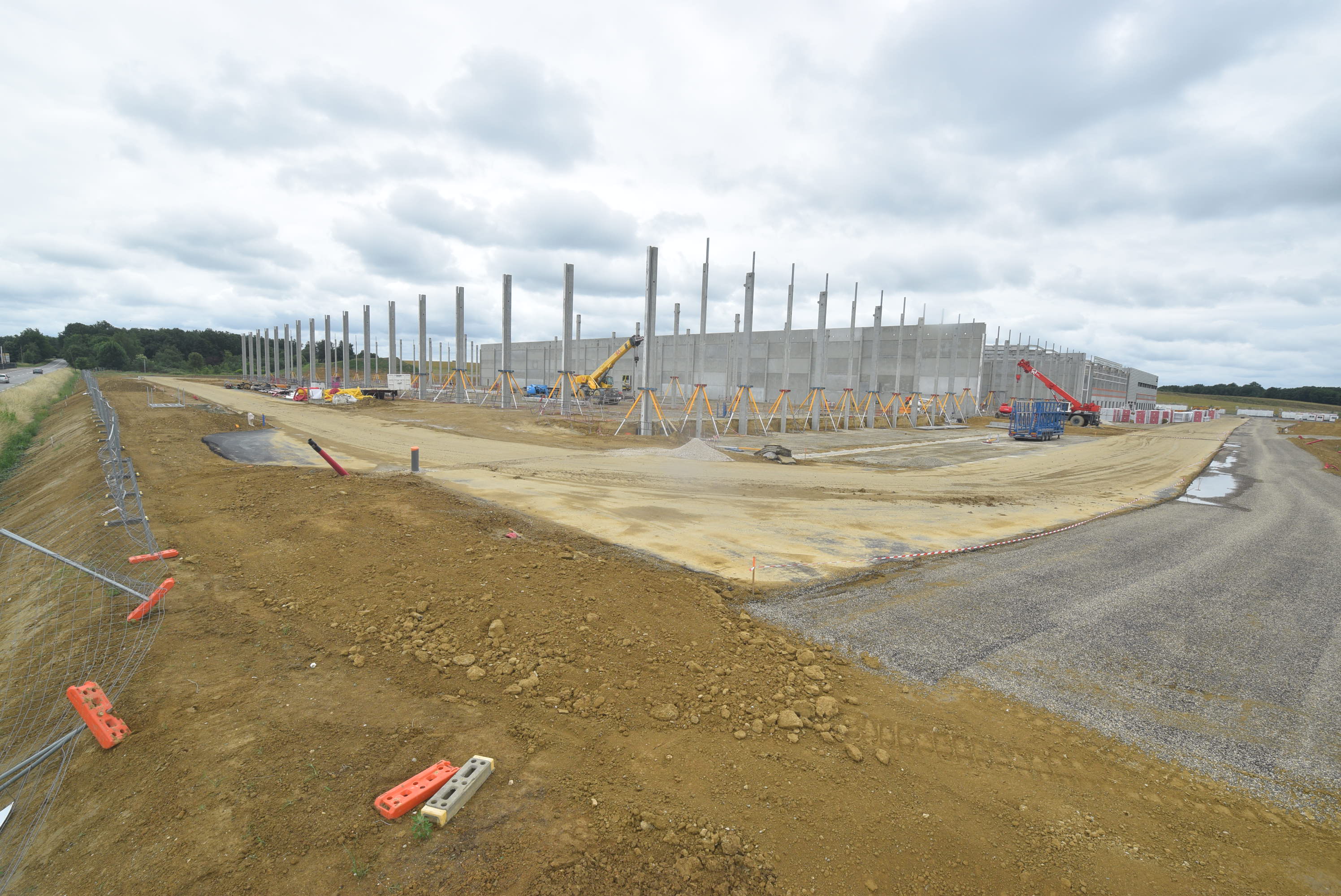

10 juin – Pose des derniers poteaux cellule 4
10 juin – Pose des derniers poteaux cellule 4

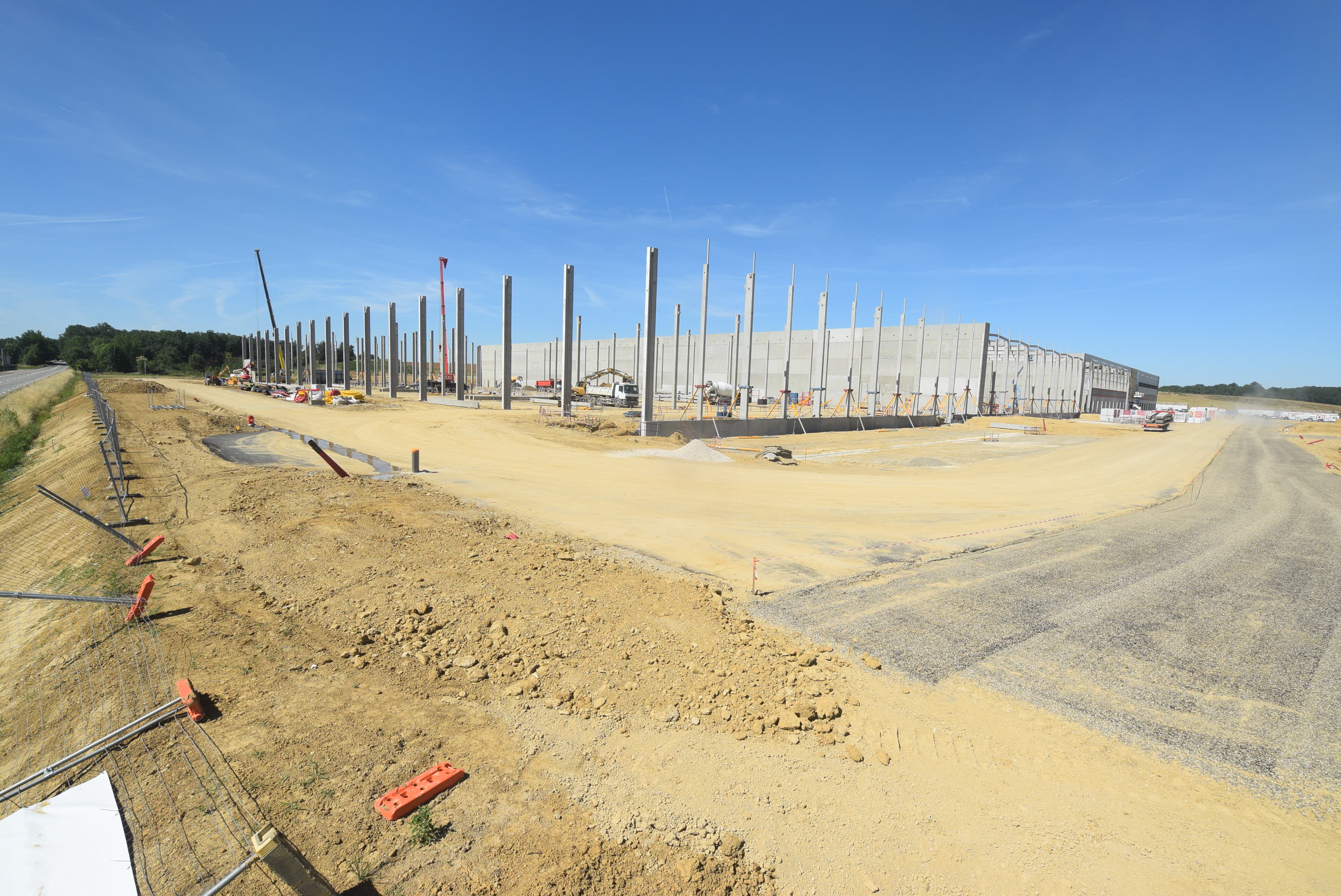

17 juin – Pose du dernier mur coupe-feu pignon Est
17 juin – Pose du dernier mur coupe-feu pignon Est

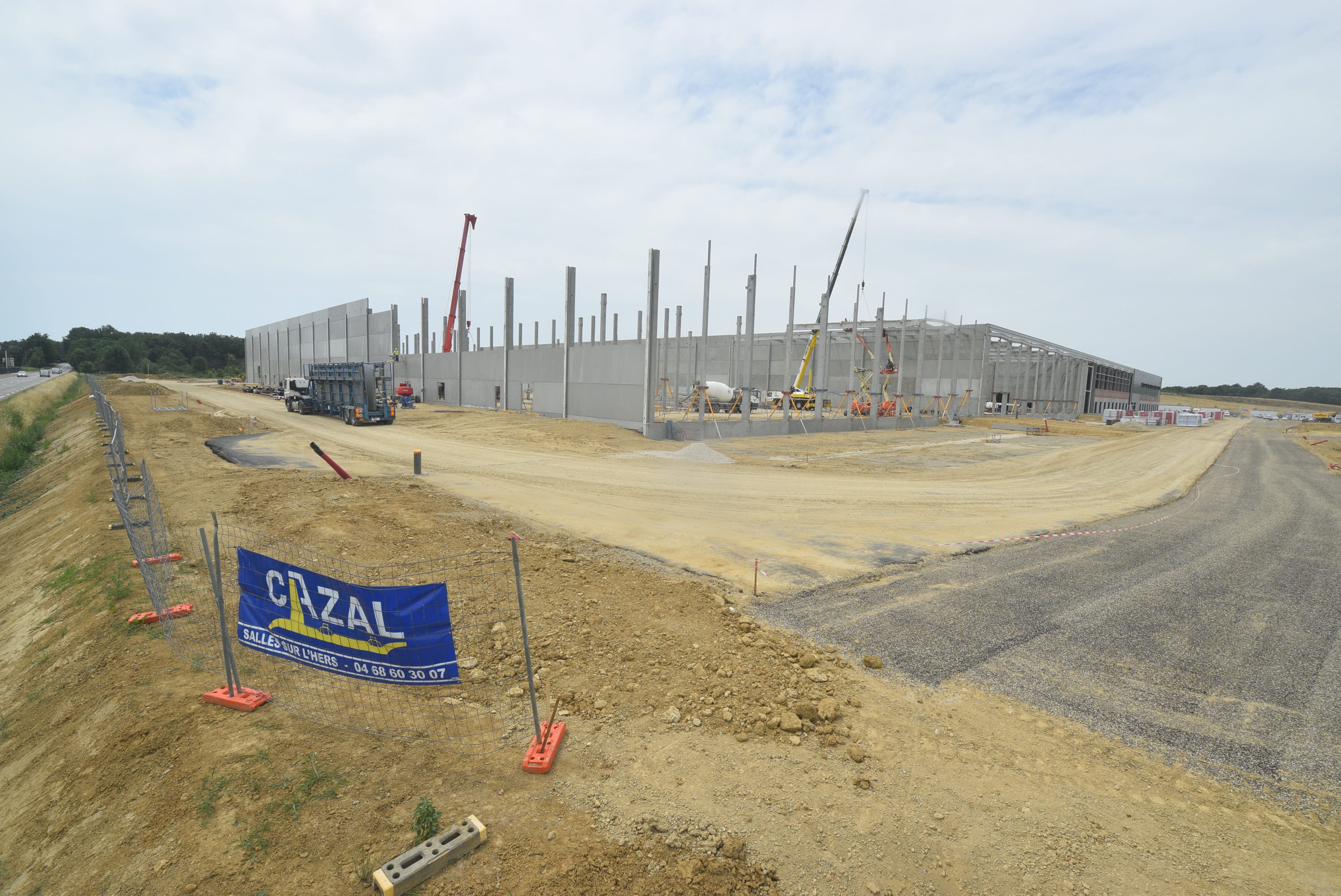

24 juin – Pose des derniers éléments muraux
24 juin – Pose des derniers éléments muraux

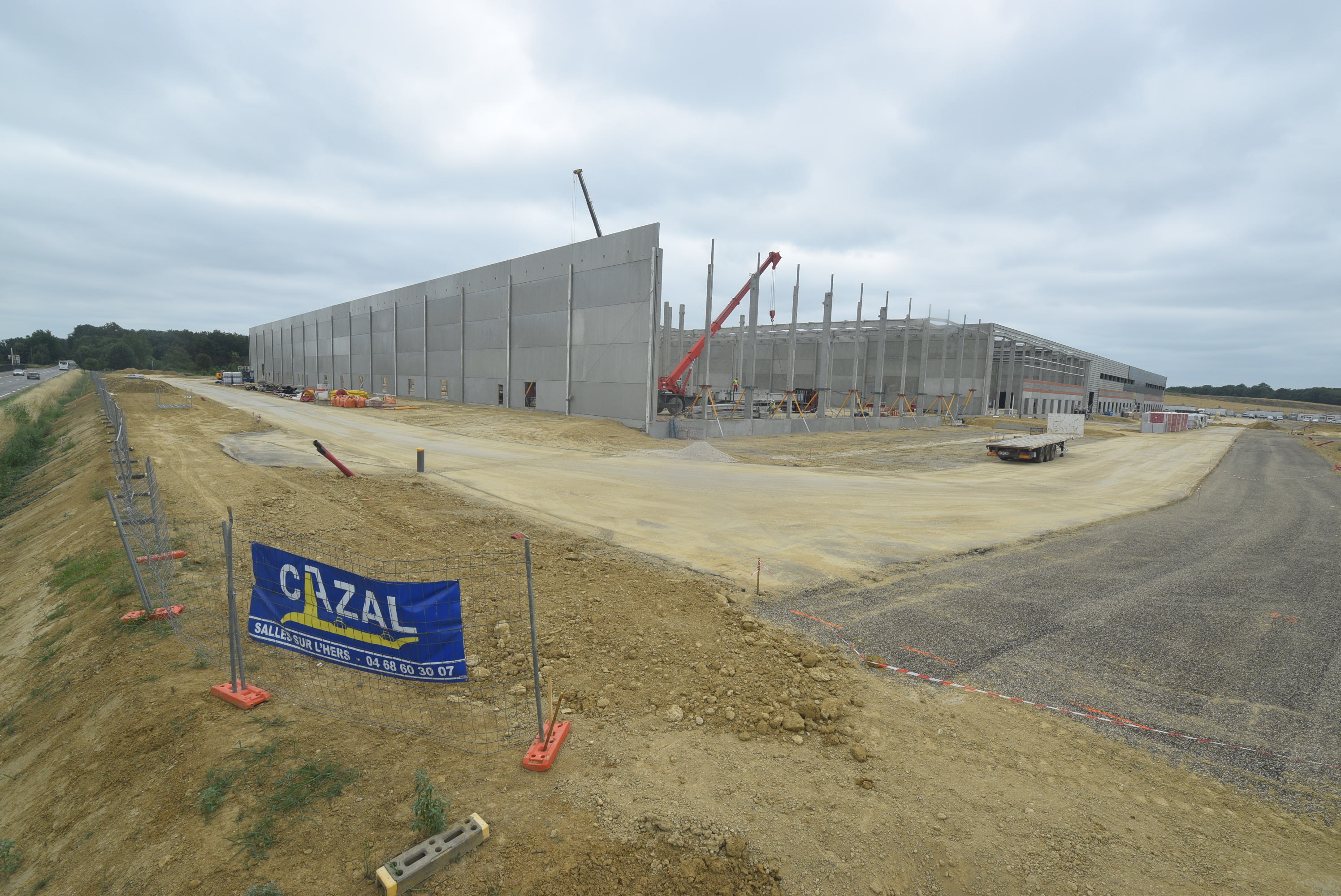

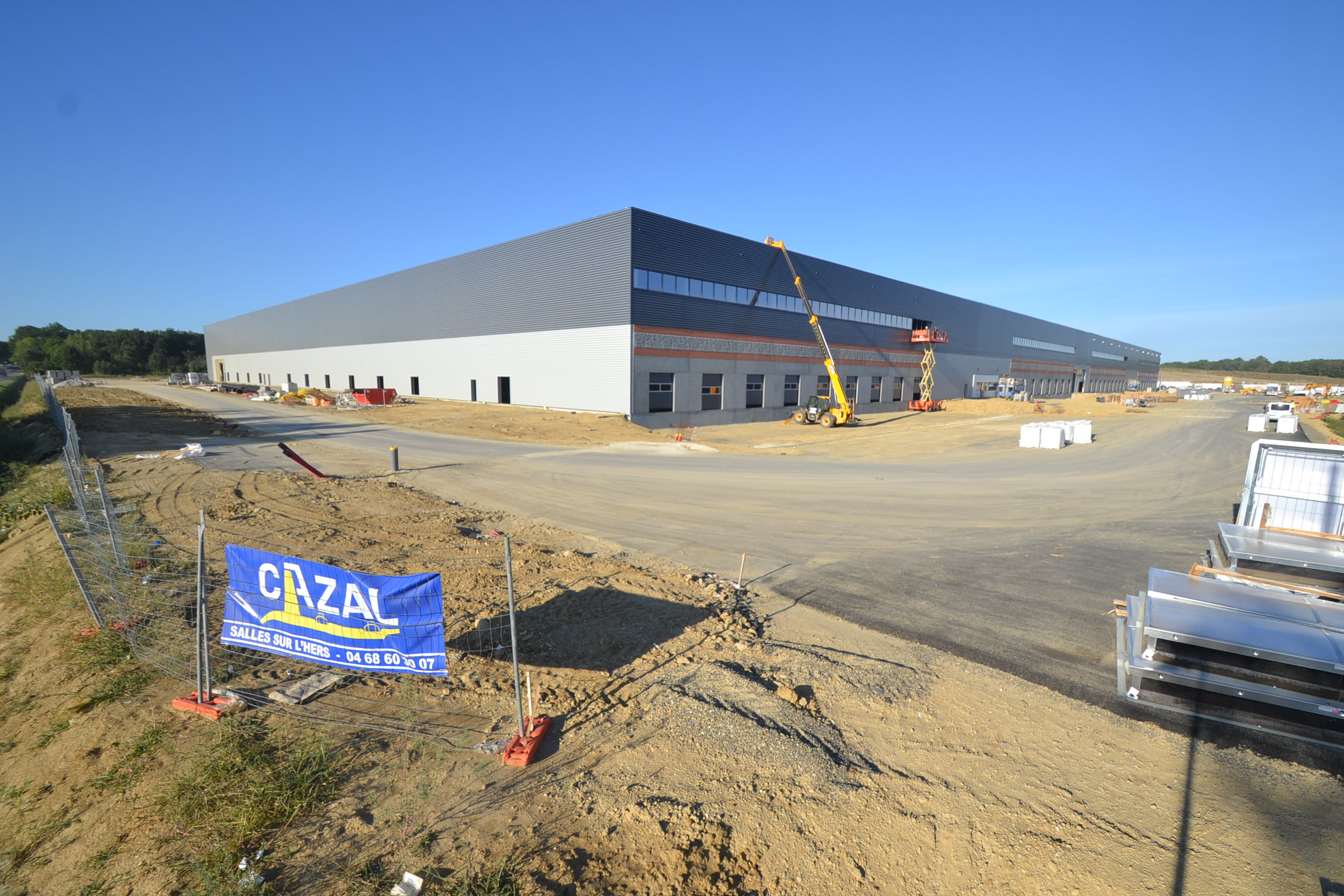

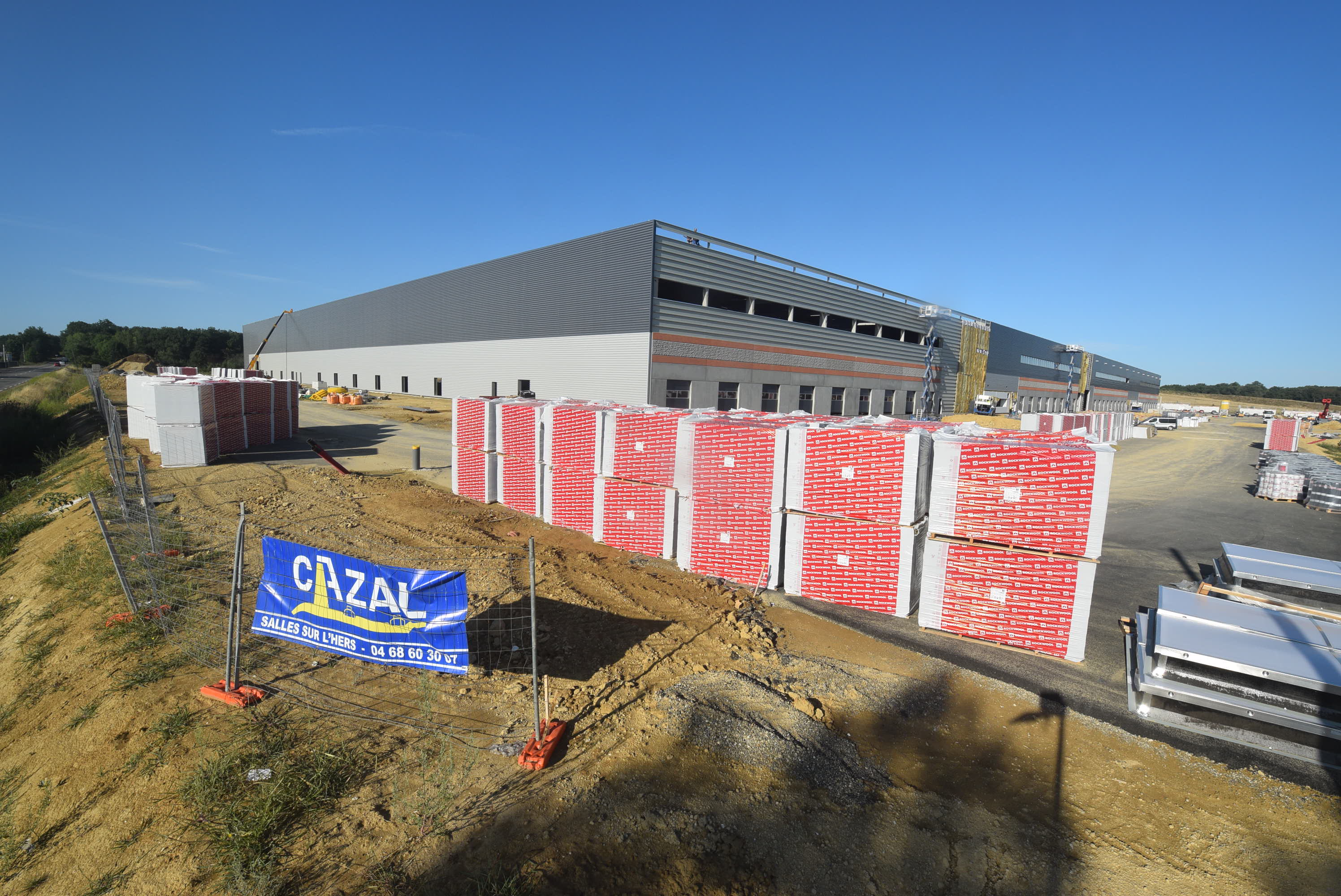

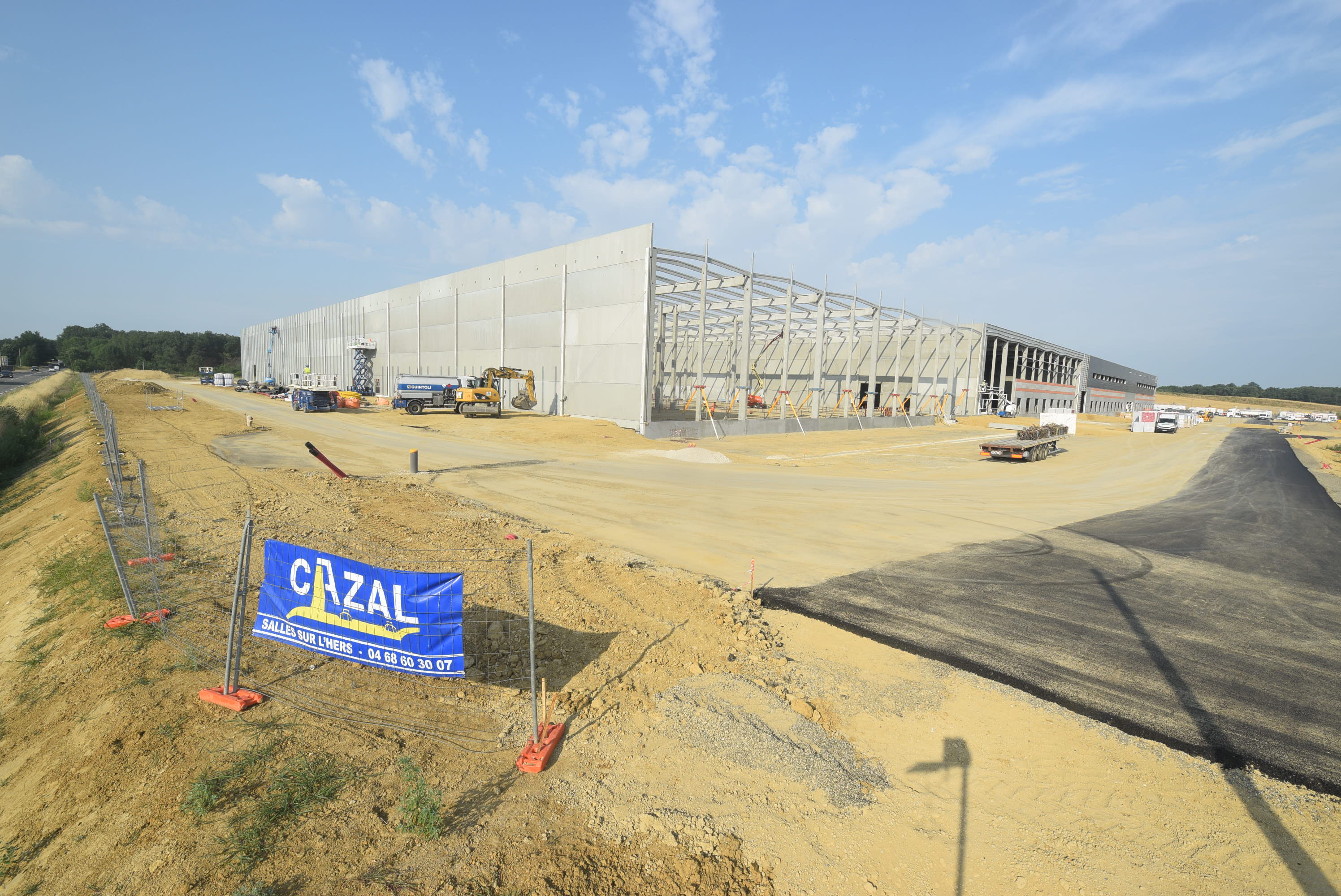

1er juillet – Finalisation du mur coupe-feu pignon Est

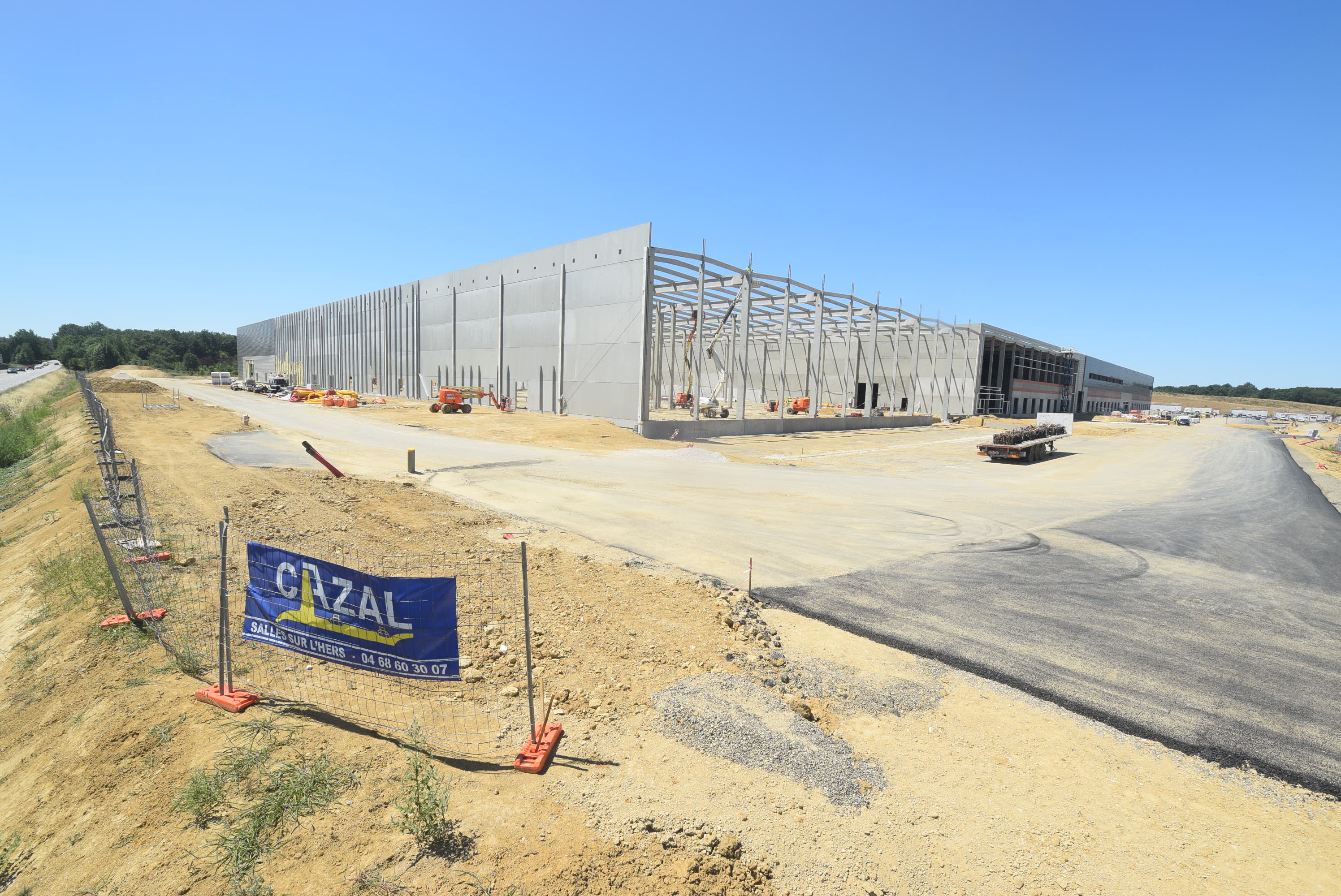

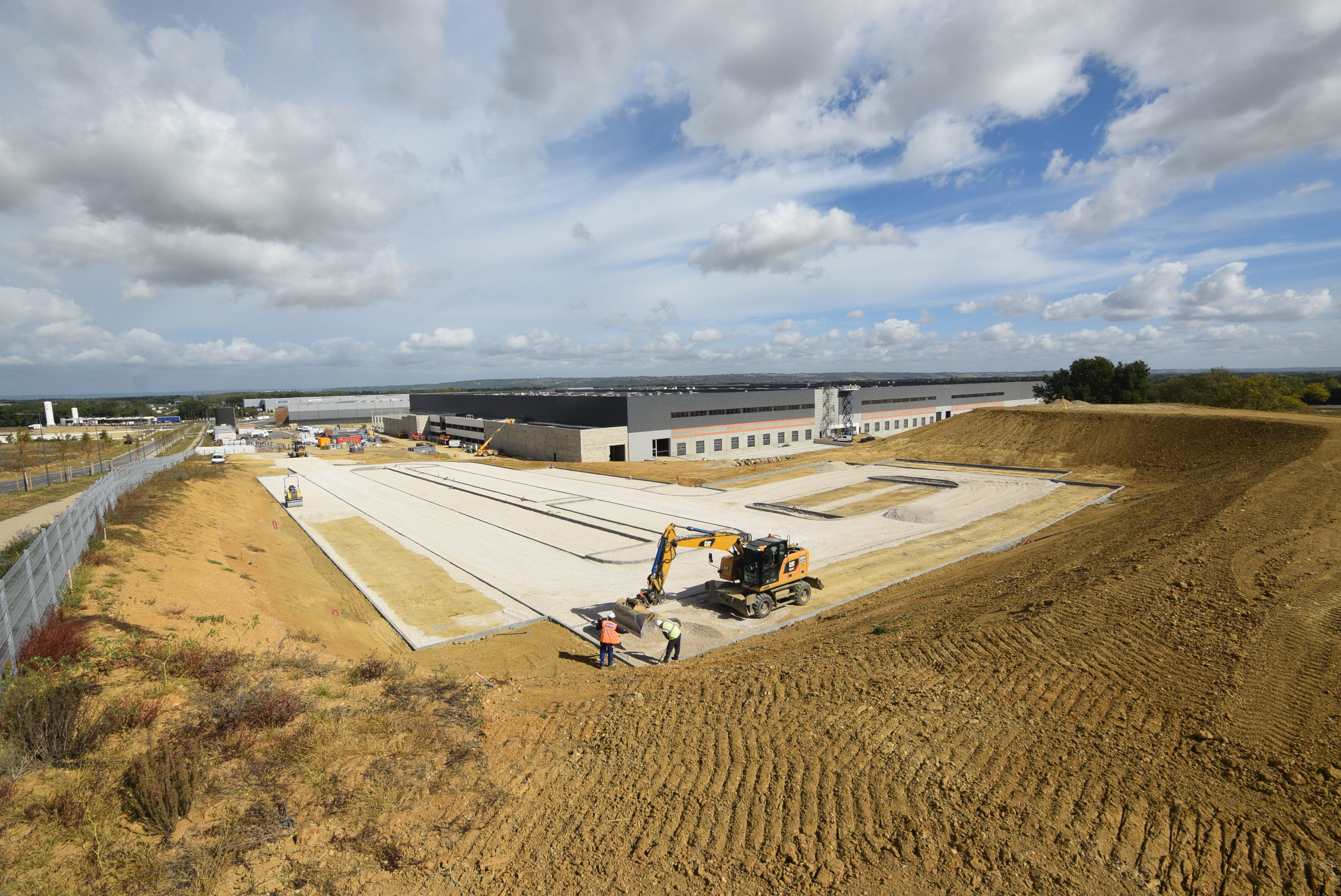

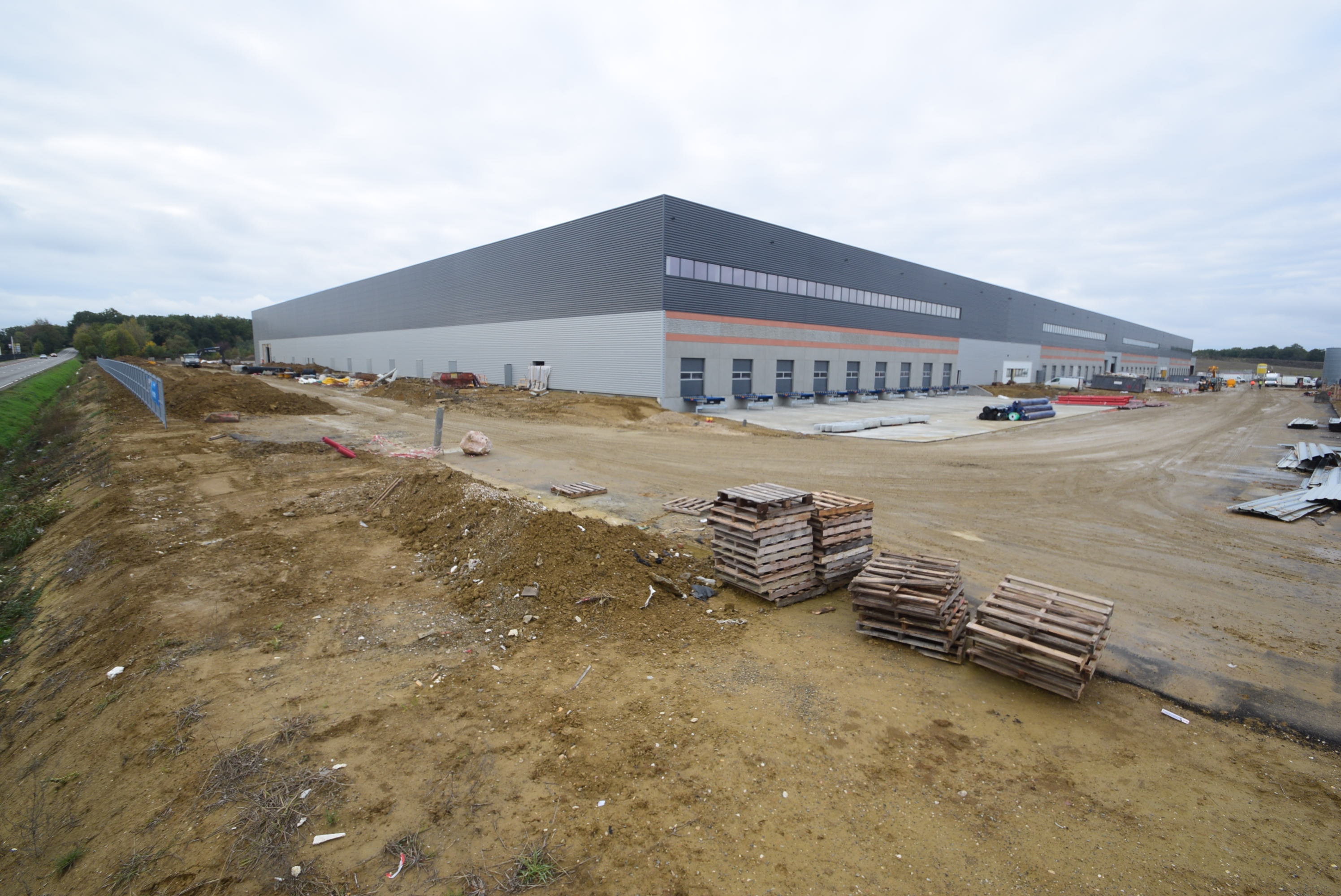

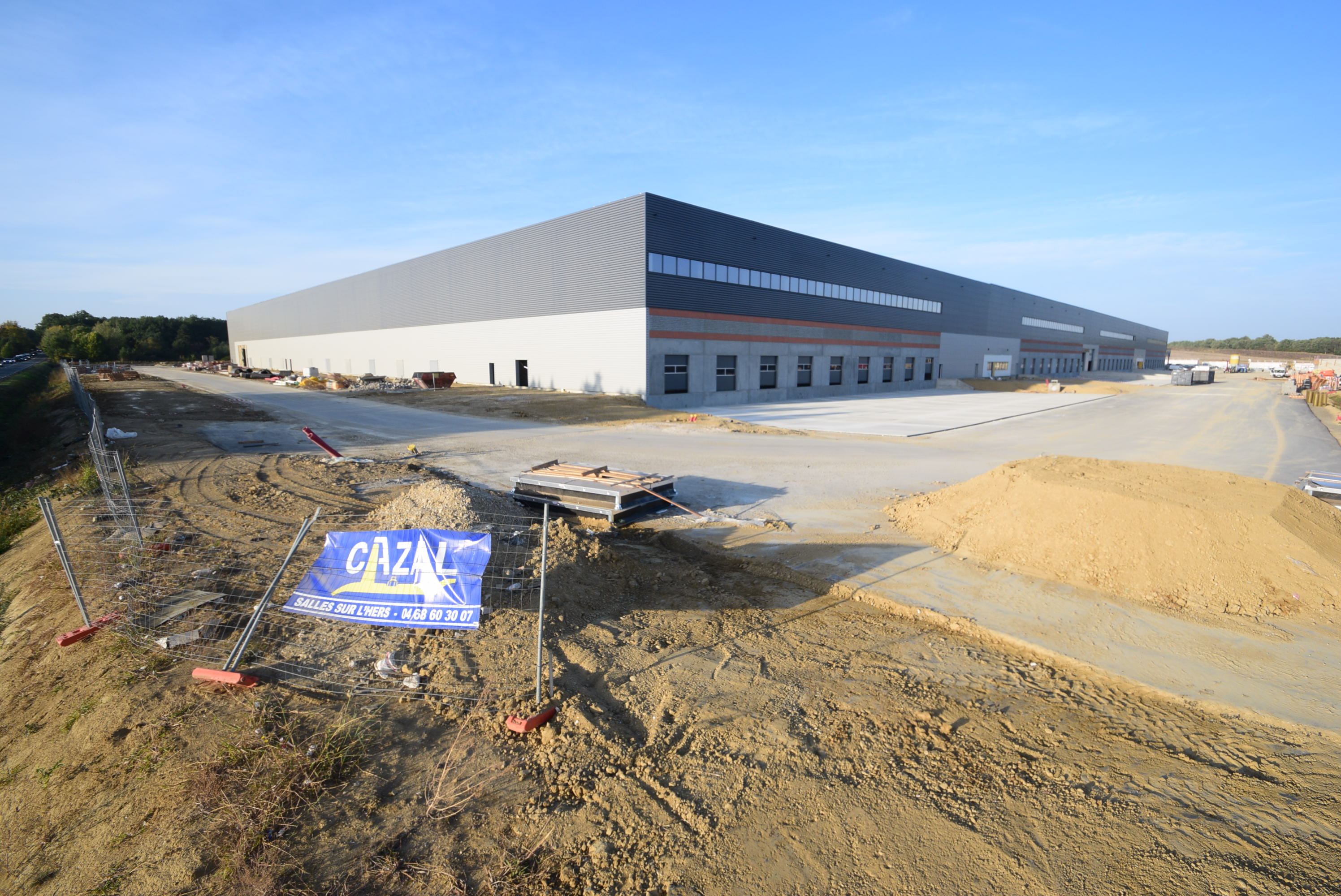

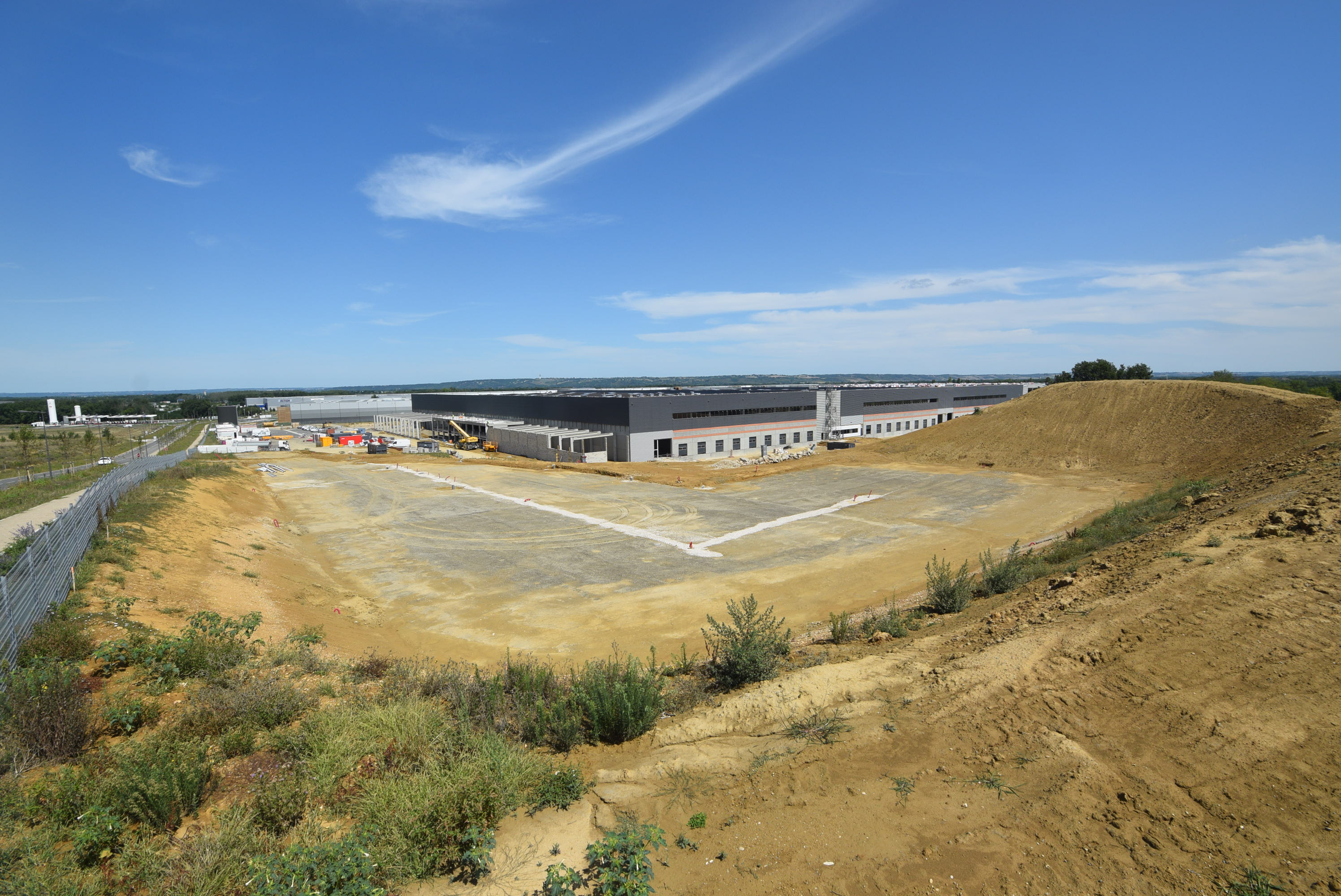

1er juillet – Finalisation du mur coupe-feu pignon Est
